下载后可任意编辑***项目人防门安装工程施工方案 ****公司 2024 年 5 月 18 日目 录0下载后可任意编辑一、工程概况……………………………………………………2二、人防设备安装工艺流程及要点控制………………………2三、施工质量控制………………………………………………5四、安装工期保证………………………………………………7五、安全保证……………………………………………………8****人防门安装方案一、工程概况二、人防设备安装工艺流程及要点控制人防设备预埋件运至安装现场→审核图纸(查看人防平面图)→门框吊运位至安装部位→安装、就位、与主筋焊接→支撑牢固→浇捣→门扇运至安装位置→焊接铰页或安装铰页→安装闭锁轴→调试门扇→清理、面漆→验收
安装时,我方将派出技术人员赴现场进行施工配合,确保安装质量及工程进度

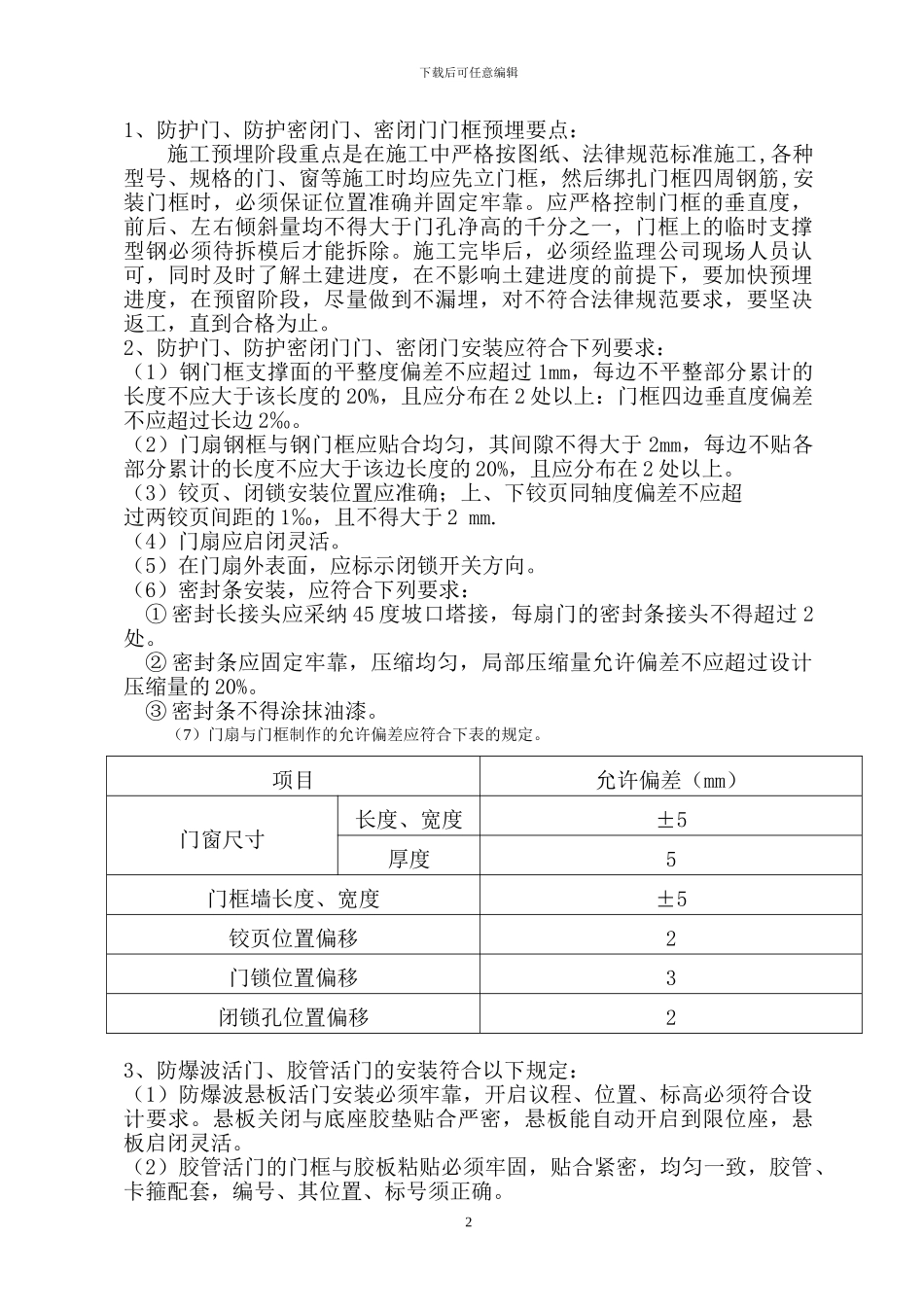

1下载后可任意编辑1、防护门、防护密闭门、密闭门门框预埋要点:施工预埋阶段重点是在施工中严格按图纸、法律规范标准施工,各种型号、规格的门、窗等施工时均应先立门框,然后绑扎门框四周钢筋,安装门框时,必须保证位置准确并固定牢靠
应严格控制门框的垂直度,前后、左右倾斜量均不得大于门孔净高的千分之一,门框上的临时支撑型钢必须待拆模后才能拆除
施工完毕后,必须经监理公司现场人员认可,同时及时了解土建进度,在不影响土建进度的前提下,要加快预埋进度,在预留阶段,尽量做到不漏埋,对不符合法律规范要求,要坚决返工,直到合格为止
2、防护门、防护密闭门门、密闭门安装应符合下列要求:(1)钢门框支撑面的平整度偏差不应超过 1mm,每边不平整部分累计的长度不应大于该长度的 20%,且应分布在 2 处以上:门框四边垂直度偏差不应超过长边 2‰
(2)门扇钢框与钢门框应贴合均匀,其间隙不得大于 2mm,每边不贴各部分累计的长度不应大于该边长度的 20%,且应分布在 2 处以上
(3)铰页、闭锁
