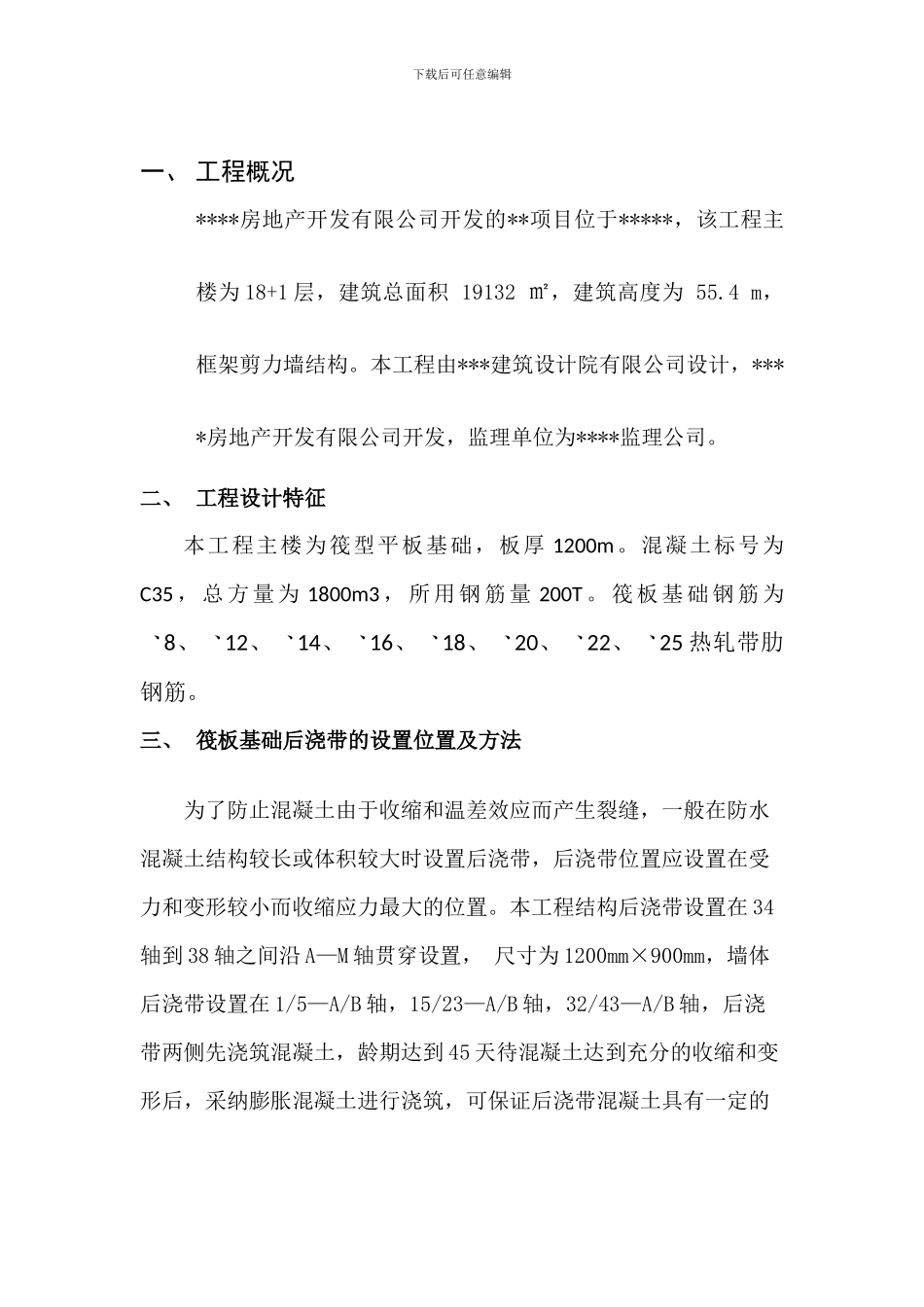

下载后可任意编辑一、 工程概况****房地产开发有限公司开发的**项目位于*****,该工程主楼为 18+1 层,建筑总面积 19132 ㎡,建筑高度为 55
4 m,框架剪力墙结构
本工程由***建筑设计院有限公司设计,****房地产开发有限公司开发,监理单位为****监理公司
二、 工程设计特征本工程主楼为筏型平板基础,板厚 1200m
混凝土标号为C35 , 总 方 量 为 1800m3 , 所 用 钢 筋 量 200T
筏 板 基 础 钢 筋 为8、12、14、16、18、20、22、25 热轧带肋钢筋
三、 筏板基础后浇带的设置位置及方法 为了防止混凝土由于收缩和温差效应而产生裂缝,一般在防水混凝土结构较长或体积较大时设置后浇带,后浇带位置应设置在受力和变形较小而收缩应力最大的位置
本工程结构后浇带设置在 34轴到 38 轴之间沿 A—M 轴贯穿设置, 尺寸为 1200mm×900mm,墙体后浇带设置在 1/5—A/B 轴,15/23—A/B 轴,32/43—A/B 轴,后浇带两侧先浇筑混凝土,龄期达到 45 天待混凝土达到充分的收缩和变形后,采纳膨胀混凝土进行浇筑,可保证后浇带混凝土具有一定的下载后可任意编辑补偿收缩能力

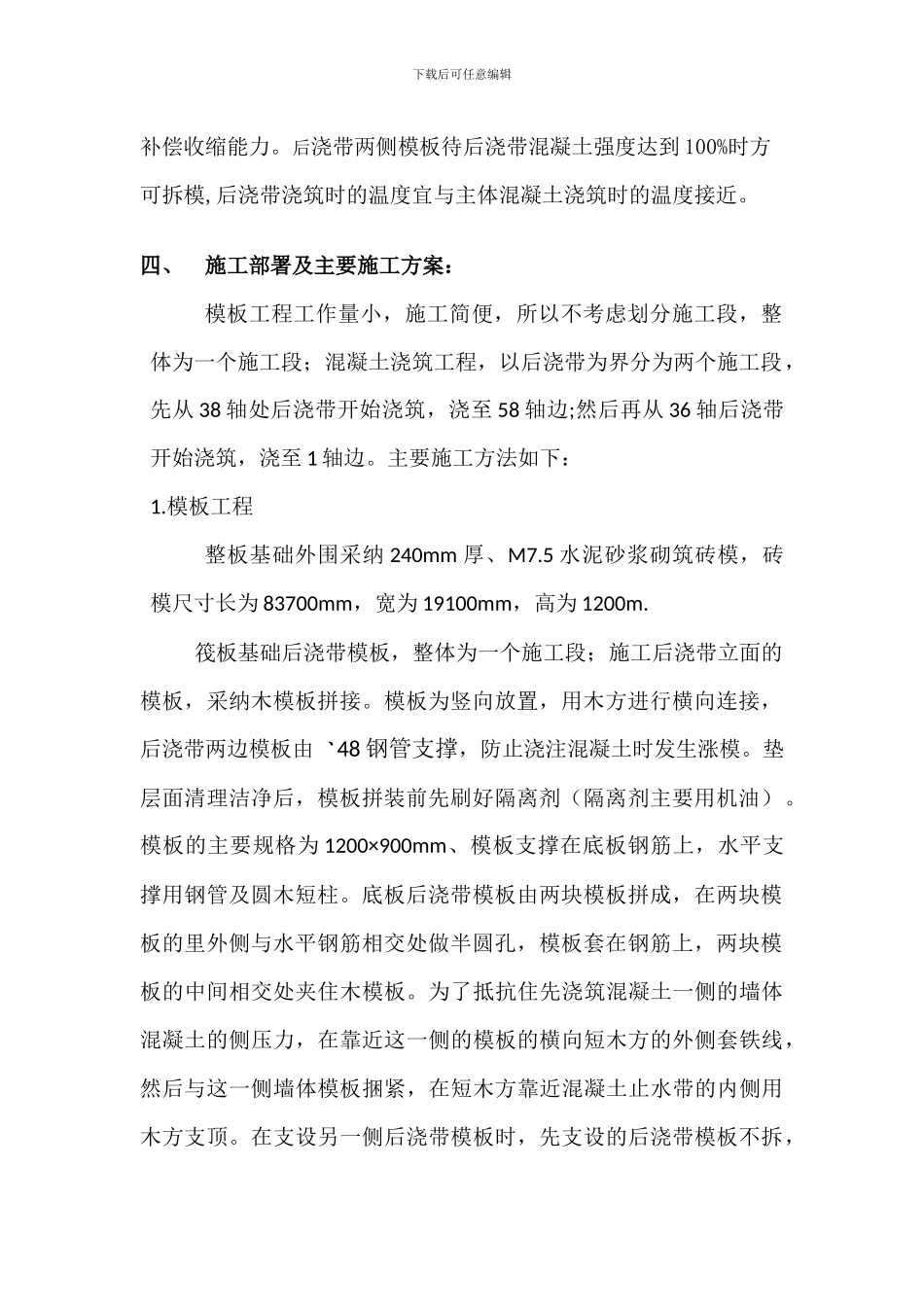

后浇带两侧模板待后浇带混凝土强度达到 100%时方可拆模,后浇带浇筑时的温度宜与主体混凝土浇筑时的温度接近
四、 施工部署及主要施工方案:模板工程工作量小,施工简便,所以不考虑划分施工段,整体为一个施工段;混凝土浇筑工程,以后浇带为界分为两个施工段,先从 38 轴处后浇带开始浇筑,浇至 58 轴边;然后再从 36 轴后浇带开始浇筑,浇至 1 轴边

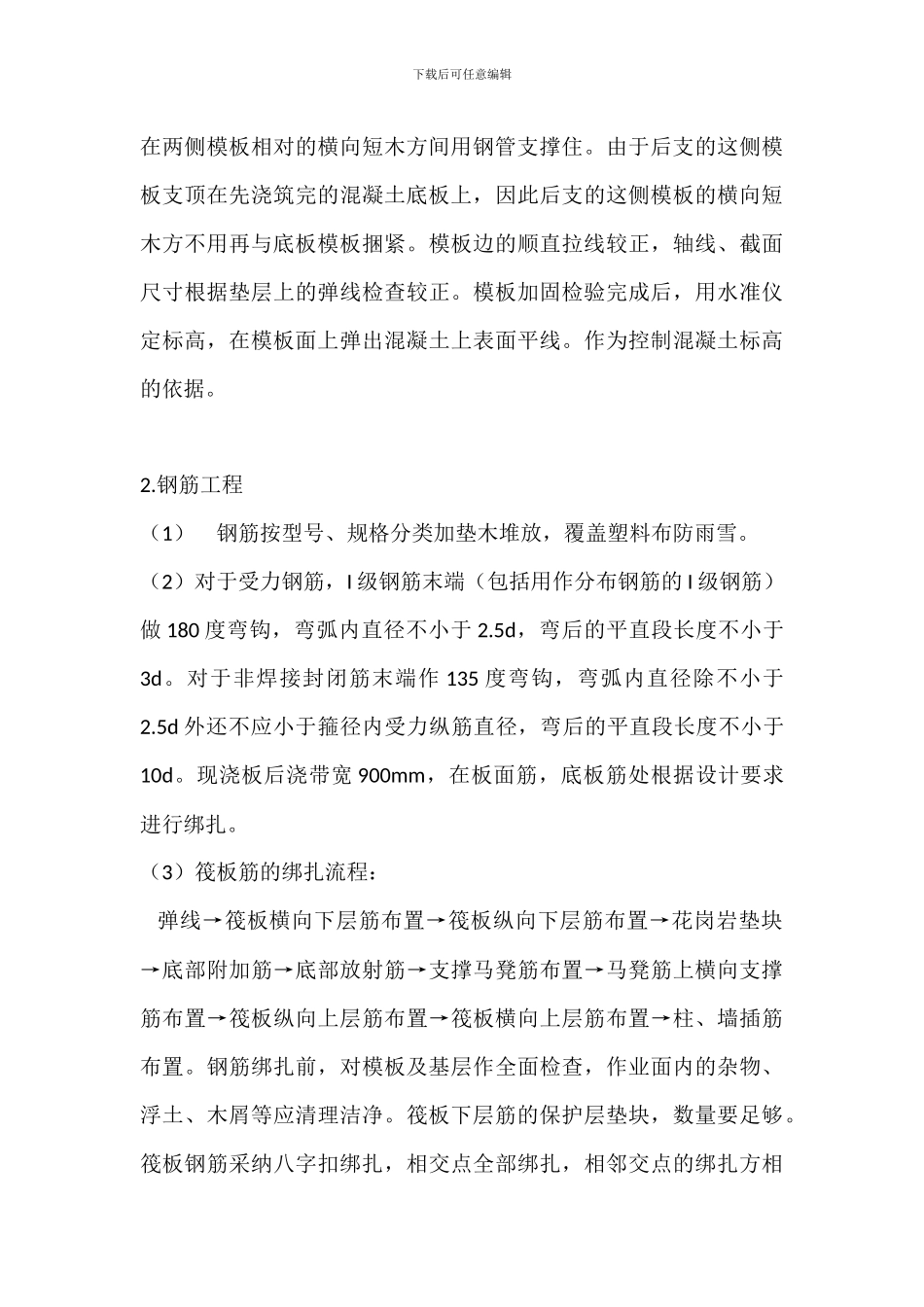

主要施工方法如下:1
模板工程整板基础外围采纳 240mm 厚、M7
5 水泥砂浆砌筑砖模,砖模尺寸长为 83700mm,宽为 19100mm,高为 1200m
筏板基础后浇带模板
