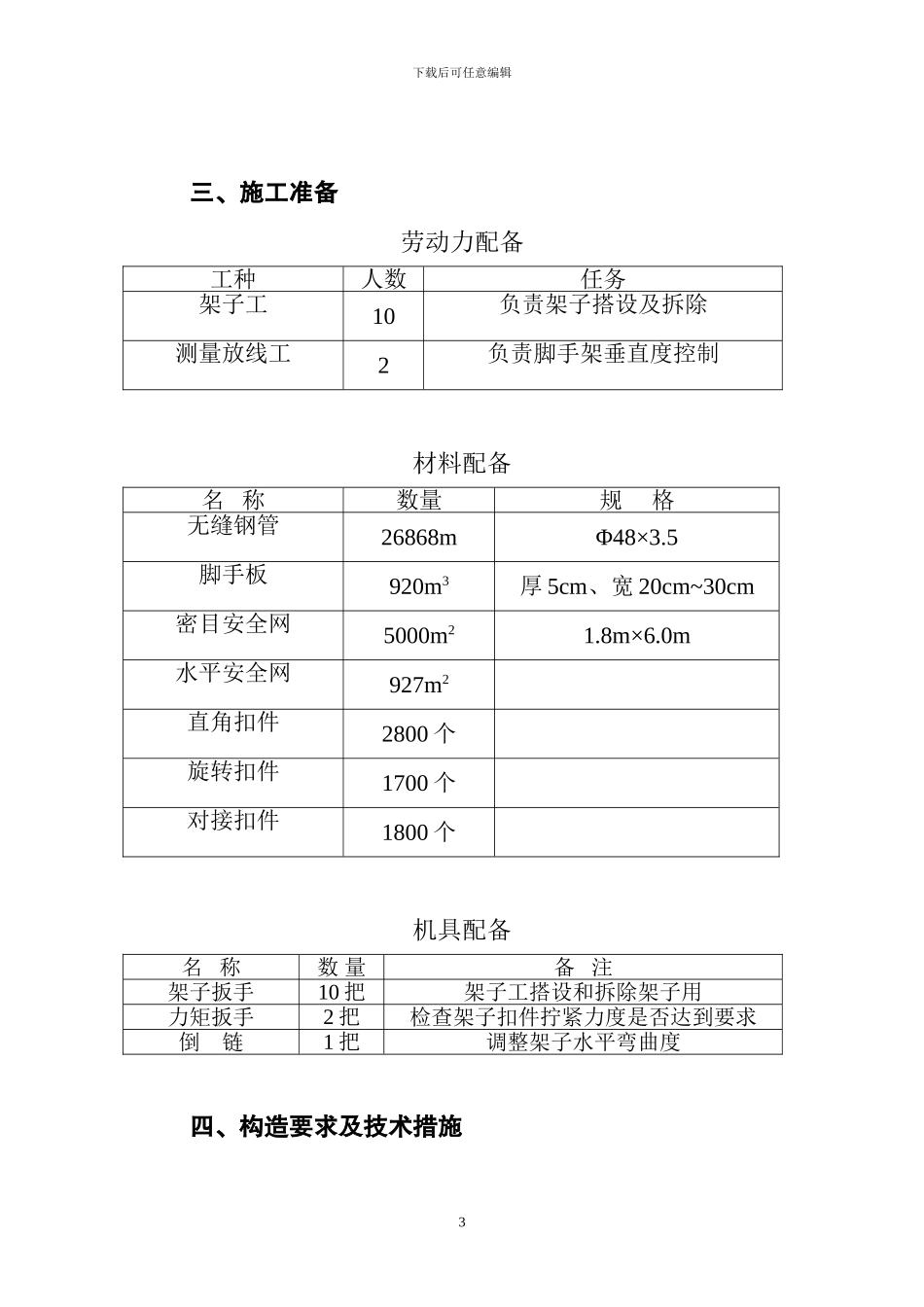

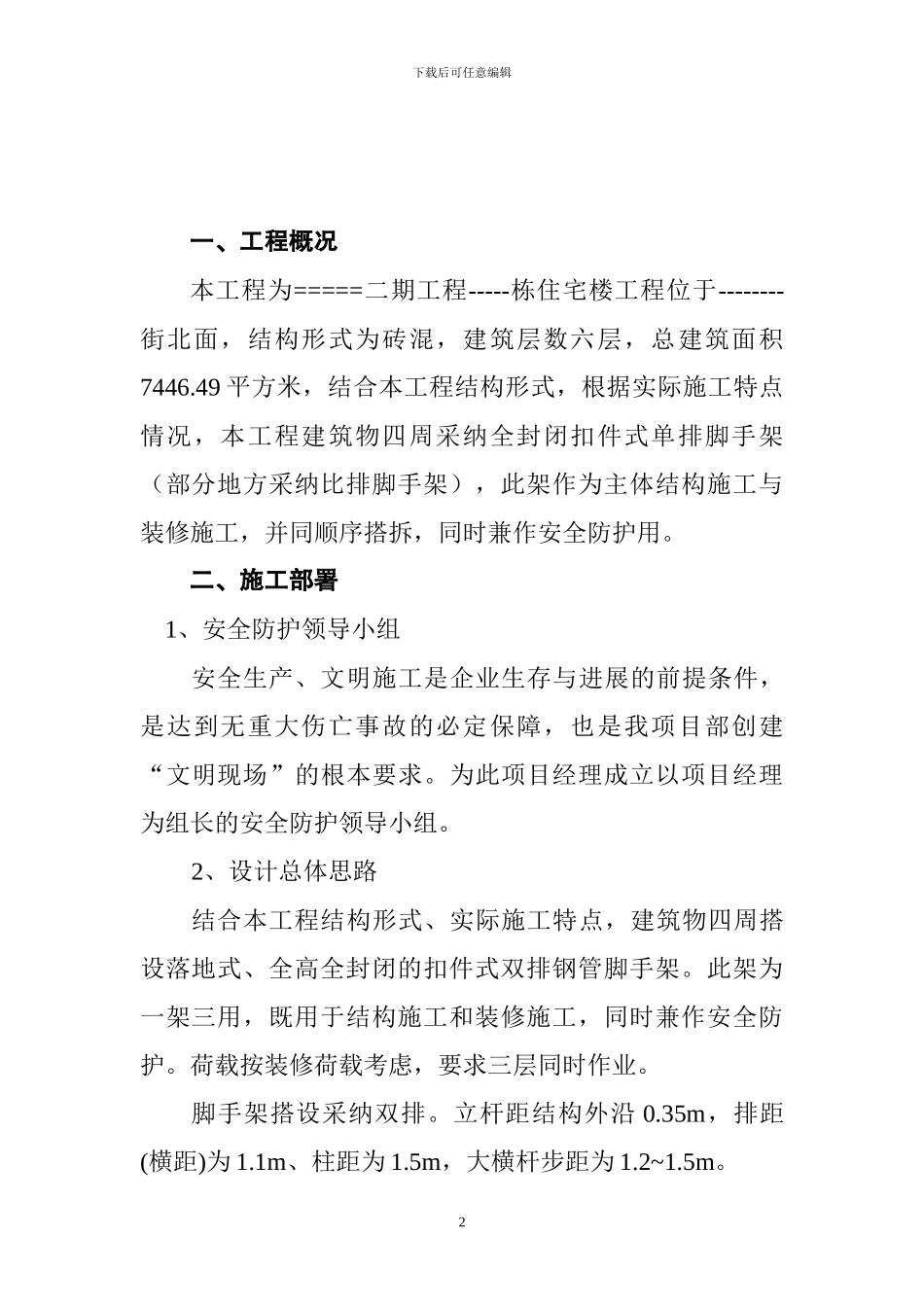

下载后可任意编辑脚手架工程施工方案编制单位: 编 制 人: 审 核 人: 日 期: 1下载后可任意编辑一、工程概况本工程为=====二期工程-----栋住宅楼工程位于--------街北面,结构形式为砖混,建筑层数六层,总建筑面积7446.49 平方米,结合本工程结构形式,根据实际施工特点情况,本工程建筑物四周采纳全封闭扣件式单排脚手架(部分地方采纳比排脚手架),此架作为主体结构施工与装修施工,并同顺序搭拆,同时兼作安全防护用。二、施工部署 1、安全防护领导小组安全生产、文明施工是企业生存与进展的前提条件,是达到无重大伤亡事故的必定保障,也是我项目部创建“文明现场”的根本要求。为此项目经理成立以项目经理为组长的安全防护领导小组。2、设计总体思路结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架。此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。荷载按装修荷载考虑,要求三层同时作业。脚手架搭设采纳双排。立杆距结构外沿 0.35m,排距(横距)为 1.1m、柱距为 1.5m,大横杆步距为 1.2~1.5m。2下载后可任意编辑三、施工准备劳动力配备工种人数任务架子工10负责架子搭设及拆除测量放线工2负责脚手架垂直度控制材料配备名 称数量规 格无缝钢管26868mΦ48×3.5脚手板920m3厚 5cm、宽 20cm~30cm密目安全网5000m21.8m×6.0m水平安全网927m2直角扣件2800 个旋转扣件1700 个对接扣件1800 个机具配备名 称数 量备 注架子扳手10 把架子工搭设和拆除架子用力矩扳手2 把检查架子扣件拧紧力度是否达到要求倒 链1 把调整架子水平弯曲度四、构造要求及技术措施3下载后可任意编辑1、扣件式钢管脚手架的构造要求及技术措施(1)地基处理四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。并在四周距脚手架外立杆 50cm 处设一浅排水沟。(2)立杆全楼脚手架采纳单排杆(山墙采纳双排杆),立杆顶端高出结构檐口上皮 1.5m,立杆应采纳底座。立杆接头采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两个相邻立柱接头避开出现在同步同跨内,并在高度方向错开的距离不小于 50mm;各接头中心距主节点的距离不大于 60cm。(3)大横杆大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧。大横杆采纳对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平...
