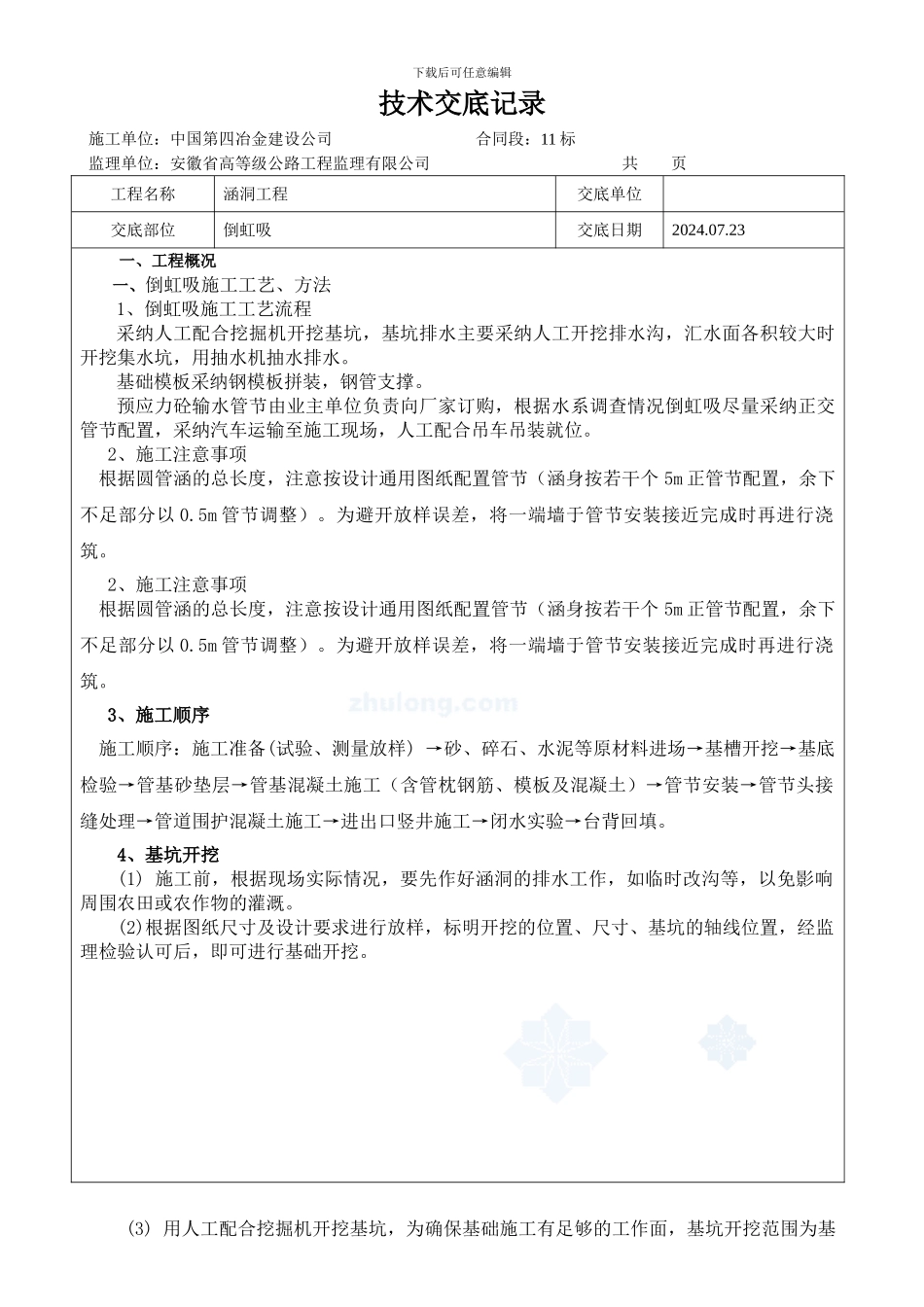

下载后可任意编辑技术交底记录施工单位:中国第四冶金建设公司 合同段:11 标监理单位:安徽省高等级公路工程监理有限公司 共 页工程名称涵洞工程交底单位交底部位倒虹吸交底日期2024
23一、工程概况一、倒虹吸施工工艺、方法1、倒虹吸施工工艺流程采纳人工配合挖掘机开挖基坑,基坑排水主要采纳人工开挖排水沟,汇水面各积较大时开挖集水坑,用抽水机抽水排水
基础模板采纳钢模板拼装,钢管支撑
预应力砼输水管节由业主单位负责向厂家订购,根据水系调查情况倒虹吸尽量采纳正交管节配置,采纳汽车运输至施工现场,人工配合吊车吊装就位
2、施工注意事项根据圆管涵的总长度,注意按设计通用图纸配置管节(涵身按若干个 5m 正管节配置,余下不足部分以 0
5m 管节调整)
为避开放样误差,将一端墙于管节安装接近完成时再进行浇筑
2、施工注意事项根据圆管涵的总长度,注意按设计通用图纸配置管节(涵身按若干个 5m 正管节配置,余下不足部分以 0
5m 管节调整)
为避开放样误差,将一端墙于管节安装接近完成时再进行浇筑
3、施工顺序施工顺序:施工准备(试验、测量放样) →砂、碎石、水泥等原材料进场→基槽开挖→基底检验→管基砂垫层→管基混凝土施工(含管枕钢筋、模板及混凝土)→管节安装→管节头接缝处理→管道围护混凝土施工→进出口竖井施工→闭水实验→台背回填
4、基坑开挖(1) 施工前,根据现场实际情况,要先作好涵洞的排水工作,如临时改沟等,以免影响周围农田或农作物的灌溉
(2)根据图纸尺寸及设计要求进行放样,标明开挖的位置、尺寸、基坑的轴线位置,经监理检验认可后,即可进行基础开挖
(3) 用人工配合挖掘机开挖基坑,为确保基础施工有足够的工作面,基坑开挖范围为基下载后可任意编辑础周边以外 50~100cm,基坑两侧边坡按 1:0
5~1:1 进行放坡
基坑开挖过程中要始终保持基底有良好的排水状态,确保基坑干燥
