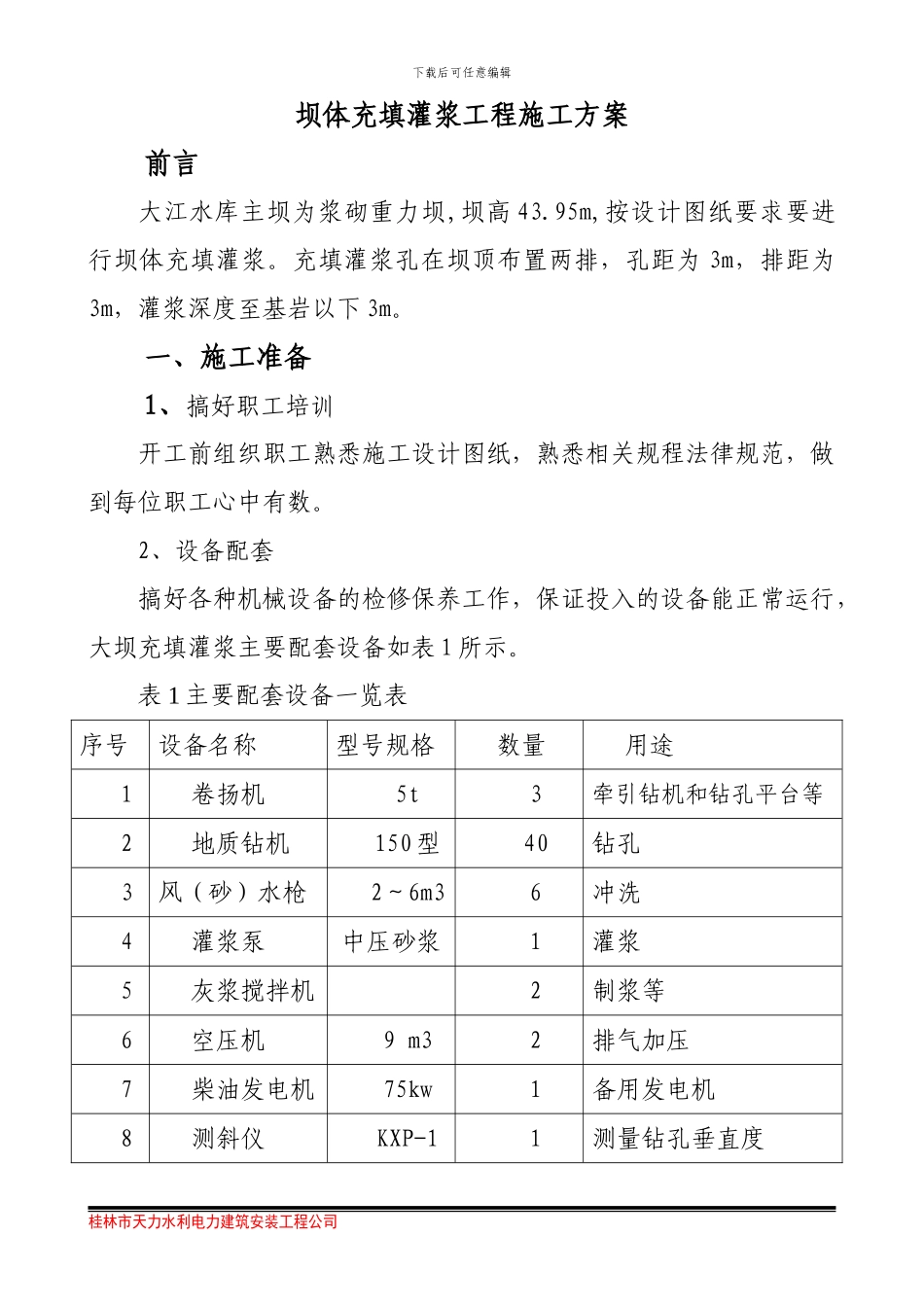

下载后可任意编辑坝体充填灌浆工程施工方案前言大江水库主坝为浆砌重力坝,坝高 43
95m,按设计图纸要求要进行坝体充填灌浆
充填灌浆孔在坝顶布置两排,孔距为 3m,排距为3m,灌浆深度至基岩以下 3m
一、施工准备1、搞好职工培训开工前组织职工熟悉施工设计图纸,熟悉相关规程法律规范,做到每位职工心中有数
2、设备配套搞好各种机械设备的检修保养工作,保证投入的设备能正常运行,大坝充填灌浆主要配套设备如表 1 所示

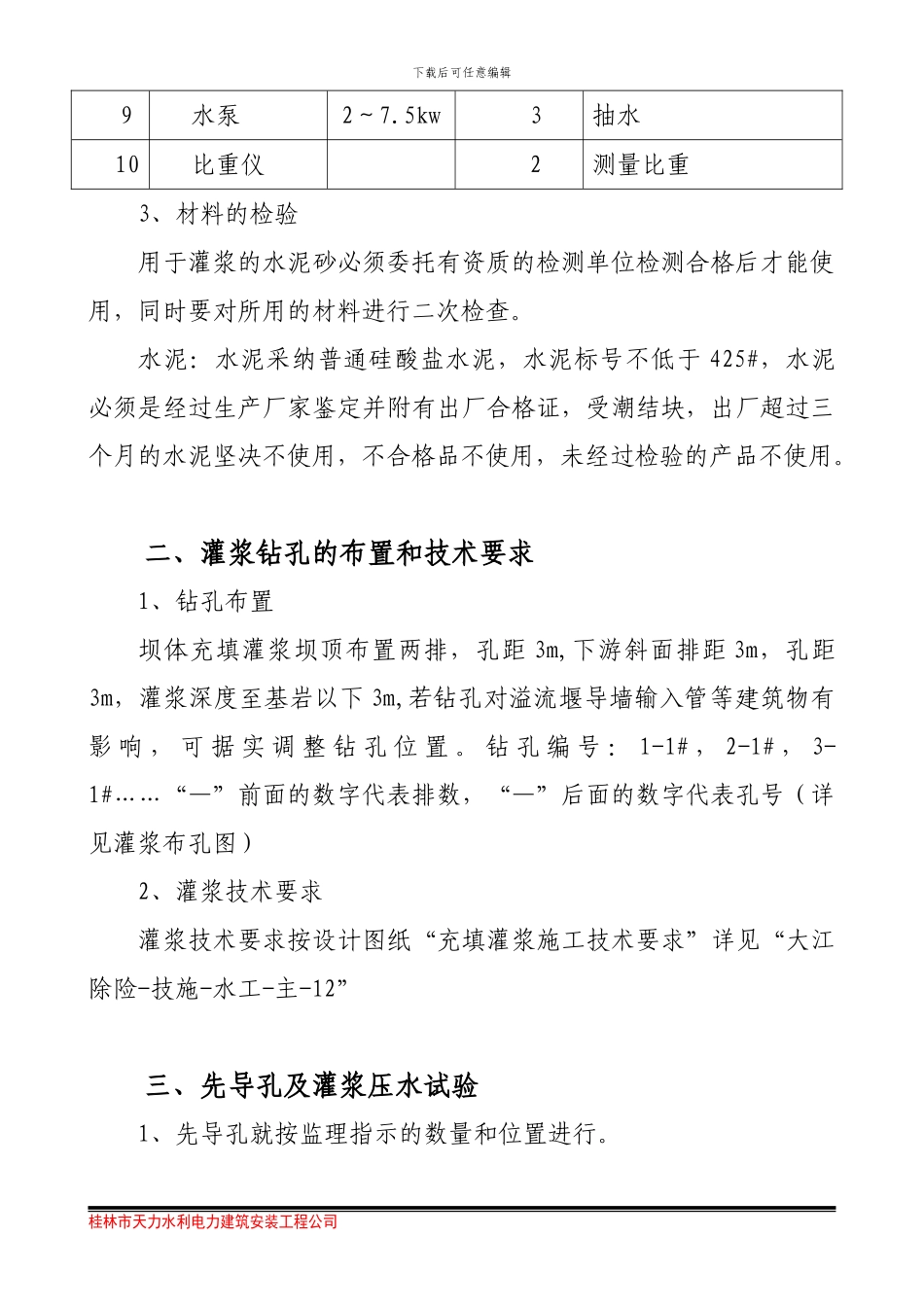

表 1 主要配套设备一览表序号设备名称型号规格数量用途1卷扬机5t3牵引钻机和钻孔平台等2地质钻机150 型40钻孔3风(砂)水枪2~6m36冲洗4灌浆泵中压砂浆1灌浆5灰浆搅拌机2制浆等6空压机9 m32排气加压7柴油发电机75kw1备用发电机8测斜仪KXP-11测量钻孔垂直度桂林市天力水利电力建筑安装工程公司 下载后可任意编辑9水泵2~7
5kw3抽水10比重仪2测量比重3、材料的检验用于灌浆的水泥砂必须委托有资质的检测单位检测合格后才能使用,同时要对所用的材料进行二次检查
水泥:水泥采纳普通硅酸盐水泥,水泥标号不低于 425#,水泥必须是经过生产厂家鉴定并附有出厂合格证,受潮结块,出厂超过三个月的水泥坚决不使用,不合格品不使用,未经过检验的产品不使用
二、灌浆钻孔的布置和技术要求1、钻孔布置坝体充填灌浆坝顶布置两排,孔距 3m,下游斜面排距 3m,孔距3m,灌浆深度至基岩以下 3m,若钻孔对溢流堰导墙输入管等建筑物有影 响 , 可 据 实 调 整 钻 孔 位 置

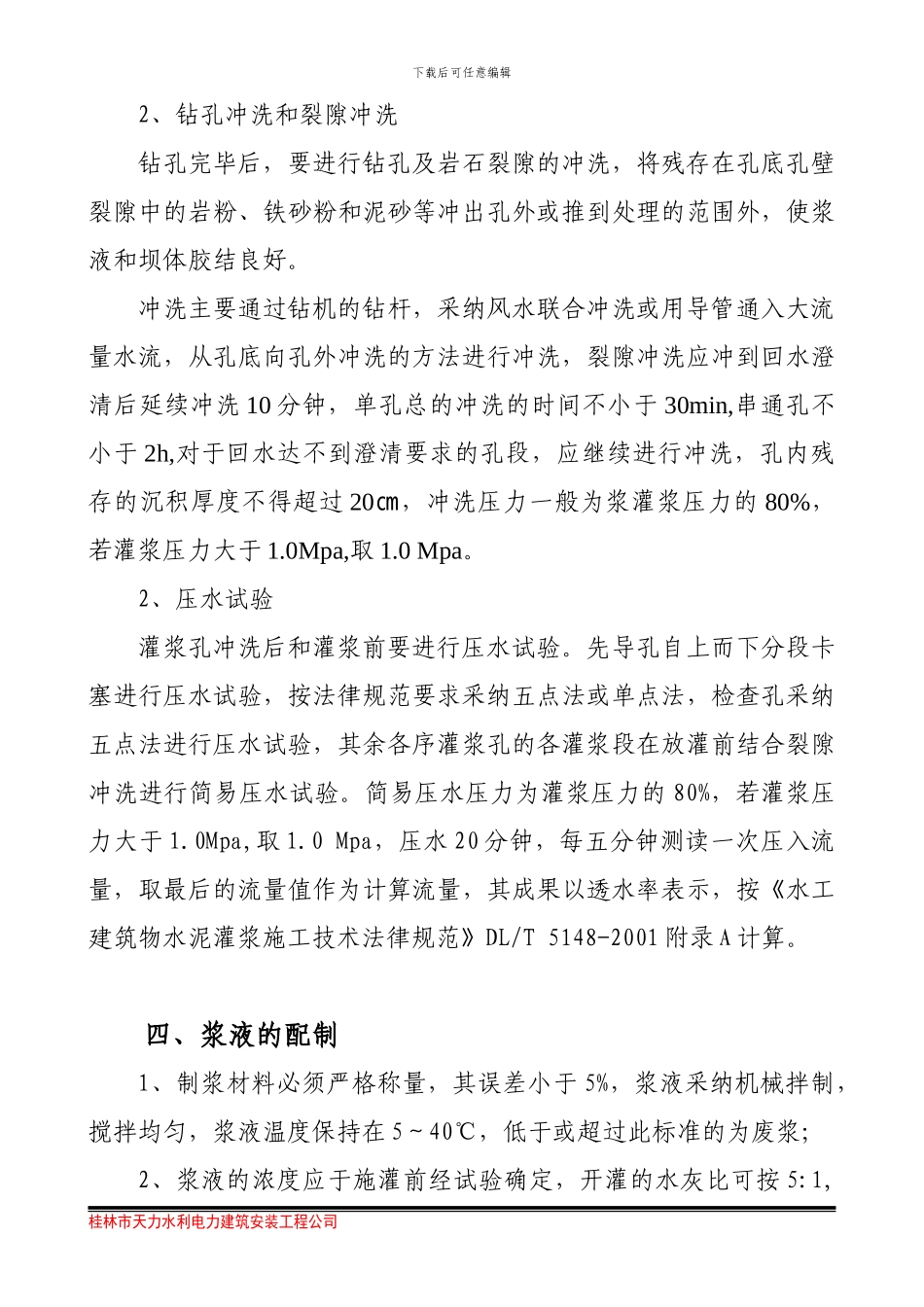

钻 孔 编 号 : 1-1# , 2-1# , 3-1#……“—”前面的数字代表排数,“—”后面的数字代表孔号(详见灌浆布孔图)2、灌浆技术要求灌浆技术要求按设计图纸“充填灌浆施工技术要求”详见“大江除险-技施-水工-主-12”三、先导孔及灌浆压水试验1、先导孔就按监理指示的数量和位置进行
