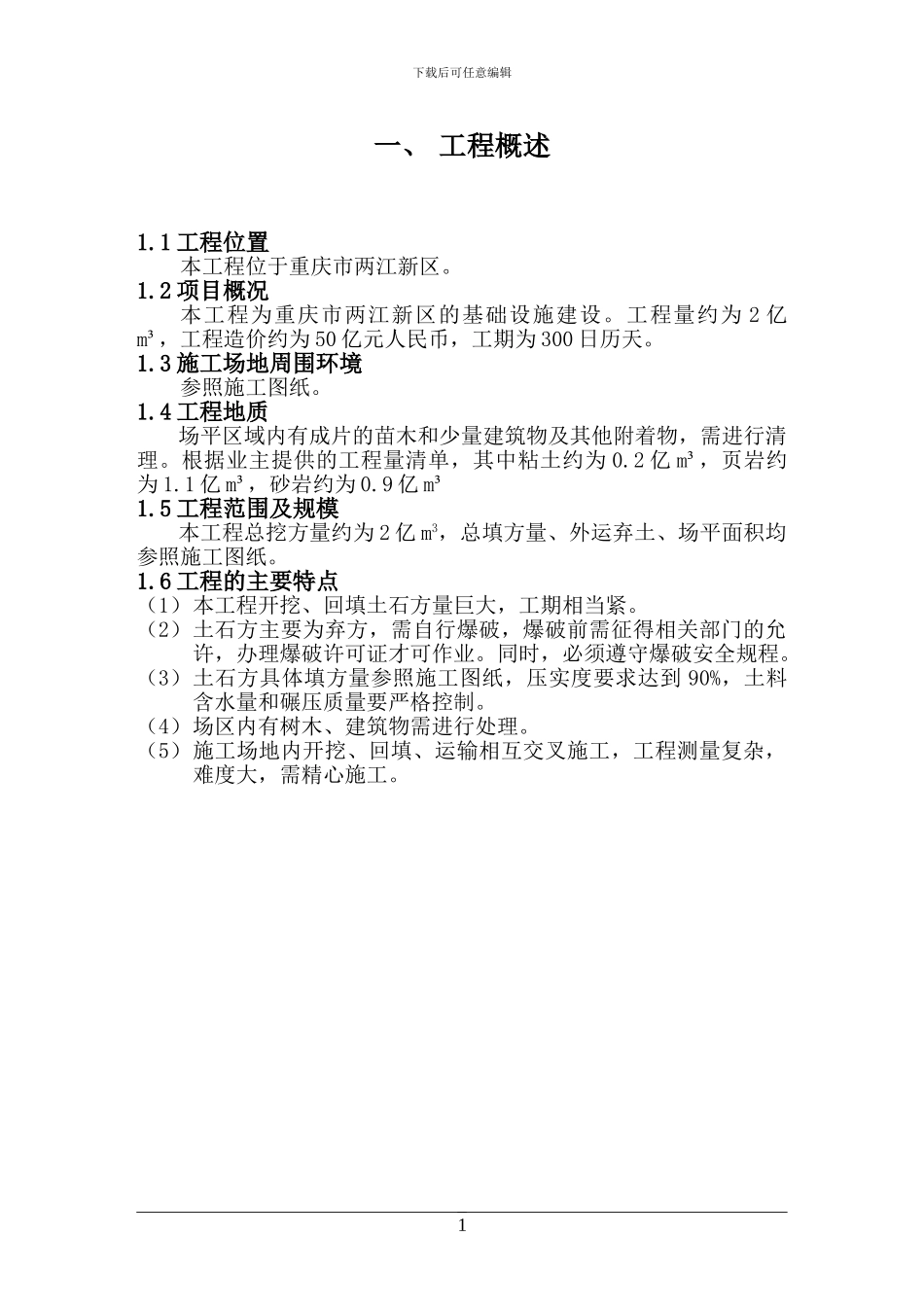

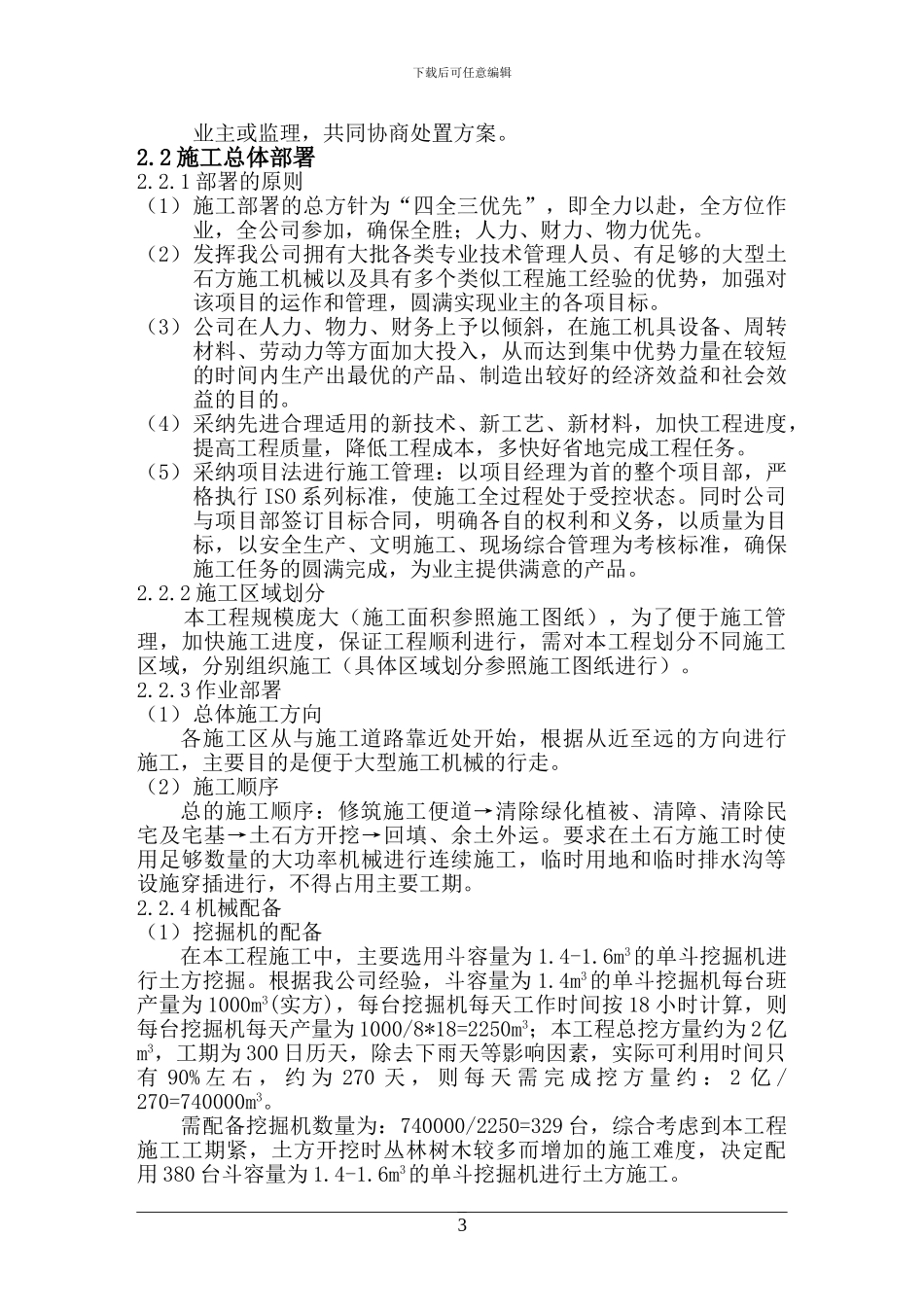

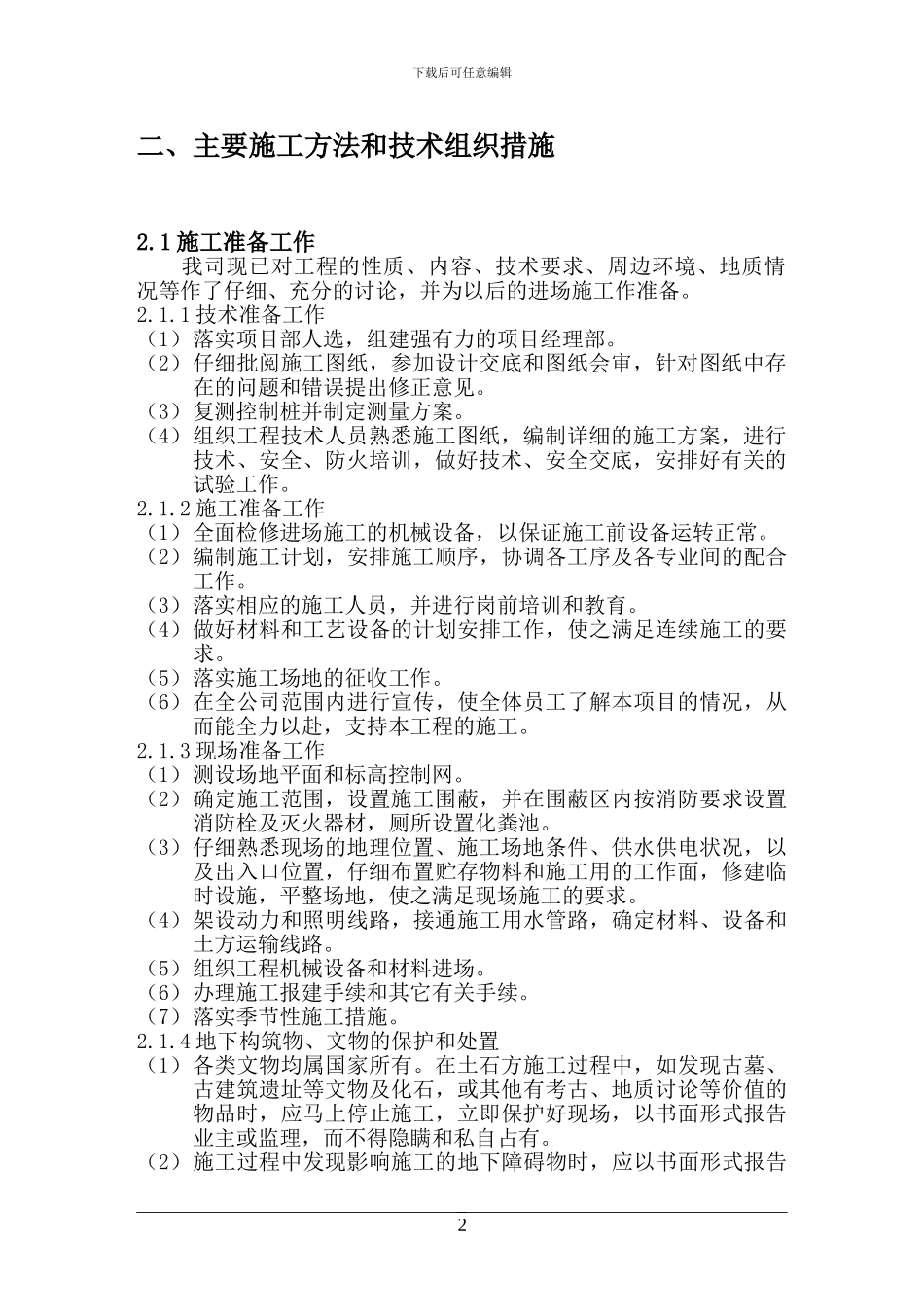

下载后可任意编辑一、 工程概述1.1 工程位置本工程位于重庆市两江新区。1.2 项目概况本工程为重庆市两江新区的基础设施建设。工程量约为 2 亿m³,工程造价约为 50 亿元人民币,工期为 300 日历天。 1.3 施工场地周围环境参照施工图纸。1.4 工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理。根据业主提供的工程量清单,其中粘土约为 0.2 亿 m³,页岩约为 1.1 亿 m³,砂岩约为 0.9 亿 m³1.5 工程范围及规模本工程总挖方量约为 2 亿 m3,总填方量、外运弃土、场平面积均参照施工图纸。1.6 工程的主要特点(1)本工程开挖、回填土石方量巨大,工期相当紧。(2)土石方主要为弃方,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业。同时,必须遵守爆破安全规程。(3)土石方具体填方量参照施工图纸,压实度要求达到 90%,土料含水量和碾压质量要严格控制。(4)场区内有树木、建筑物需进行处理。(5)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。1下载后可任意编辑二、主要施工方法和技术组织措施2.1 施工准备工作 我司现已对工程的性质、内容、技术要求、周边环境、地质情况等作了仔细、充分的讨论,并为以后的进场施工作准备。2.1.1 技术准备工作(1)落实项目部人选,组建强有力的项目经理部。(2)仔细批阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见。(3)复测控制桩并制定测量方案。(4)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。2.1.2 施工准备工作(1)全面检修进场施工的机械设备,以保证施工前设备运转正常。(2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。(3)落实相应的施工人员,并进行岗前培训和教育。(4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。(5)落实施工场地的征收工作。(6)在全公司范围内进行宣传,使全体员工了解本项目的情况,从而能全力以赴,支持本工程的施工。2.1.3 现场准备工作(1)测设场地平面和标高控制网。(2)确定施工范围,设置施工围蔽,并在围蔽区内按消防要求设置消防栓及灭火器材,厕所设置化粪池。(3)仔细熟悉现场的地理位置、施工场地条件、供水供电状况,以及出入口位置,仔细布置贮存物料和施工用的工作面,修建临时设施,...
