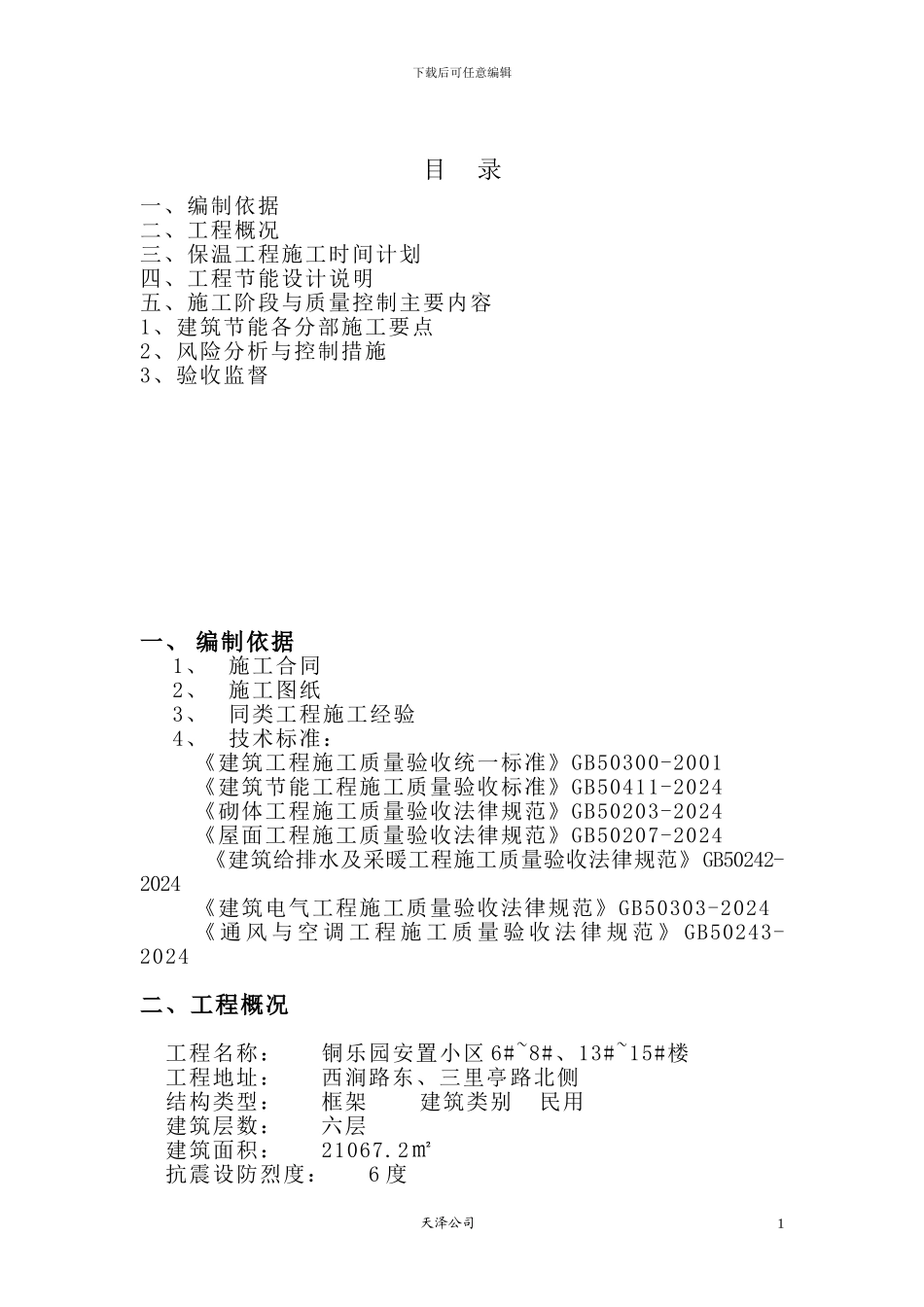

下载后可任意编辑目 录一、编制依据二、工程概况三、保温工程施工时间计划四、工程节能设计说明五、施工阶段与质量控制主要内容1、建筑节能各分部施工要点2、风险分析与控制措施3、验收监督 一、 编制依据1、施工合同2、施工图纸3、同类工程施工经验4、技术标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑节能工程施工质量验收标准》GB50411-2024《砌体工程施工质量验收法律规范》GB50203-2024《屋面工程施工质量验收法律规范》GB50207-2024《建筑给排水及采暖工程施工质量验收法律规范》GB50242-2024《建筑电气工程施工质量验收法律规范》GB50303-2024《 通 风 与 空 调 工 程 施 工 质 量 验 收 法 律 规 范 》 GB50243-2024二、工程概况 工程名称: 铜乐园安置小区 6#~8#、13#~15#楼 工程地址: 西涧路东、三里亭路北侧 结构类型: 框架 建筑类别 民用 建筑层数: 六层 建筑面积: 21067

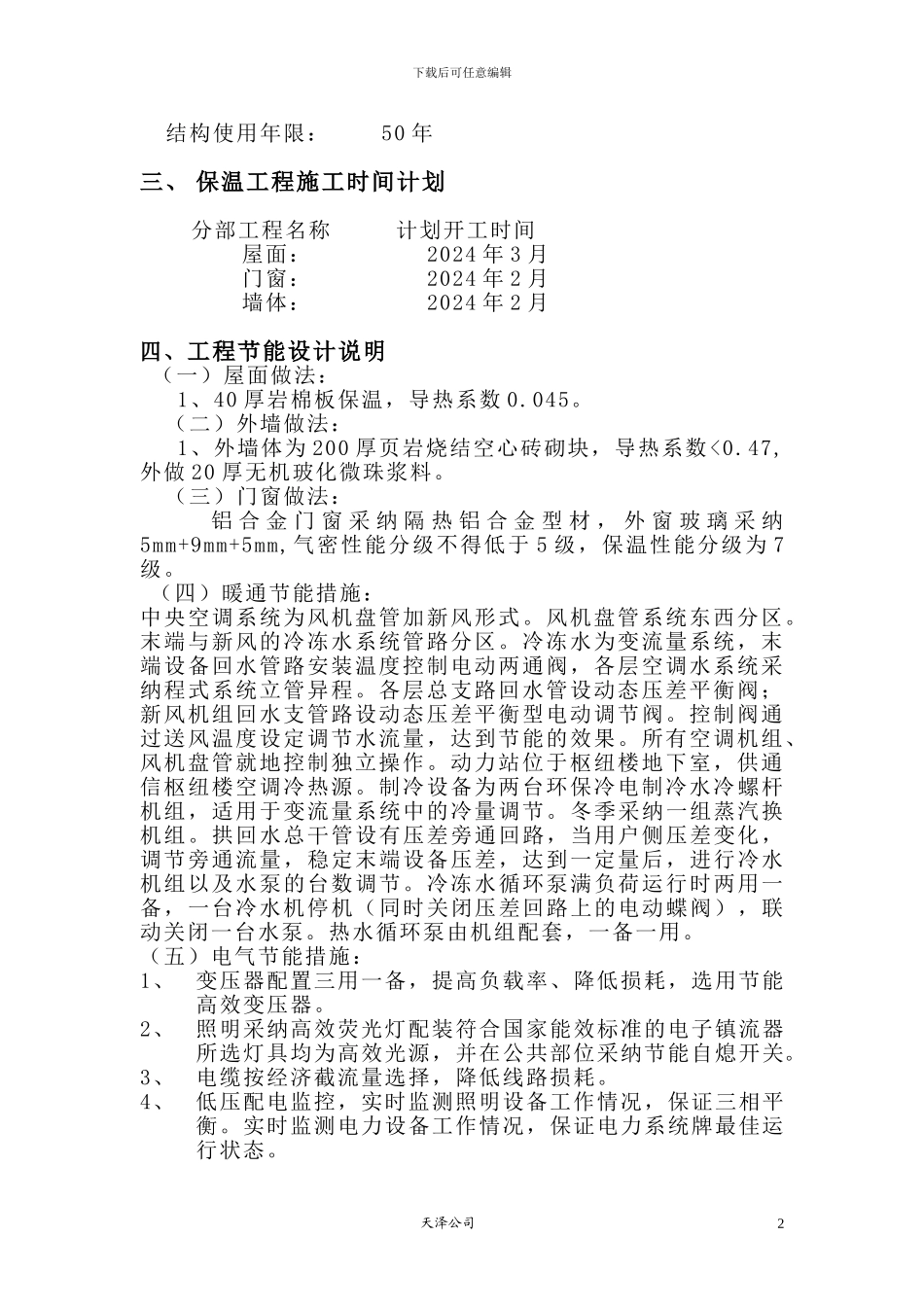

2㎡ 抗震设防烈度: 6 度天泽公司1下载后可任意编辑 结构使用年限: 50 年三、 保温工程施工时间计划 分部工程名称 计划开工时间 屋面: 2024 年 3 月 门窗: 2024 年 2 月 墙体: 2024 年 2 月 四、工程节能设计说明 (一)屋面做法:1、40 厚岩棉板保温,导热系数 0

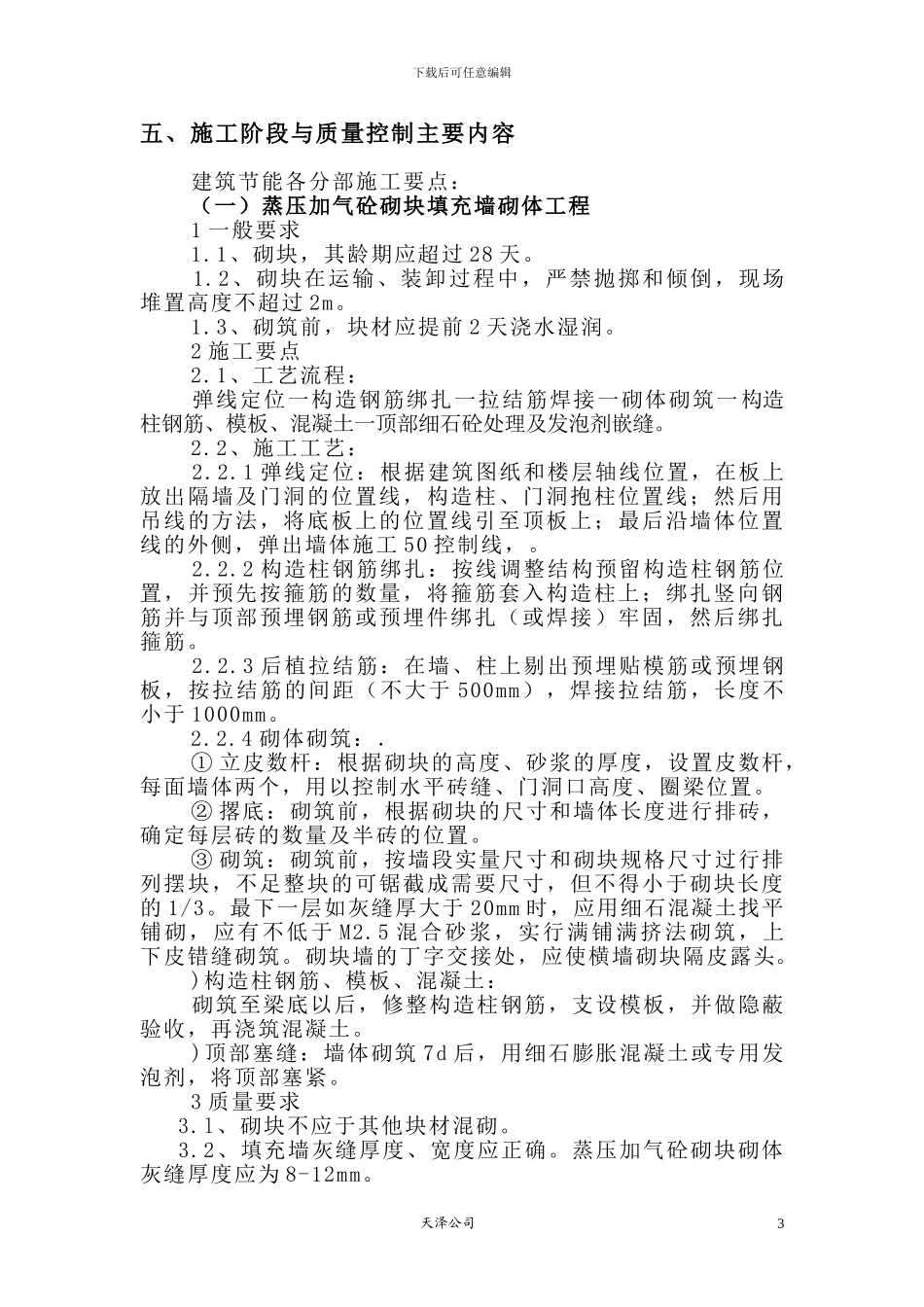

(二)外墙做法:1、外墙体为 200 厚页岩烧结空心砖砌块,导热系数
