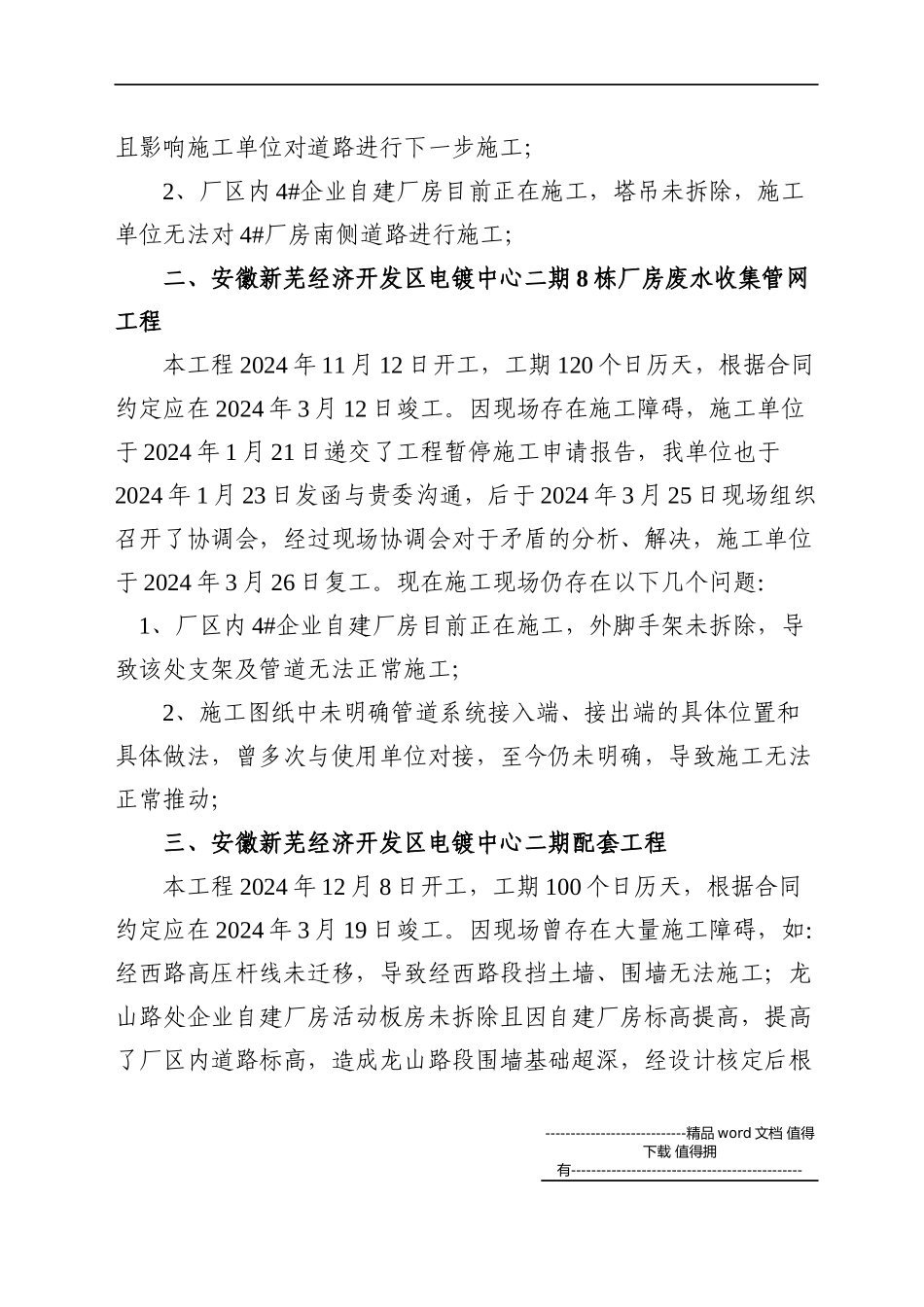

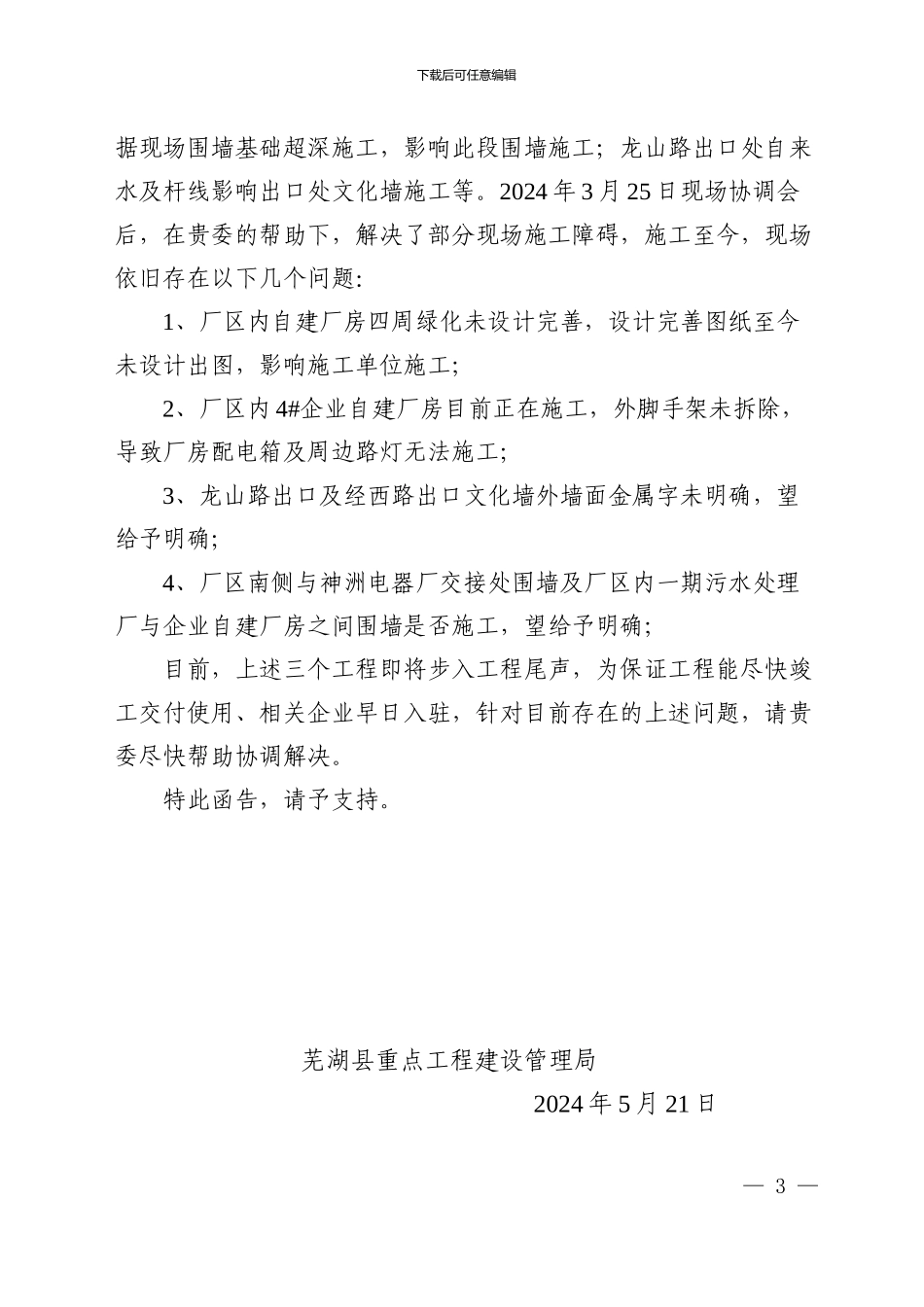

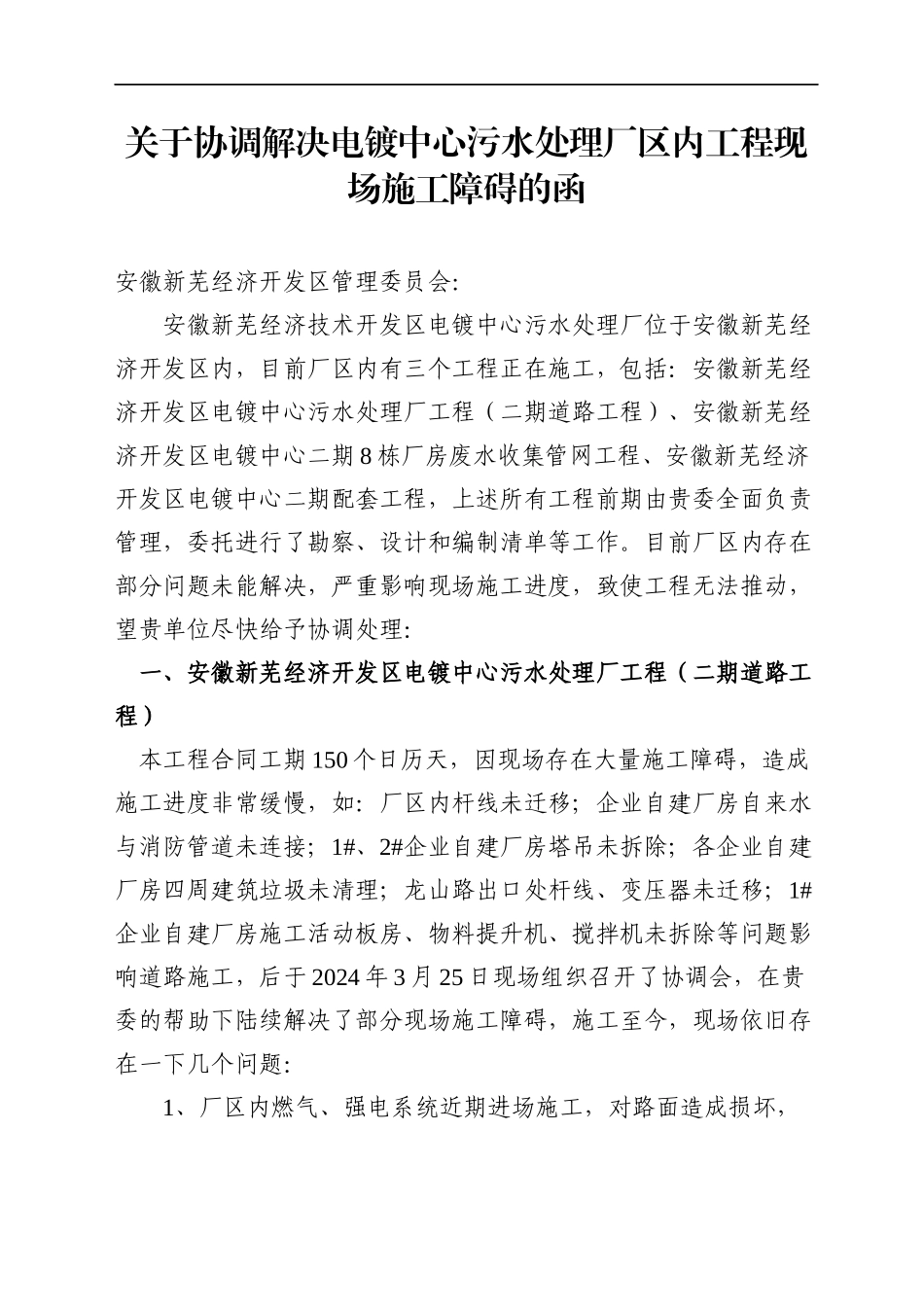

关于协调解决电镀中心污水处理厂区内工程现场施工障碍的函安徽新芜经济开发区管理委员会:安徽新芜经济技术开发区电镀中心污水处理厂位于安徽新芜经济开发区内,目前厂区内有三个工程正在施工,包括:安徽新芜经济开发区电镀中心污水处理厂工程(二期道路工程)、安徽新芜经济开发区电镀中心二期 8 栋厂房废水收集管网工程、安徽新芜经济开发区电镀中心二期配套工程,上述所有工程前期由贵委全面负责管理,委托进行了勘察、设计和编制清单等工作。目前厂区内存在部分问题未能解决,严重影响现场施工进度,致使工程无法推动,望贵单位尽快给予协调处理: 一、安徽新芜经济开发区电镀中心污水处理厂工程(二期道路工程) 本工程合同工期 150 个日历天,因现场存在大量施工障碍,造成施工进度非常缓慢,如:厂区内杆线未迁移;企业自建厂房自来水与消防管道未连接;1#、2#企业自建厂房塔吊未拆除;各企业自建厂房四周建筑垃圾未清理;龙山路出口处杆线、变压器未迁移;1#企业自建厂房施工活动板房、物料提升机、搅拌机未拆除等问题影响道路施工,后于 2024 年 3 月 25 日现场组织召开了协调会,在贵委的帮助下陆续解决了部分现场施工障碍,施工至今,现场依旧存在一下几个问题:1、厂区内燃气、强电系统近期进场施工,对路面造成损坏,且影响施工单位对道路进行下一步施工;2、厂区内 4#企业自建厂房目前正在施工,塔吊未拆除,施工单位无法对 4#厂房南侧道路进行施工;二、安徽新芜经济开发区电镀中心二期 8 栋厂房废水收集管网工程本工程 2024 年 11 月 12 日开工,工期 120 个日历天,根据合同约定应在 2024 年 3 月 12 日竣工。因现场存在施工障碍,施工单位于 2024 年 1 月 21 日递交了工程暂停施工申请报告,我单位也于2024 年 1 月 23 日发函与贵委沟通,后于 2024 年 3 月 25 日现场组织召开了协调会,经过现场协调会对于矛盾的分析、解决,施工单位于 2024 年 3 月 26 日复工。现在施工现场仍存在以下几个问题: 1、厂区内 4#企业自建厂房目前正在施工,外脚手架未拆除,导致该处支架及管道无法正常施工;2、施工图纸中未明确管道系统接入端、接出端的具体位置和具体做法,曾多次与使用单位对接,至今仍未明确,导致施工无法正常推动;三、安徽新芜经济开发区电镀中心二期配套工程本工程 2024 年 12 月 8 日开工,工期 100 个日历天,根据合同约定应在 2024 年 3 月 19...
