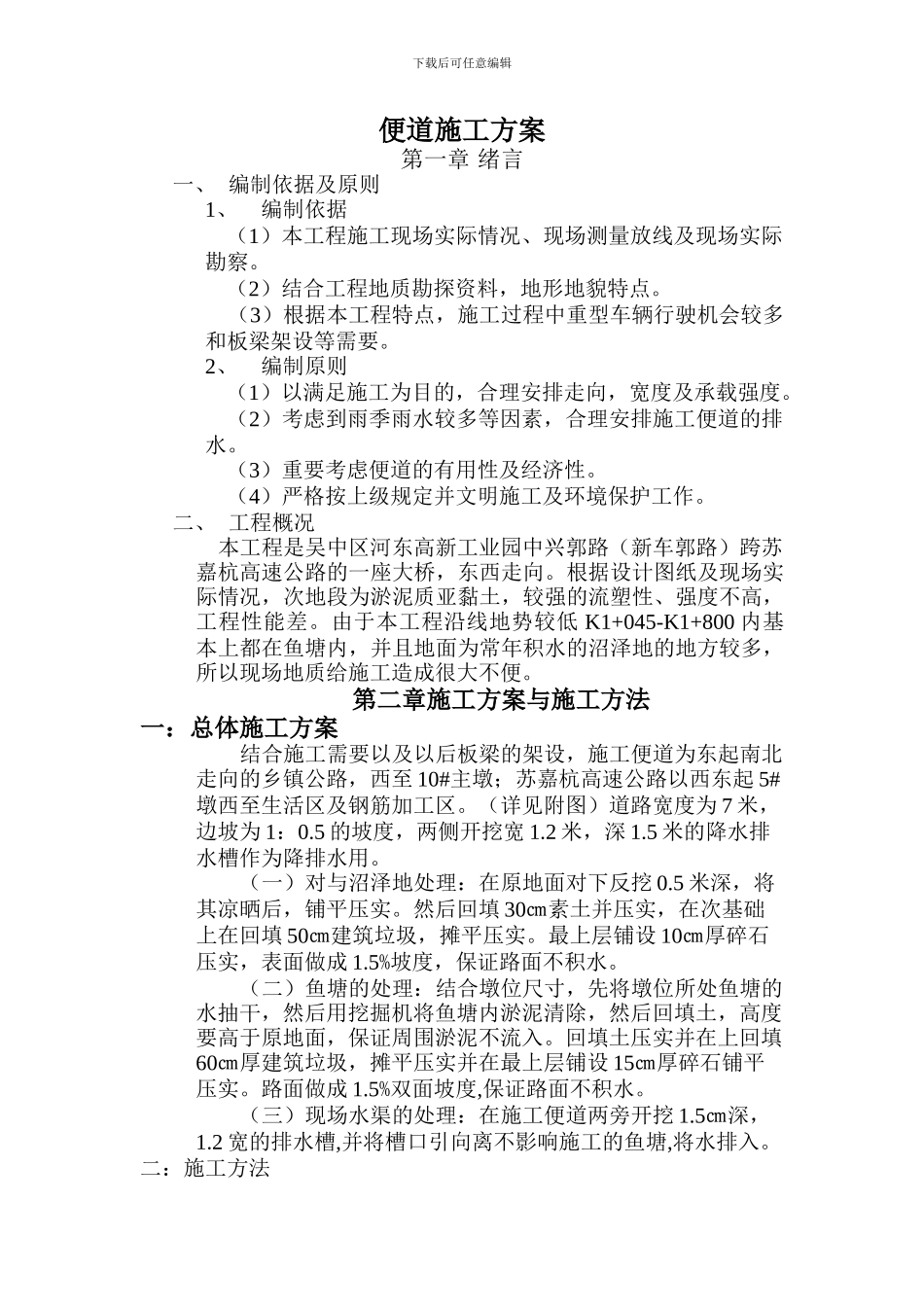

下载后可任意编辑兴郭路跨苏嘉杭高速公路大桥便道施工方案编制:审核:桥梁施工队2024-9-14兴郭路跨苏嘉杭高速公路大桥下载后可任意编辑便道施工方案第一章 绪言一、 编制依据及原则1、编制依据(1)本工程施工现场实际情况、现场测量放线及现场实际勘察
(2)结合工程地质勘探资料,地形地貌特点
(3)根据本工程特点,施工过程中重型车辆行驶机会较多和板梁架设等需要
2、编制原则 (1)以满足施工为目的,合理安排走向,宽度及承载强度
(2)考虑到雨季雨水较多等因素,合理安排施工便道的排水
(3)重要考虑便道的有用性及经济性
(4)严格按上级规定并文明施工及环境保护工作
二、 工程概况本工程是吴中区河东高新工业园中兴郭路(新车郭路)跨苏嘉杭高速公路的一座大桥,东西走向
根据设计图纸及现场实际情况,次地段为淤泥质亚黏土,较强的流塑性、强度不高,工程性能差
由于本工程沿线地势较低 K1+045-K1+800 内基本上都在鱼塘内,并且地面为常年积水的沼泽地的地方较多,所以现场地质给施工造成很大不便

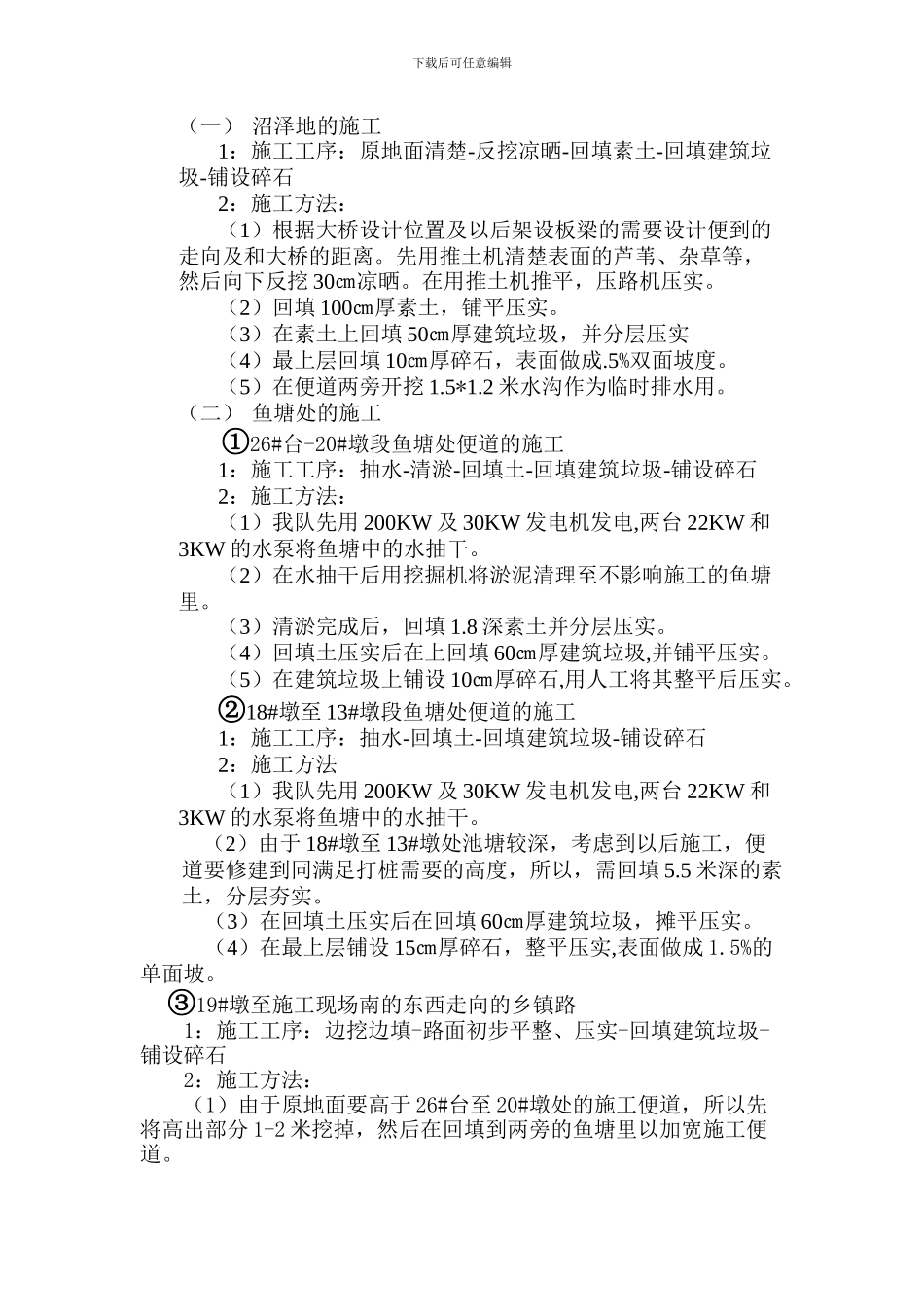

第二章施工方案与施工方法一:总体施工方案结合施工需要以及以后板梁的架设,施工便道为东起南北走向的乡镇公路,西至 10#主墩;苏嘉杭高速公路以西东起 5#墩西至生活区及钢筋加工区
(详见附图)道路宽度为 7 米,边坡为 1:0
5 的坡度,两侧开挖宽 1
2 米,深 1
5 米的降水排水槽作为降排水用
(一)对与沼泽地处理:在原地面对下反挖 0
5 米深,将其凉晒后,铺平压实
然后回填 30㎝素土并压实,在次基础上在回填 50㎝建筑垃圾,摊平压实
最上层铺设 10㎝厚碎石压实,表面做成 1
5%坡度,保证路面不积水
(二)鱼塘的处理:结合墩位尺寸,先将墩位所处鱼塘的水抽干,然后用挖掘机将鱼塘内淤泥清除,然后回填土,高度要高于原地面,保证周围淤泥不流入
回填土压实并在上回填60㎝厚建筑垃圾,摊平
