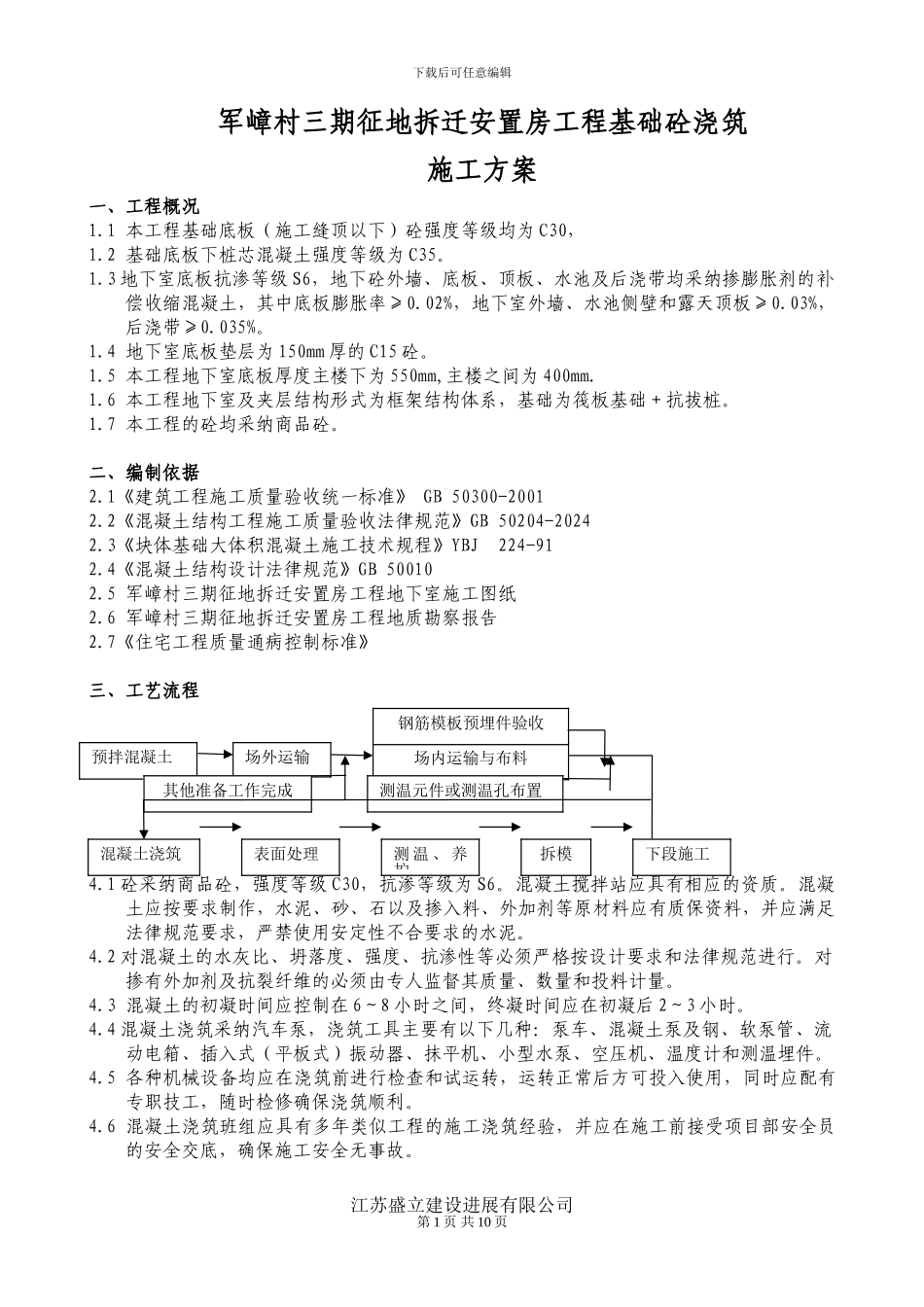

下载后可任意编辑军嶂村三期征地拆迁安置房工程基础砼浇筑施工方案一、工程概况1
1 本工程基础底板(施工缝顶以下)砼强度等级均为 C30,1
2 基础底板下桩芯混凝土强度等级为 C35
3 地下室底板抗渗等级 S6,地下砼外墙、底板、顶板、水池及后浇带均采纳掺膨胀剂的补偿收缩混凝土,其中底板膨胀率≥0
02%,地下室外墙、水池侧壁和露天顶板≥0
03%,后浇带≥0
4 地下室底板垫层为 150mm 厚的 C15 砼
5 本工程地下室底板厚度主楼下为 550mm,主楼之间为 400mm
6 本工程地下室及夹层结构形式为框架结构体系,基础为筏板基础+抗拔桩
7 本工程的砼均采纳商品砼
二、编制依据2
1《建筑工程施工质量验收统一标准》 GB 50300-20012
2《混凝土结构工程施工质量验收法律规范》GB 50204-20242
3《块体基础大体积混凝土施工技术规程》YBJ 224-912
4《混凝土结构设计法律规范》GB 500102
5 军嶂村三期征地拆迁安置房工程地下室施工图纸2
6 军嶂村三期征地拆迁安置房工程地质勘察报告2
7《住宅工程质量通病控制标准》三、工艺流程 四、施工准备4
1 砼采纳商品砼,强度等级 C30,抗渗等级为 S6
混凝土搅拌站应具有相应的资质
混凝土应按要求制作,水泥、砂、石以及掺入料、外加剂等原材料应有质保资料,并应满足法律规范要求,严禁使用安定性不合要求的水泥
2 对混凝土的水灰比、坍落度、强度、抗渗性等必须严格按设计要求和法律规范进行
对掺有外加剂及抗裂纤维的必须由专人监督其质量、数量和投料计量
3 混凝土的初凝时间应控制在 6~8 小时之间,终凝时间应在初凝后 2~3 小时

4 混凝土浇筑采纳汽车泵,浇筑工具主要有以下几种:泵车、混凝土泵及钢、软泵管、流动电箱、插入式(平板式)振动器、抹平机、小
