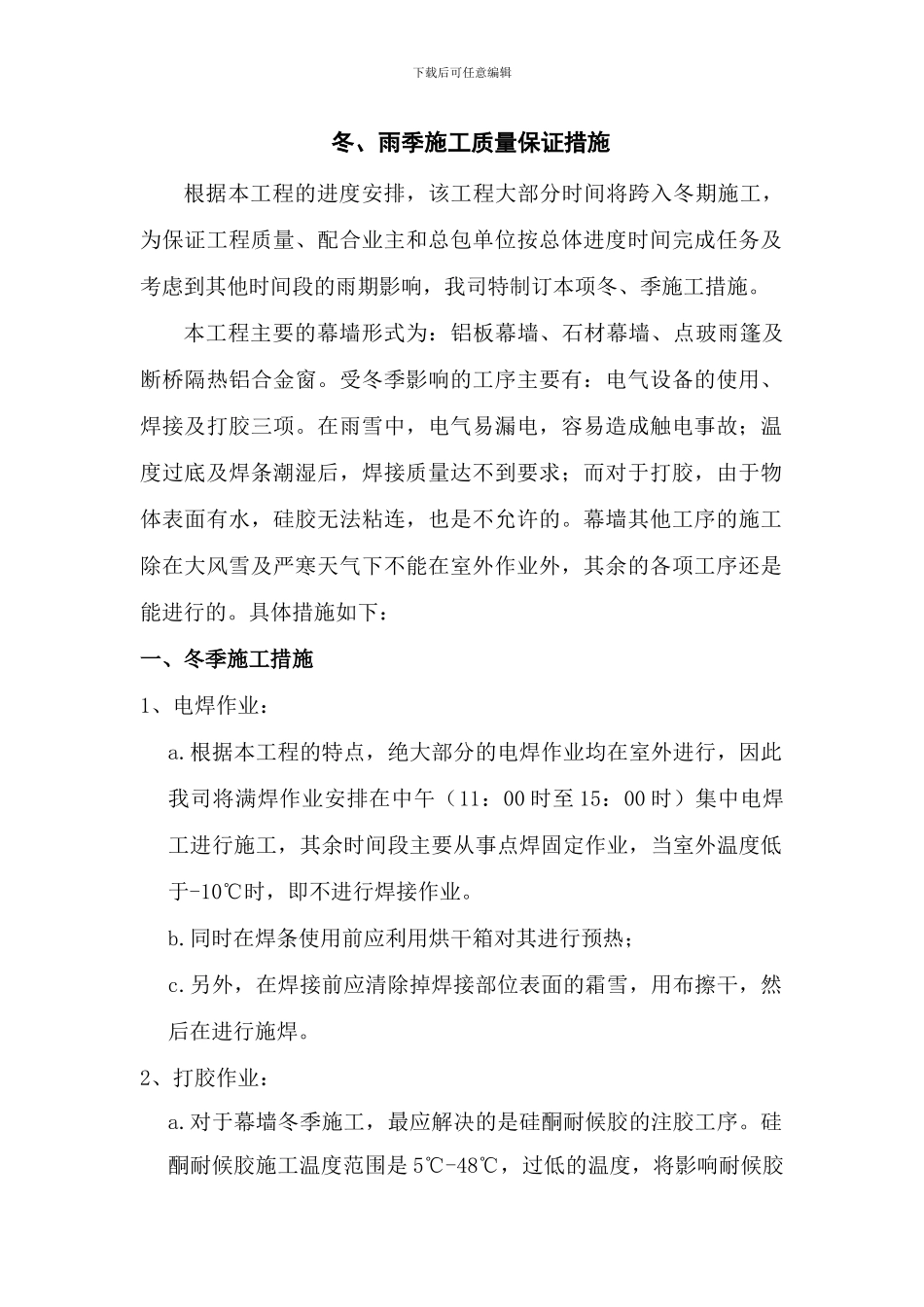

下载后可任意编辑冬、雨季施工质量保证措施根据本工程的进度安排,该工程大部分时间将跨入冬期施工,为保证工程质量、配合业主和总包单位按总体进度时间完成任务及考虑到其他时间段的雨期影响,我司特制订本项冬、季施工措施
本工程主要的幕墙形式为:铝板幕墙、石材幕墙、点玻雨篷及断桥隔热铝合金窗
受冬季影响的工序主要有:电气设备的使用、焊接及打胶三项
在雨雪中,电气易漏电,容易造成触电事故;温度过底及焊条潮湿后,焊接质量达不到要求;而对于打胶,由于物体表面有水,硅胶无法粘连,也是不允许的
幕墙其他工序的施工除在大风雪及严寒天气下不能在室外作业外,其余的各项工序还是能进行的
具体措施如下:一、冬季施工措施1、电焊作业:a
根据本工程的特点,绝大部分的电焊作业均在室外进行,因此我司将满焊作业安排在中午(11:00 时至 15:00 时)集中电焊工进行施工,其余时间段主要从事点焊固定作业,当室外温度低于-10℃时,即不进行焊接作业
同时在焊条使用前应利用烘干箱对其进行预热;c
另外,在焊接前应清除掉焊接部位表面的霜雪,用布擦干,然后在进行施焊
2、打胶作业:a
对于幕墙冬季施工,最应解决的是硅酮耐候胶的注胶工序

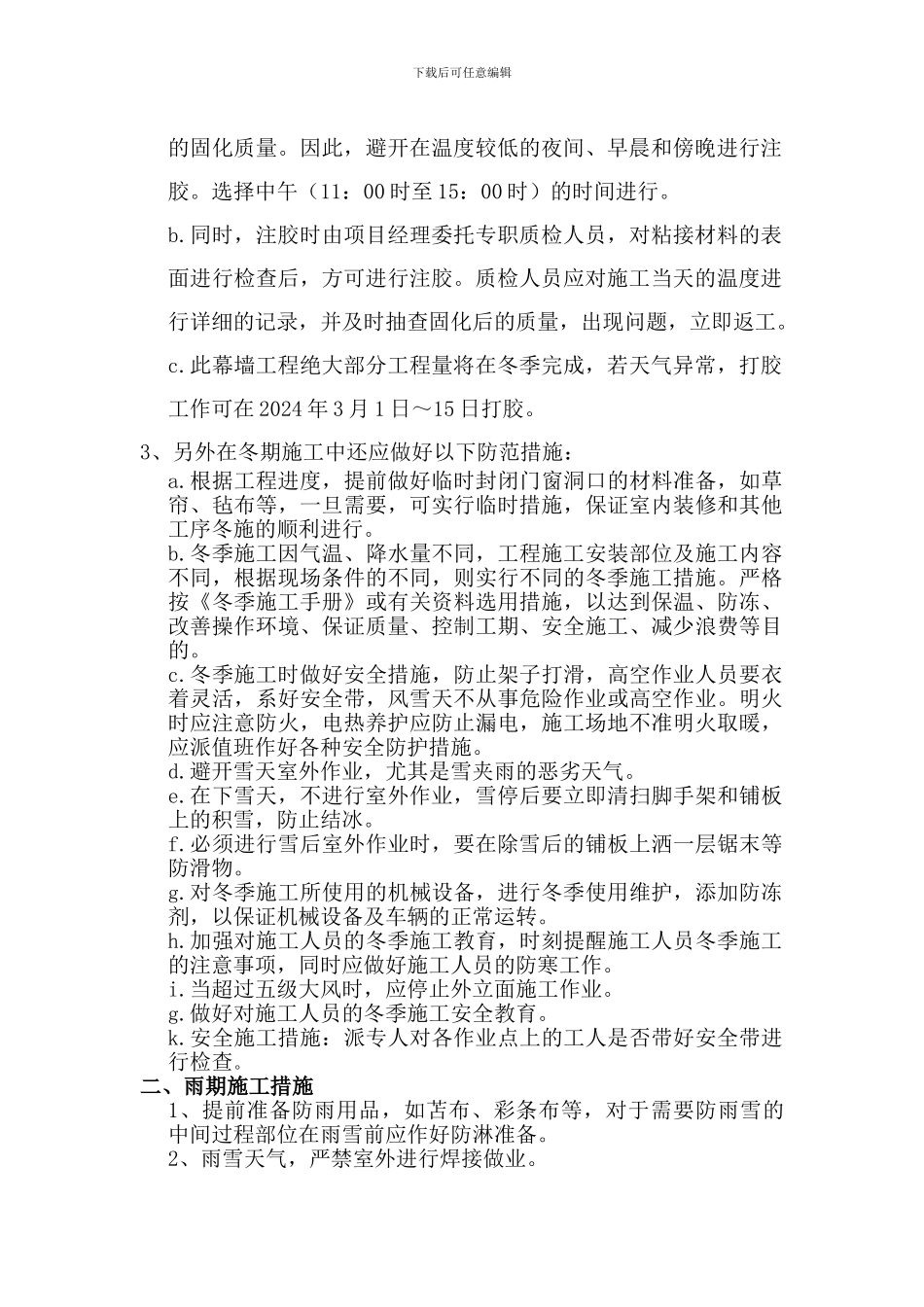

硅酮耐候胶施工温度范围是 5℃-48℃,过低的温度,将影响耐候胶下载后可任意编辑的固化质量
因此,避开在温度较低的夜间、早晨和傍晚进行注胶
选择中午(11:00 时至 15:00 时)的时间进行
同时,注胶时由项目经理委托专职质检人员,对粘接材料的表面进行检查后,方可进行注胶
质检人员应对施工当天的温度进行详细的记录,并及时抽查固化后的质量,出现问题,立即返工
此幕墙工程绝大部分工程量将在冬季完成,若天气异常,打胶工作可在 2024 年 3 月 1 日~15 日打胶
3、另外在冬期施工中还应做好以下防范措施:a

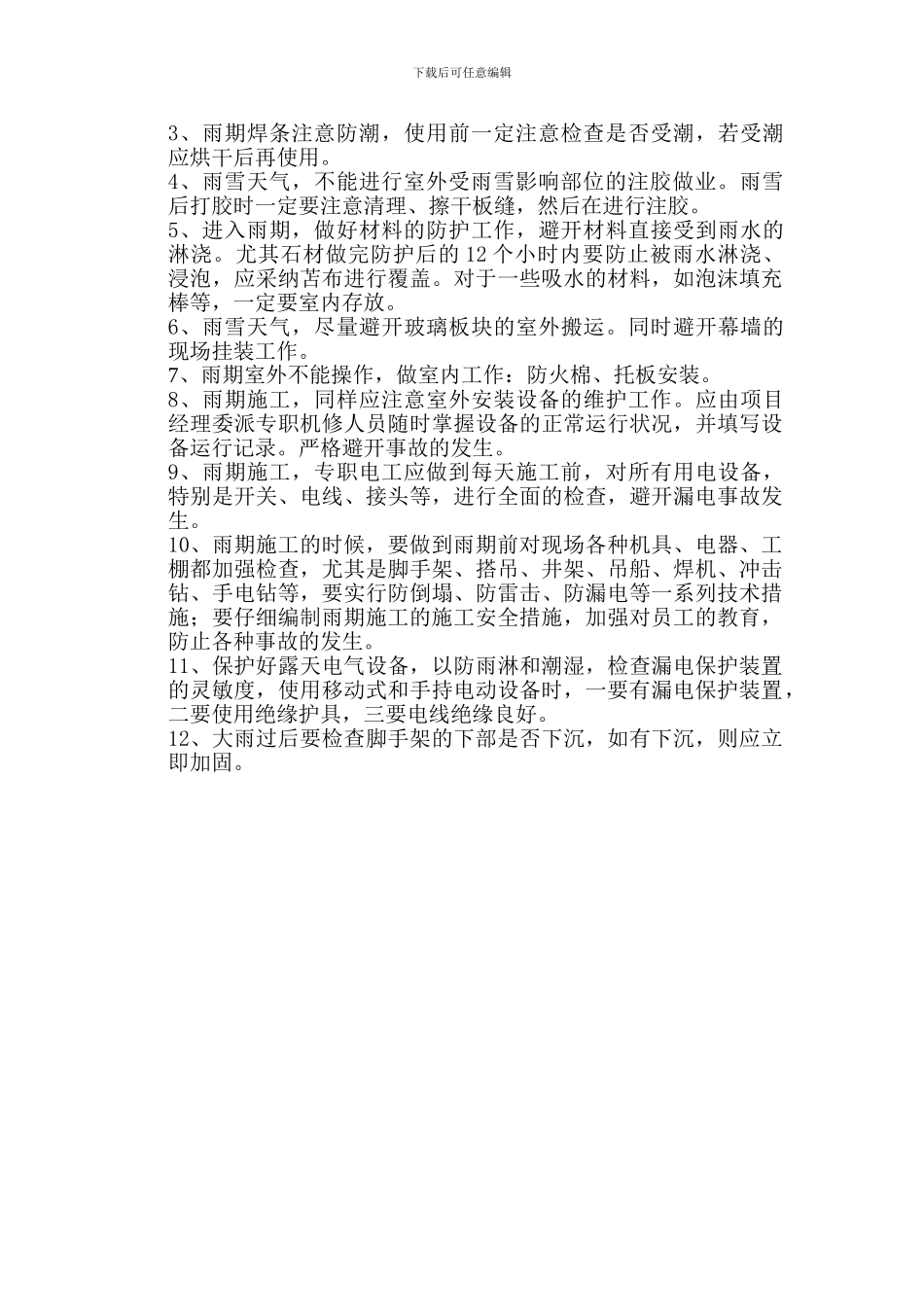

根据工程进度,提前做好临时封闭门窗洞口的材料准备,如草帘、毡布等
