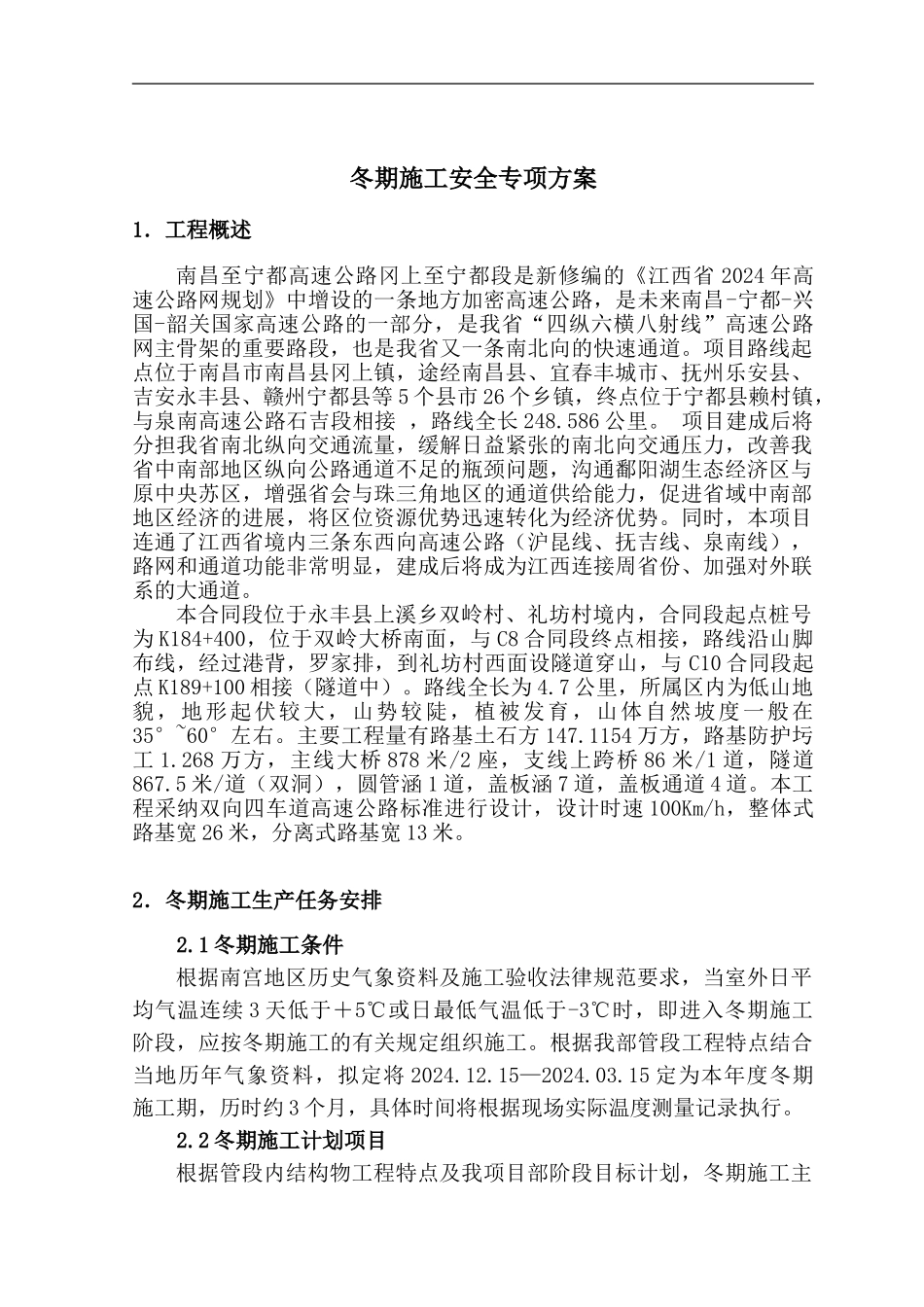

冬期施工安全专项方案1.工程概述南昌至宁都高速公路冈上至宁都段是新修编的《江西省 2024 年高速公路网规划》中增设的一条地方加密高速公路,是未来南昌-宁都-兴国-韶关国家高速公路的一部分,是我省“四纵六横八射线”高速公路网主骨架的重要路段,也是我省又一条南北向的快速通道。项目路线起点位于南昌市南昌县冈上镇,途经南昌县、宜春丰城市、抚州乐安县、吉安永丰县、赣州宁都县等 5 个县市 26 个乡镇,终点位于宁都县赖村镇,与泉南高速公路石吉段相接 ,路线全长 248.586 公里。 项目建成后将分担我省南北纵向交通流量,缓解日益紧张的南北向交通压力,改善我省中南部地区纵向公路通道不足的瓶颈问题,沟通鄱阳湖生态经济区与原中央苏区,增强省会与珠三角地区的通道供给能力,促进省域中南部地区经济的进展,将区位资源优势迅速转化为经济优势。同时,本项目连通了江西省境内三条东西向高速公路(沪昆线、抚吉线、泉南线),路网和通道功能非常明显,建成后将成为江西连接周省份、加强对外联系的大通道。本合同段位于永丰县上溪乡双岭村、礼坊村境内,合同段起点桩号为 K184+400,位于双岭大桥南面,与 C8 合同段终点相接,路线沿山脚布线,经过港背,罗家排,到礼坊村西面设隧道穿山,与 C10 合同段起点 K189+100 相接(隧道中)。路线全长为 4.7 公里,所属区内为低山地貌,地形起伏较大,山势较陡,植被发育,山体自然坡度一般在35°~60°左右。主要工程量有路基土石方 147.1154 万方,路基防护圬工 1.268 万方,主线大桥 878 米/2 座,支线上跨桥 86 米/1 道,隧道867.5 米/道(双洞),圆管涵 1 道,盖板涵 7 道,盖板通道 4 道。本工程采纳双向四车道高速公路标准进行设计,设计时速 100Km/h,整体式路基宽 26 米,分离式路基宽 13 米。2.冬期施工生产任务安排2.1 冬期施工条件根据南宫地区历史气象资料及施工验收法律规范要求,当室外日平均气温连续 3 天低于+5℃或日最低气温低于-3℃时,即进入冬期施工阶段,应按冬期施工的有关规定组织施工。根据我部管段工程特点结合当地历年气象资料,拟定将 2024.12.15—2024.03.15 定为本年度冬期施工期,历时约 3 个月,具体时间将根据现场实际温度测量记录执行。2.2 冬期施工计划项目根据管段内结构物工程特点及我项目部阶段目标计划,冬期施工主下载后可任意编辑要进行桥梁桩基、隧道、涵洞通道和部分路基填筑施工。3、冬季施工准...
