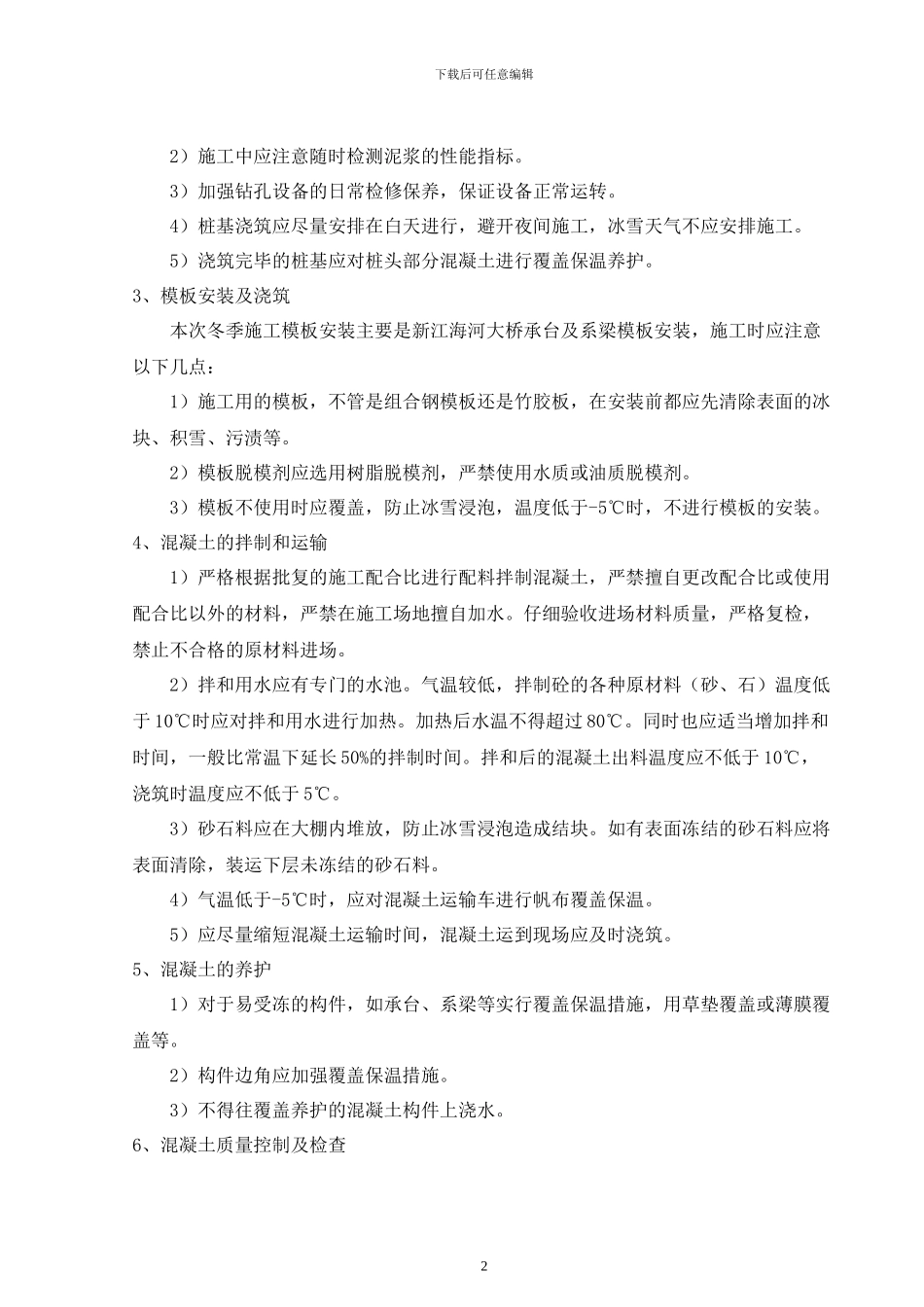

南通世纪大道东延工程 SJDDQL-1 标合同段冬季施工方案编制: 审核:批准:无锡市交通工程有限公司南通世纪大道东延工程 SJDDQL-1 标合同段项目经理部2024 年 12 月 1 日下载后可任意编辑南通世纪大道东延工程 SJDDQL-1 标合同段冬季施工方案一、工程概况南通世纪大道东延工程(东快速路~金浩大道)SJDDQL-1 标起自石江公路(桩号K9+321
067),路线向东跨新江海河(规划 IV 级航道)后,至通州区金浩大道(桩号K11+112
791),全长 1
801 公里
本项目为双向六车道,道路宽 60m,两侧均设置30m 绿化带,红线总宽为 120m
SJDDQL-1 合同段为路基桥梁标,挖方约 1
8 万方,填方约 20
1 万方,另设大桥 1 座(江海河大桥)、圆管涵 3 道,其中江海河大桥中心桩号 K10+128
80,分为 5 联,全长 490
4m,规划 IV 级航道,主桥结构采纳变截面预应力混凝土连续箱梁,挂篮悬浇施工;引桥结构采纳预应力混凝土空心板,预制吊装施工
其中部分工程需在冬季进行施工,为加强冬季施工期间的技术管理、保证施工质量,特编制本方案,以指导冬季具体施工
冬季施工是指室外日平均气温连续 5 天稳定低于 5℃时进行的施工
本项目 2024 年 12 月至 2024 年 3 月计划施工新江海大桥部分基础及下部结构,路基河塘清淤、回填,路基原地面掺灰处理,路床底层填筑
以下分别对桥梁和路基土方编制冬季施工方案

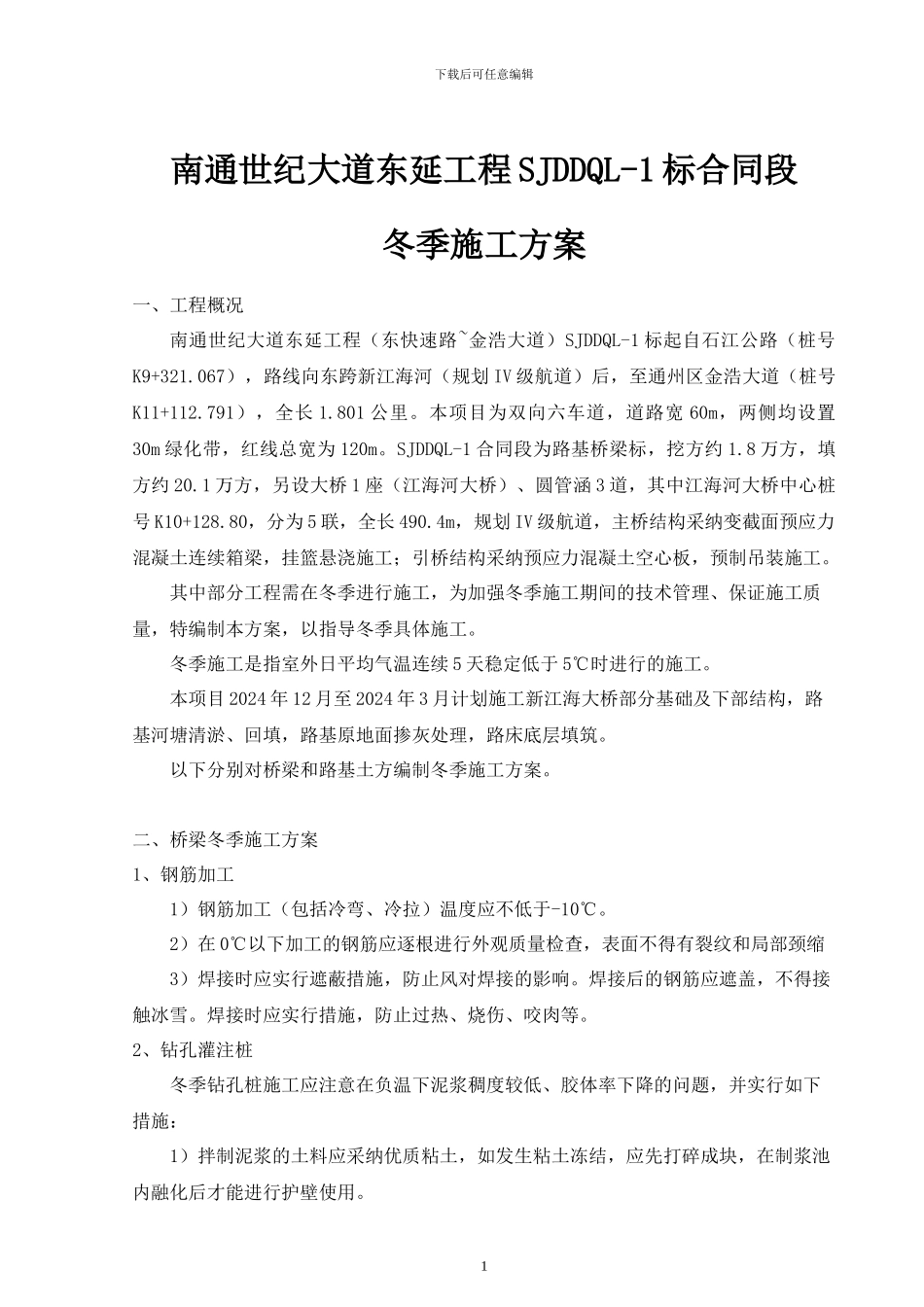

二、桥梁冬季施工方案1、钢筋加工1)钢筋加工(包括冷弯、冷拉)温度应不低于-10℃
2)在 0℃以下加工的钢筋应逐根进行外观质量检查,表面不得有裂纹和局部颈缩3)焊接时应实行遮蔽措施,防止风对焊接的影响
焊接后的钢筋应遮盖,不得接触冰雪
焊接时应实行措施,防止过热、烧伤、咬肉等
2、钻孔灌注桩冬季钻孔桩施工应注意在负温下泥
