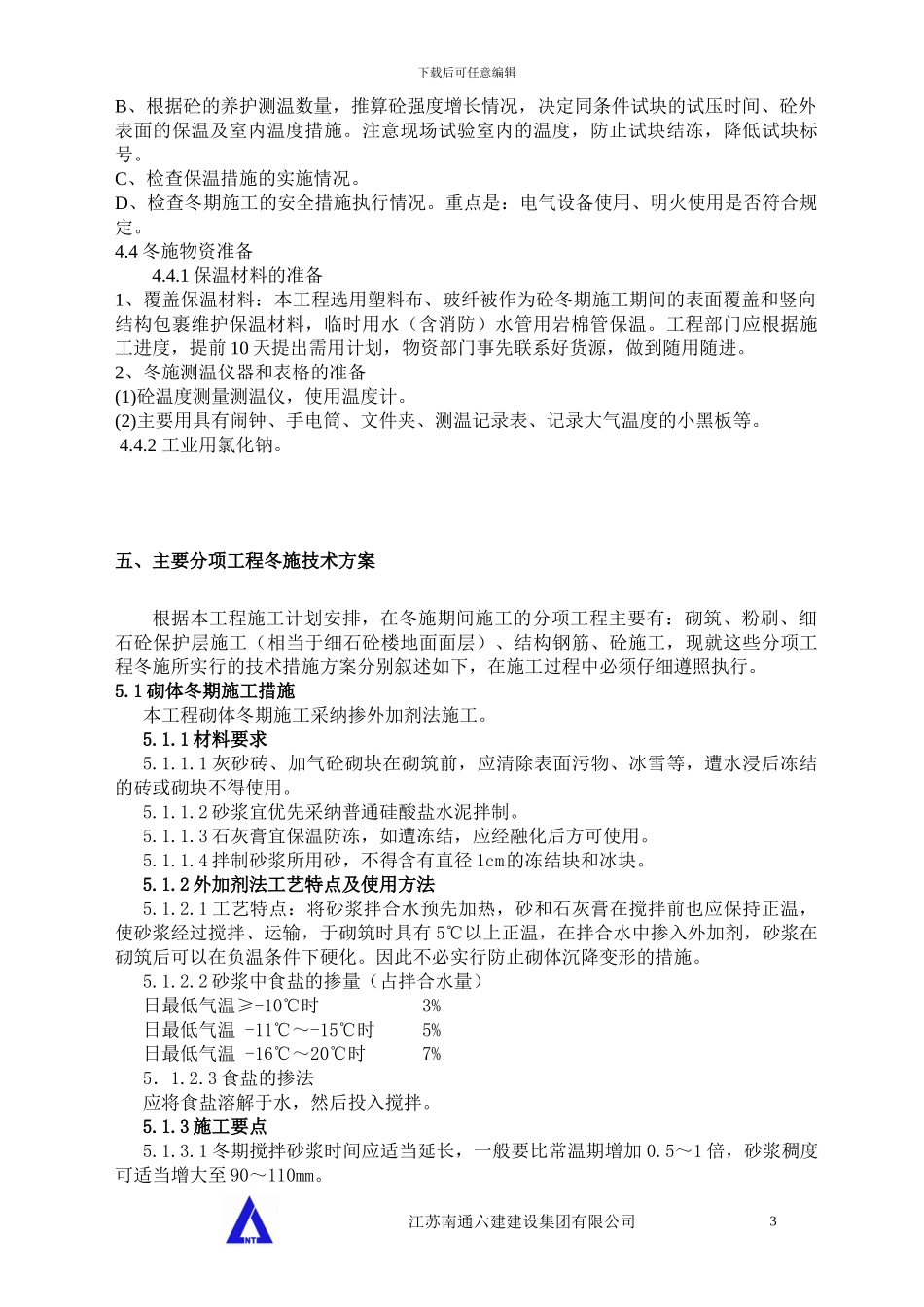

下载后可任意编辑一、编制说明镇江地区 12 月下旬进入冬期施工阶段(冬施标准:当室外日平均气温连续 5 天稳定低于 5℃时)。进入冬期施工工作情况主要为:2024 年冬季有土方开挖、砖胎膜砌筑、粉刷、防水、C20 细石砼防水保护层、地下室结构;2024 年冬季有抹灰,楼地面可置于春节以后解除冬施后进行。必须在冬施前做好冬期施工的技术、物资准备。二、编制依据1.1 镇江国信·宜和项目一标段工程施工图纸:1.2《建筑工程冬期施工规程》(JGJ104-2024):三、冬期施工的推断《建筑工程冬期施工规程》(JGJ104-2024)第 1.0.3 条规定,“当室外日平均气温连续 5d 稳定低于 5℃即进行入冬期施工:当室外日平均气温连续 5d 高于 5℃时解除冬期施工”。四、施工部署本工程工期紧,现场湿作业较多,因此必须做好冬期施工的准备工作:4.1 施工现场准备工作4.1.1 对施工现场进行必要修整,控制好流入现场的水源,做好排水措施,消除现场施工用水形成的排水漫流或雨雪造成现场结冰现象。4.1.2 施工现场的供水管道埋入地下 50cm 以下,对不能埋地的管道和露出地面的截门用岩棉管进行保温。4.1.3 为防止室内热量流失,门窗玻璃安装到位、局部性或个别性门窗尽可能塑料布的进行封堵,门窗洞口必须进行封堵严密。如个别位置不能达到装修施工温度要求,可适当采纳电器设备(或供暖设备)进行增温。4.1.4 为掌握室内温度情况,在装修施工的楼层内入口附近设置测温点,测温的时间为8·2·8,即上午 8 时;下午 2 时;晚上 8 时,并做好记录,以便随时了解室内温度及室内外温差,及时对室内冬施做出调整。采纳电器设备(或供暖设备)进行增温。4.2 本工程冬施重点根据施工计划的安排,本工程进行冬期施工影响较大的地下室底板的反梁砖胎膜砌筑粉刷、防水保护层、和粉刷施工,另外作为辅助设施的临时管道的保温也作为主要项目来抓。因此冬施的方案重点放在上述几个方面。4.2.1 这一阶段的日平均气温最低值一般在-8℃以上,其特点是白天基本上处于正温(寒流降温天气除外),白天和夜间处于正负温交替,但其进展趋势是气温一天比一天低,寒流降温一般是以一周一次呈周期性变化。在此期间砼可实行蓄热法施工,但注意天气预报,尽量避开寒流降温风期施工。附:外加剂的使用(混凝土防冻剂由商品砼厂家确定) A、SL—1 型混凝土防冻剂,由防冻、早强、减水等各种成分复合而成,适用于冬江苏南通六建建设集团有限公司 1下载后可任意编辑...
