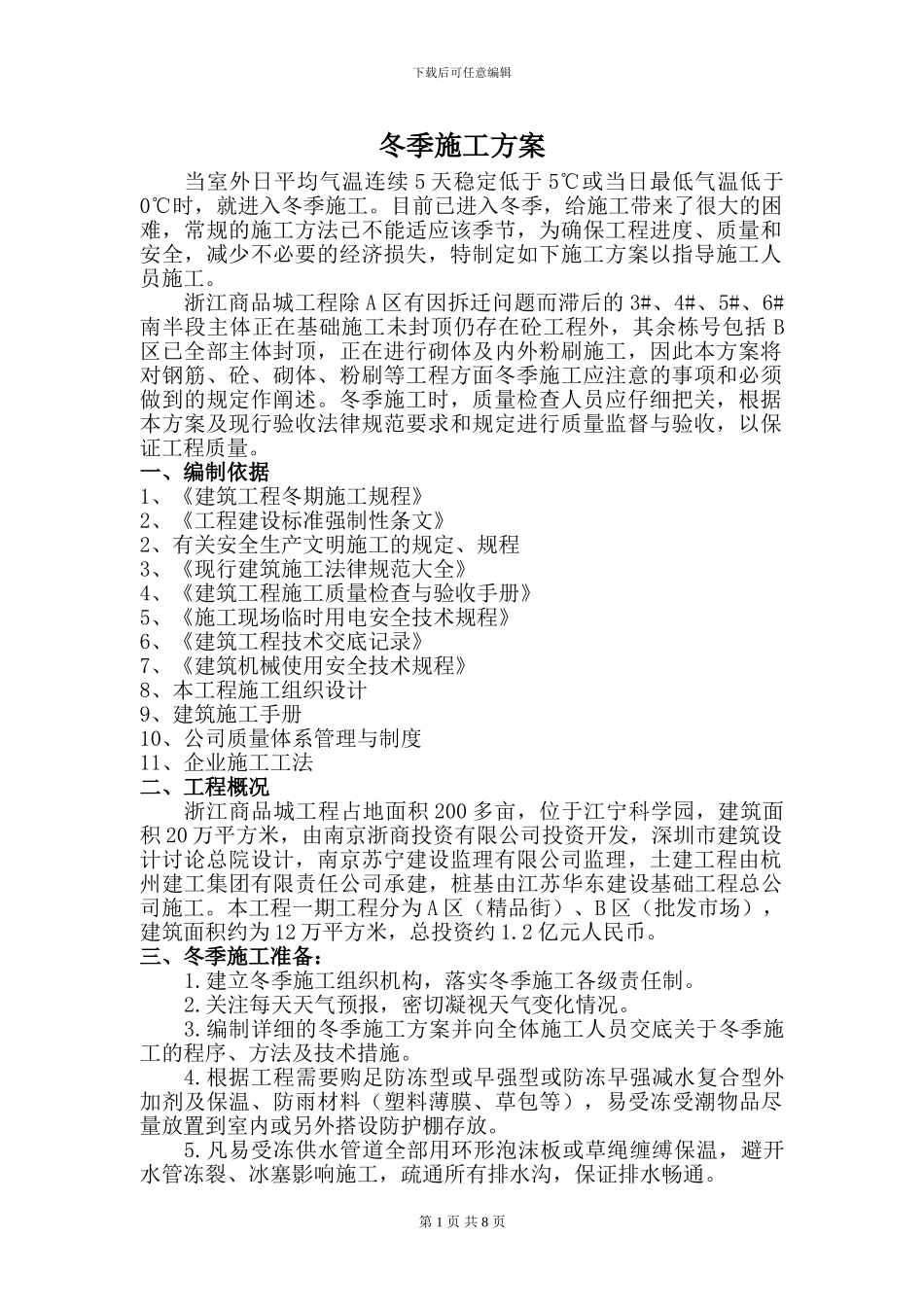

下载后可任意编辑冬季施工方案当室外日平均气温连续 5 天稳定低于 5℃或当日最低气温低于0℃时,就进入冬季施工
目前已进入冬季,给施工带来了很大的困难,常规的施工方法已不能适应该季节,为确保工程进度、质量和安全,减少不必要的经济损失,特制定如下施工方案以指导施工人员施工
浙江商品城工程除 A 区有因拆迁问题而滞后的 3#、4#、5#、6#南半段主体正在基础施工未封顶仍存在砼工程外,其余栋号包括 B区已全部主体封顶,正在进行砌体及内外粉刷施工,因此本方案将对钢筋、砼、砌体、粉刷等工程方面冬季施工应注意的事项和必须做到的规定作阐述
冬季施工时,质量检查人员应仔细把关,根据本方案及现行验收法律规范要求和规定进行质量监督与验收,以保证工程质量
一、编制依据1、《建筑工程冬期施工规程》2、《工程建设标准强制性条文》2、有关安全生产文明施工的规定、规程3、《现行建筑施工法律规范大全》4、《建筑工程施工质量检查与验收手册》5、《施工现场临时用电安全技术规程》6、《建筑工程技术交底记录》7、《建筑机械使用安全技术规程》8、本工程施工组织设计9、建筑施工手册10、公司质量体系管理与制度11、企业施工工法二、工程概况浙江商品城工程占地面积 200 多亩,位于江宁科学园,建筑面积 20 万平方米,由南京浙商投资有限公司投资开发,深圳市建筑设计讨论总院设计,南京苏宁建设监理有限公司监理,土建工程由杭州建工集团有限责任公司承建,桩基由江苏华东建设基础工程总公司施工

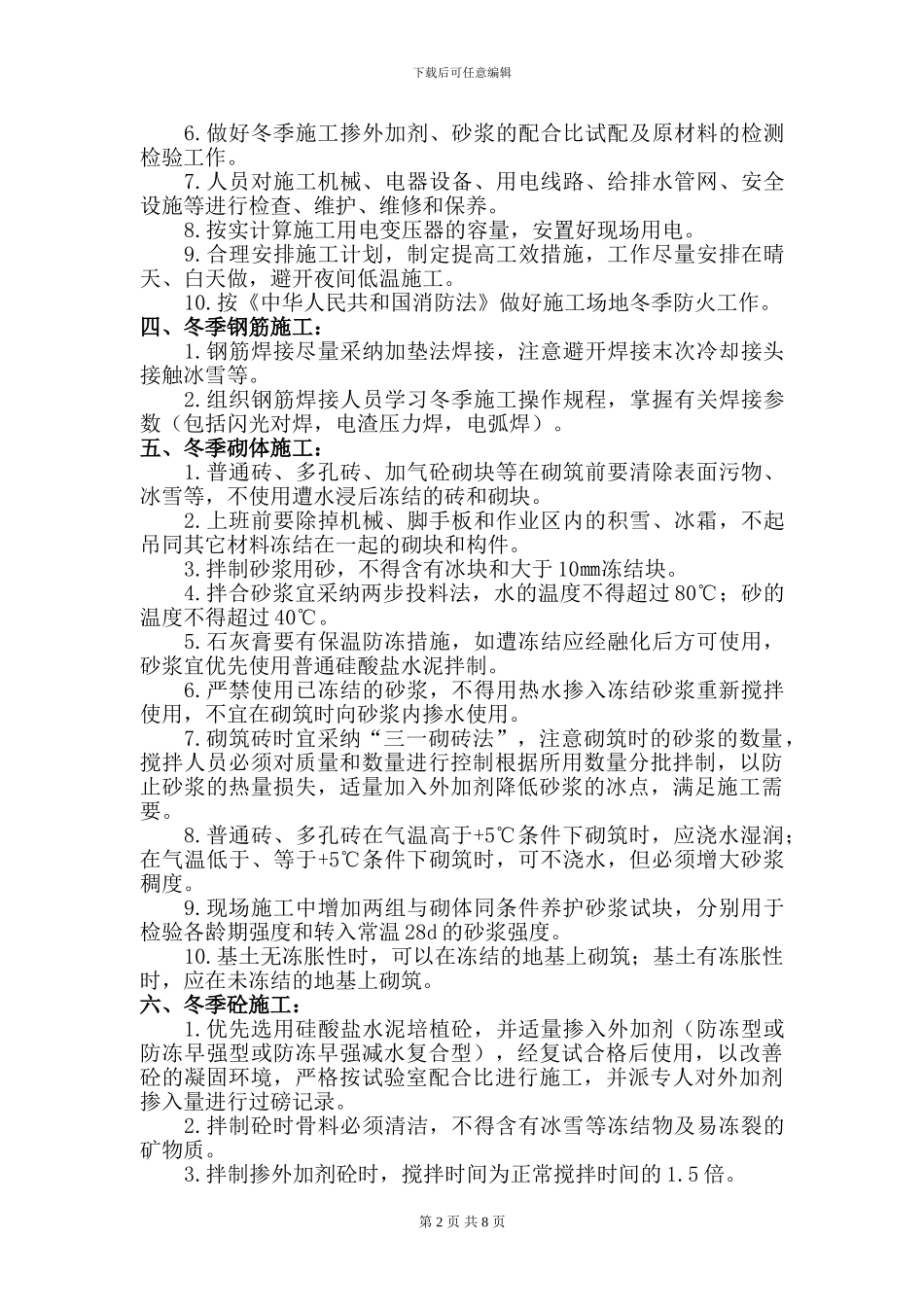

本工程一期工程分为 A 区(精品街)、B 区(批发市场),建筑面积约为 12 万平方米,总投资约 1
2 亿元人民币
三、冬季施工准备:1
建立冬季施工组织机构,落实冬季施工各级责任制
关注每天天气预报,密切凝视天气变化情况
编制详细的冬季施工方案并向全体施工人员交底关于冬季施工的程序、方法及技术措施
根据工程需要购足防冻型
