下载后可任意编辑晓星钢帘线厂冷却流动槽喷嘴更换施工方案江 苏 启 安 建 设 集 团 有 限 公 司2014 年 6月 17 日目 录一、设备拆除简介
3二、施工组织
4三、施工方法的选择和施工机具计划
8四、拆除施工技术措施
9五、拆除质量保证措施
11六、安全生产措施

12 下载后可任意编辑一 、 设 备 拆 除 简 介1、概述晓星钢帘线厂厂房内冷却流动槽喷嘴更换项目
2、主要施工内容1、冷却流动槽前方设备拆除
2、冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除
3、冷却流动槽喷嘴更换
4、拆除设备、管路恢复

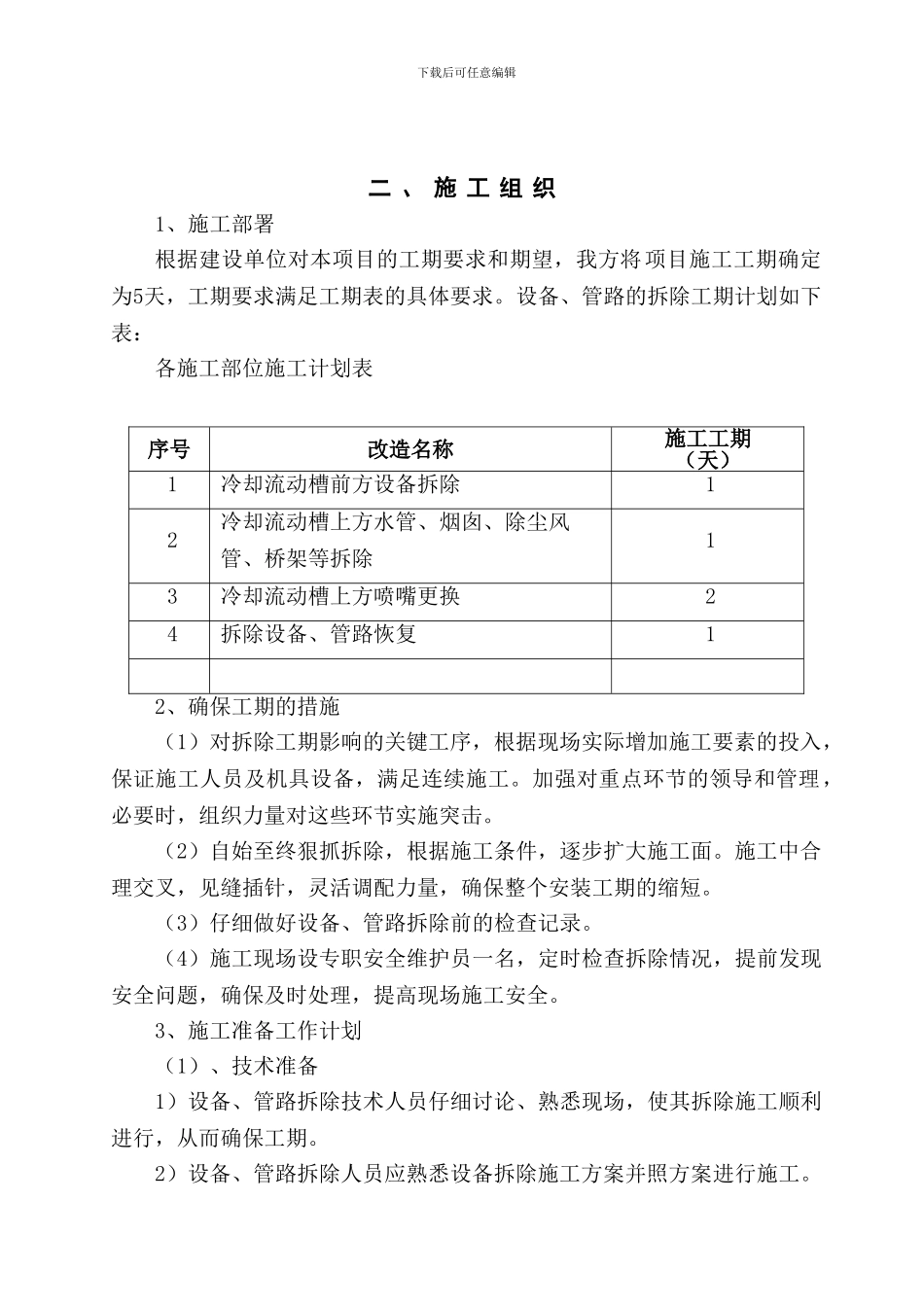

3、编制依据1、我司承担过的相似安装工程施工经验;2、施工单位对本工程的实际勘察成果; 下载后可任意编辑二 、 施 工 组 织1、施工部署根据建设单位对本项目的工期要求和期望,我方将项目施工工期确定为5天,工期要求满足工期表的具体要求
设备、管路的拆除工期计划如下表: 各施工部位施工计划表序号改造名称施工工期(天)1冷却流动槽前方设备拆除12冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除13冷却流动槽上方喷嘴更换24拆除设备、管路恢复12、确保工期的措施(1)对拆除工期影响的关键工序,根据现场实际增加施工要素的投入,保证施工人员及机具设备,满足连续施工
加强对重点环
