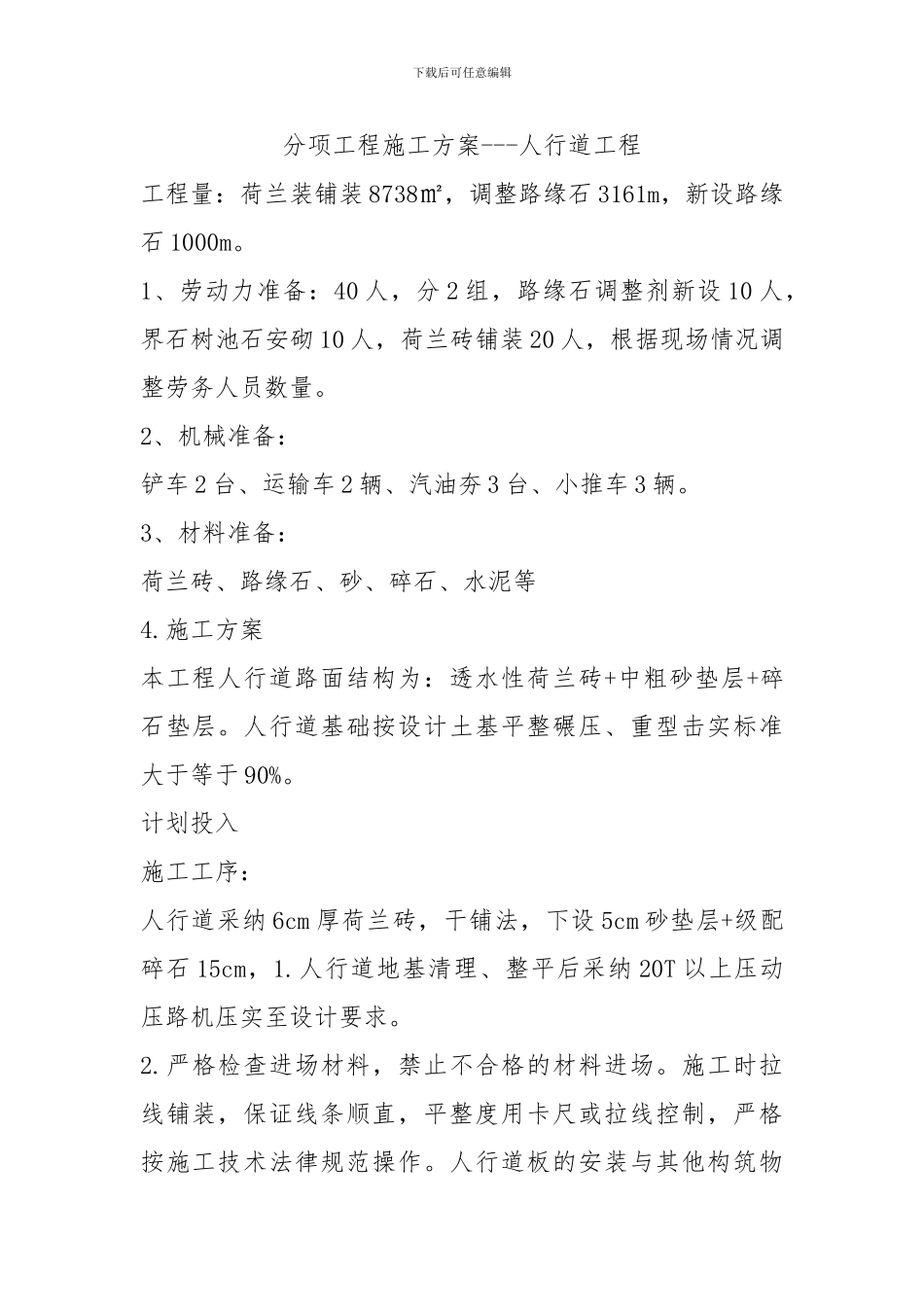

下载后可任意编辑分项工程施工方案---人行道工程工程量:荷兰装铺装 8738㎡,调整路缘石 3161m,新设路缘石 1000m
1、劳动力准备:40 人,分 2 组,路缘石调整剂新设 10 人,界石树池石安砌 10 人,荷兰砖铺装 20 人,根据现场情况调整劳务人员数量
2、机械准备:铲车 2 台、运输车 2 辆、汽油夯 3 台、小推车 3 辆
3、材料准备:荷兰砖、路缘石、砂、碎石、水泥等4
施工方案本工程人行道路面结构为:透水性荷兰砖+中粗砂垫层+碎石垫层
人行道基础按设计土基平整碾压、重型击实标准大于等于 90%
计划投入施工工序:人行道采纳 6cm 厚荷兰砖,干铺法,下设 5cm 砂垫层+级配碎石 15cm,1
人行道地基清理、整平后采纳 20T 以上压动压路机压实至设计要求
严格检查进场材料,禁止不合格的材料进场
施工时拉线铺装,保证线条顺直,平整度用卡尺或拉线控制,严格按施工技术法律规范操作

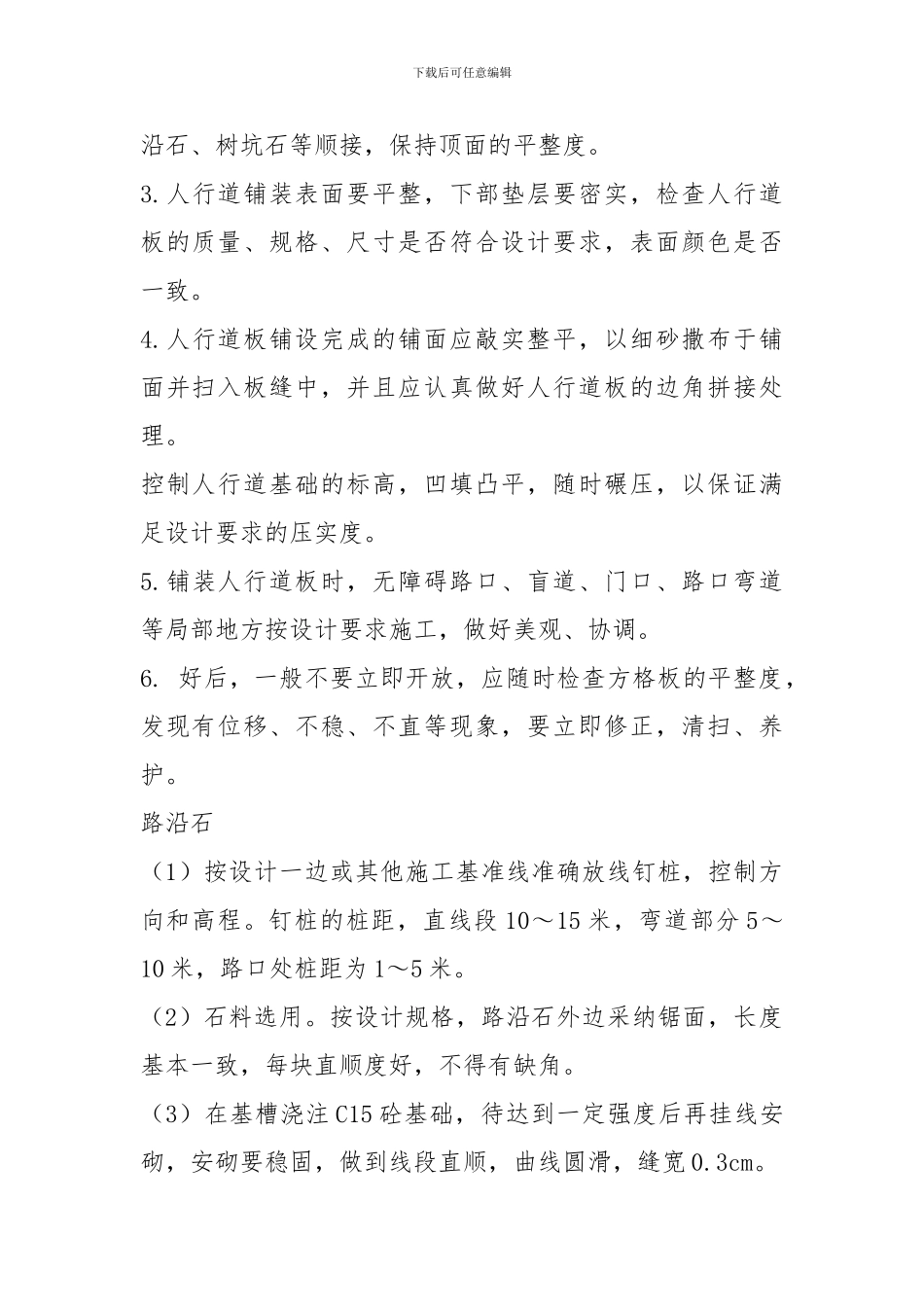

人行道板的安装与其他构筑物下载后可任意编辑沿石、树坑石等顺接,保持顶面的平整度
人行道铺装表面要平整,下部垫层要密实,检查人行道板的质量、规格、尺寸是否符合设计要求,表面颜色是否一致
人行道板铺设完成的铺面应敲实整平,以细砂撒布于铺面并扫入板缝中,并且应认真做好人行道板的边角拼接处理
控制人行道基础的标高,凹填凸平,随时碾压,以保证满足设计要求的压实度
铺装人行道板时,无障碍路口、盲道、门口、路口弯道等局部地方按设计要求施工,做好美观、协调
好后,一般不要立即开放,应随时检查方格板的平整度,发现有位移、不稳、不直等现象,要立即修正,清扫、养护
路沿石(1)按设计一边或其他施工基准线准确放线钉桩,控制方向和高程
钉桩的桩距,直线段 10~15 米,弯道部分 5~10 米,路口处桩距为 1~5 米
(2)石料选用
按设计规格,路沿石外边采纳锯面,长度基本一
