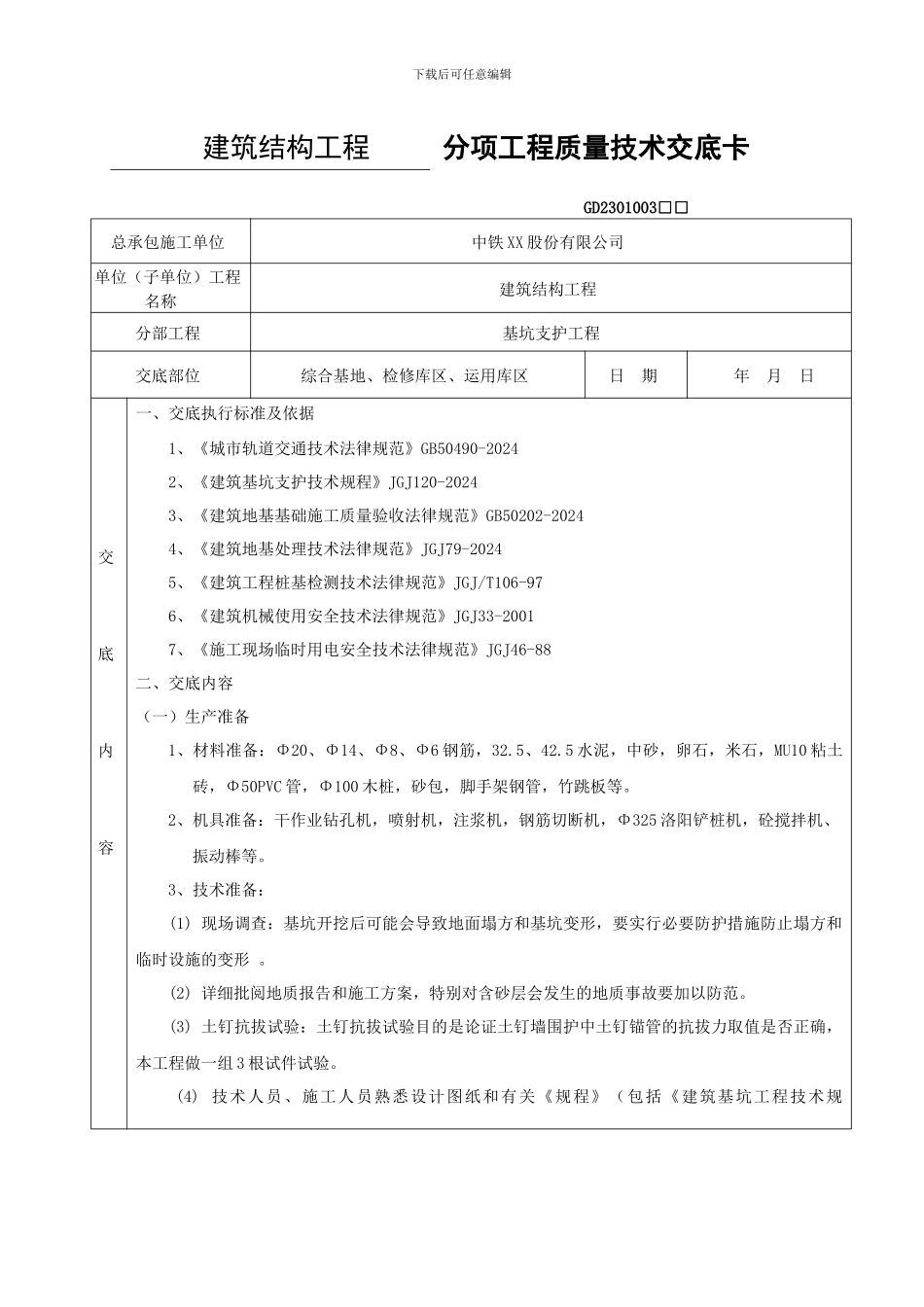

下载后可任意编辑 建筑结构工程 分项工程质量技术交底卡 GD2301003□□ 总承包施工单位中铁 XX 股份有限公司 单位(子单位)工程名称建筑结构工程 分部工程基坑支护工程交底部位综合基地、检修库区、运用库区日 期 年 月 日 交底内容一、交底执行标准及依据1、《城市轨道交通技术法律规范》GB50490-20242、《建筑基坑支护技术规程》JGJ120-20243、《建筑地基基础施工质量验收法律规范》GB50202-20244、《建筑地基处理技术法律规范》JGJ79-20245、《建筑工程桩基检测技术法律规范》JGJ/T106-976、《建筑机械使用安全技术法律规范》JGJ33-20017、《施工现场临时用电安全技术法律规范》JGJ46-88二、交底内容(一)生产准备1、材料准备:Φ20、Φ14、Φ8、Ф6 钢筋,32
5 水泥,中砂,卵石,米石,MU10 粘土砖,Φ50PVC 管,Φ100 木桩,砂包,脚手架钢管,竹跳板等
2、机具准备:干作业钻孔机,喷射机,注浆机,钢筋切断机,Φ325 洛阳铲桩机,砼搅拌机、振动棒等
3、技术准备:(1) 现场调查:基坑开挖后可能会导致地面塌方和基坑变形,要实行必要防护措施防止塌方和临时设施的变形
(2) 详细批阅地质报告和施工方案,特别对含砂层会发生的地质事故要加以防范
(3) 土钉抗拔试验:土钉抗拔试验目的是论证土钉墙围护中土钉锚管的抗拔力取值是否正确,本工程做一组 3 根试件试验
(4) 技术人员、施工人员熟悉设计图纸和有关《规程》(包括《建筑基坑工程技术规下载后可任意编辑程》JGJ120-99、《基坑土钉支护技术规程》CECS96-97 等),明确施工图纸要求及有关质量检验评定标准,明确工程质量保证措施、施工安全措施及文明施工要求

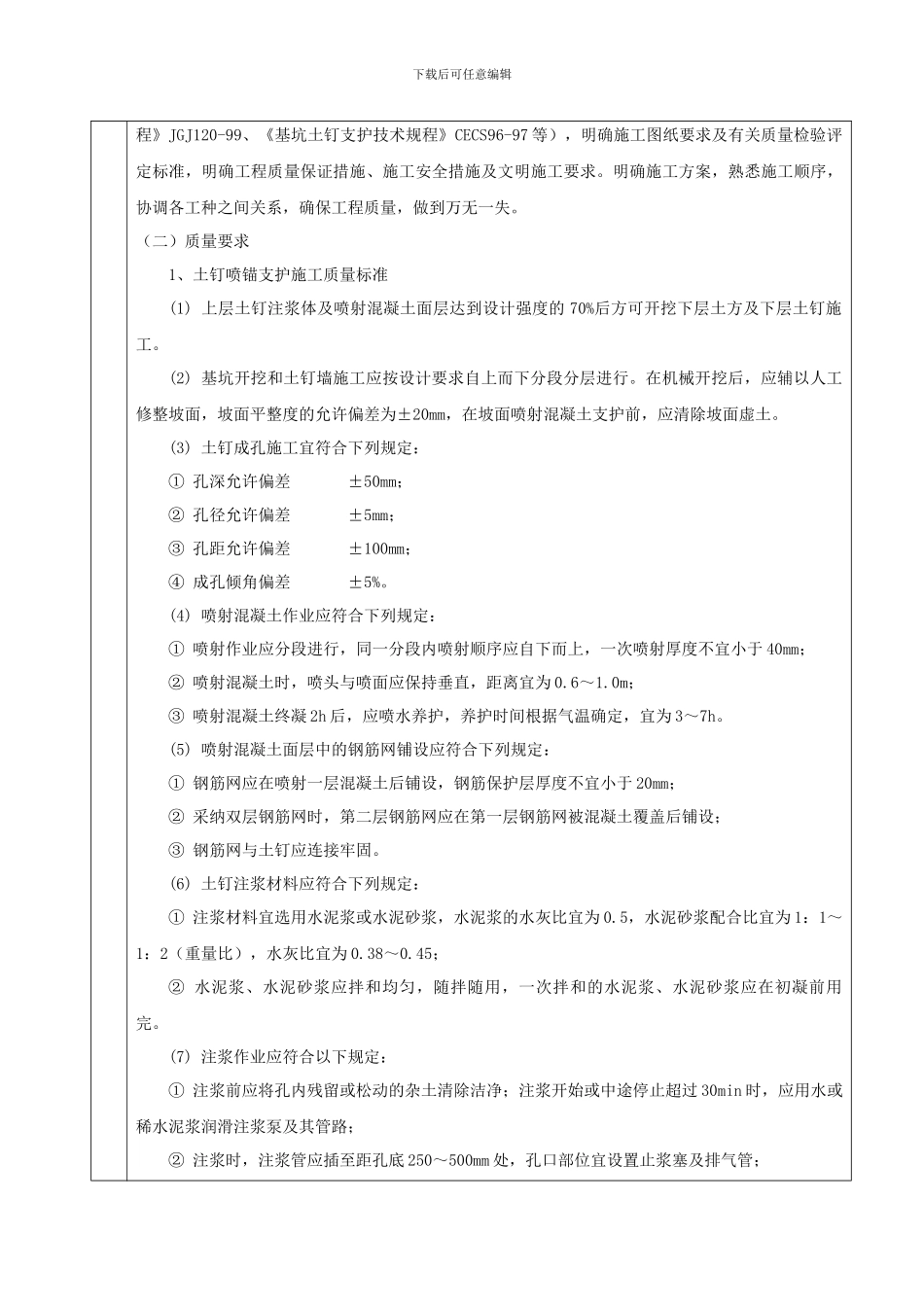

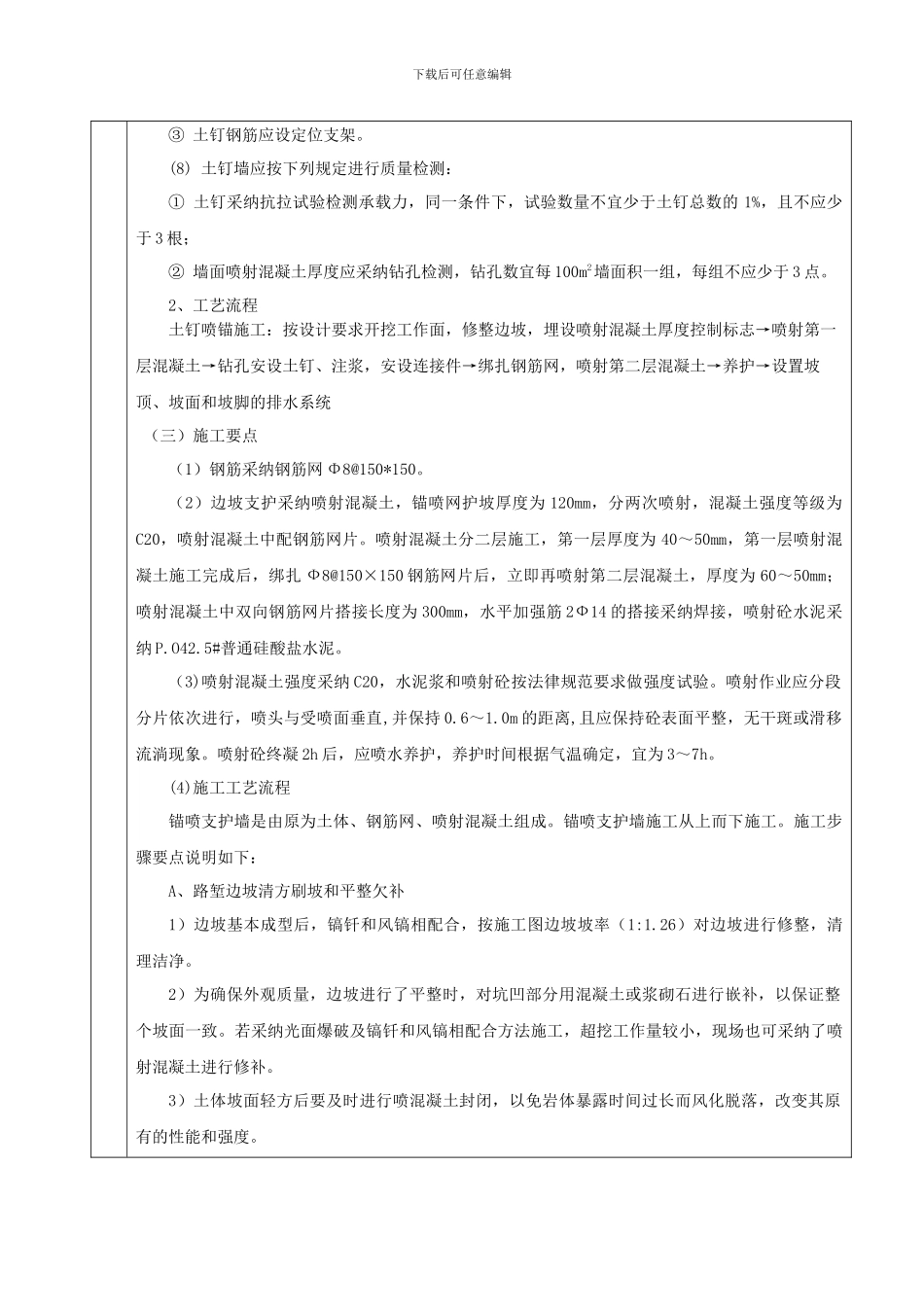

明确施工方案,熟悉施工顺序,协调各工种之间关系,确保工程质量,做到万无一失
