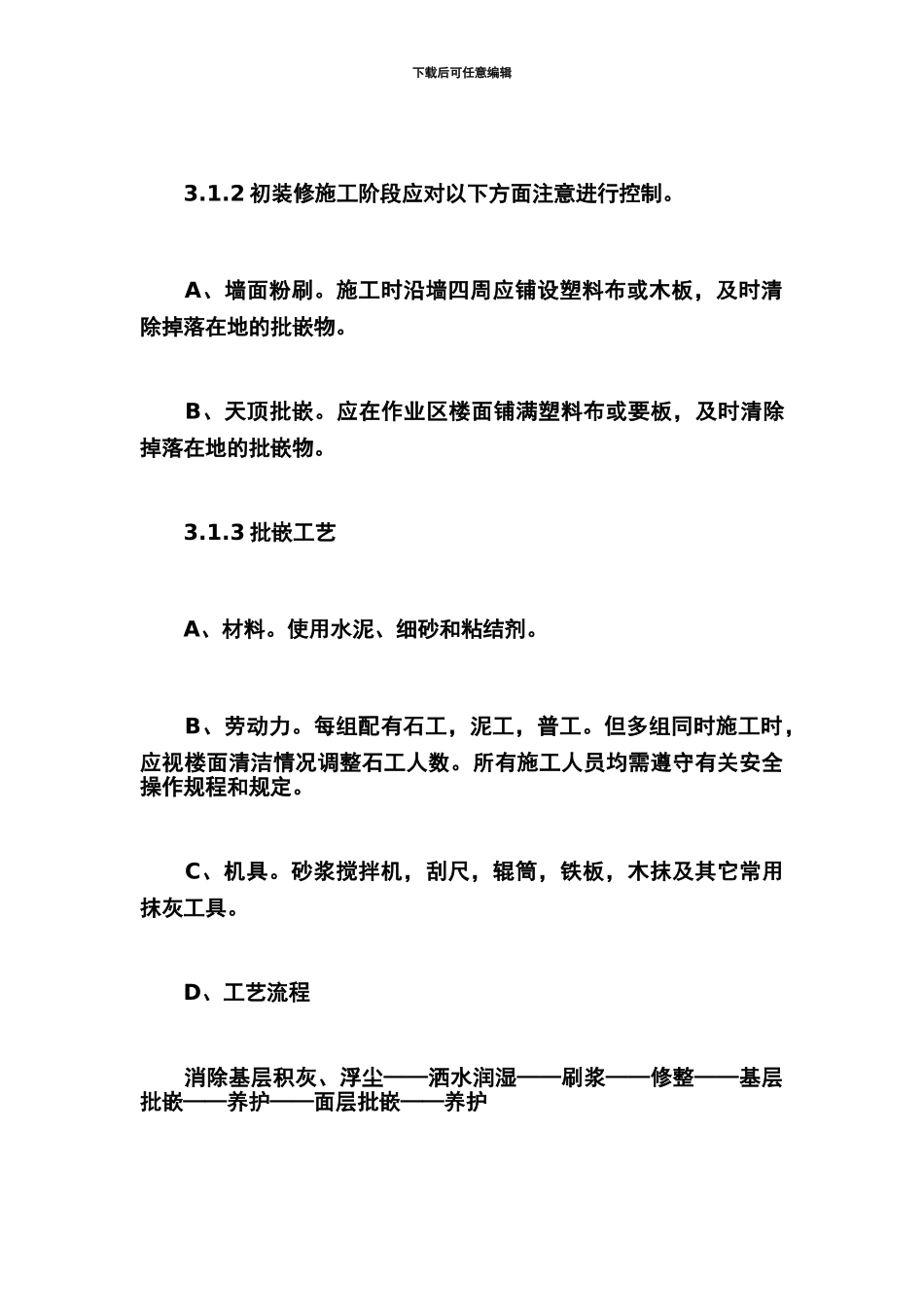

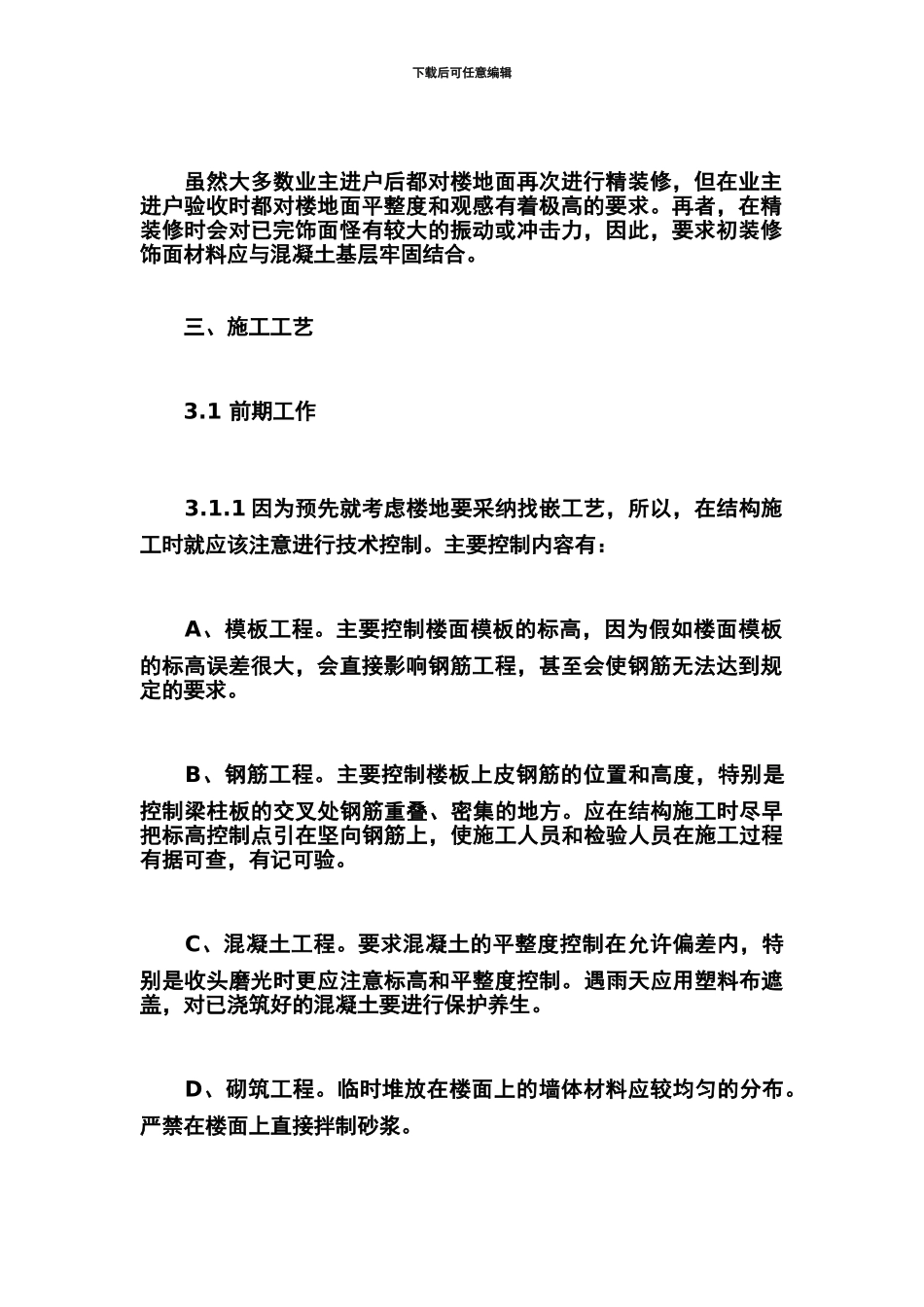

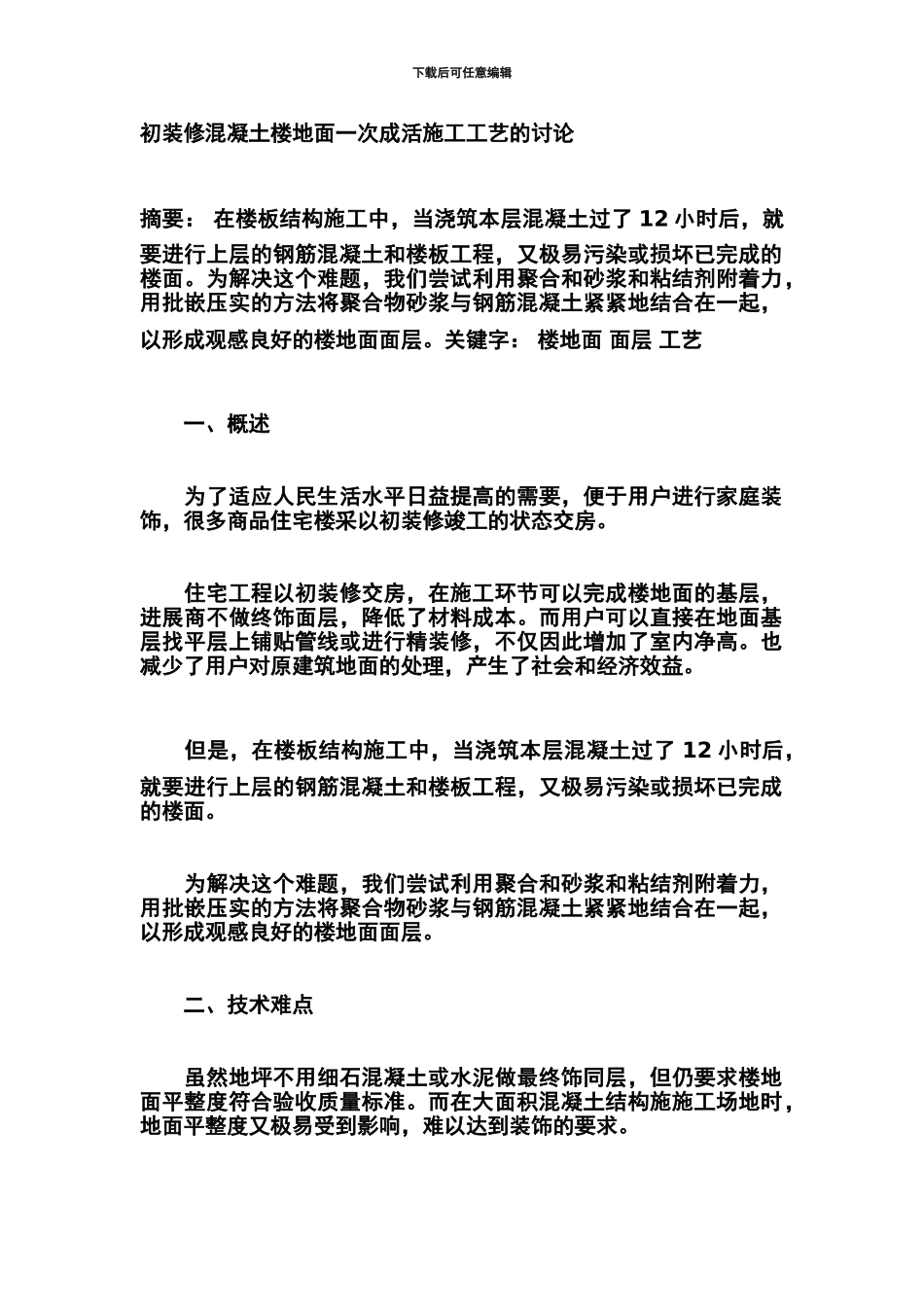

下载后可任意编辑初装修混凝土楼地面一次成活施工工艺的讨论摘要: 在楼板结构施工中,当浇筑本层混凝土过了 12 小时后,就要进行上层的钢筋混凝土和楼板工程,又极易污染或损坏已完成的楼面。为解决这个难题,我们尝试利用聚合和砂浆和粘结剂附着力,用批嵌压实的方法将聚合物砂浆与钢筋混凝土紧紧地结合在一起,以形成观感良好的楼地面面层。关键字: 楼地面 面层 工艺 一、概述 为了适应人民生活水平日益提高的需要,便于用户进行家庭装饰,很多商品住宅楼采以初装修竣工的状态交房。 住宅工程以初装修交房,在施工环节可以完成楼地面的基层,进展商不做终饰面层,降低了材料成本。而用户可以直接在地面基层找平层上铺贴管线或进行精装修,不仅因此增加了室内净高。也减少了用户对原建筑地面的处理,产生了社会和经济效益。 但是,在楼板结构施工中,当浇筑本层混凝土过了 12 小时后,就要进行上层的钢筋混凝土和楼板工程,又极易污染或损坏已完成的楼面。 为解决这个难题,我们尝试利用聚合和砂浆和粘结剂附着力,用批嵌压实的方法将聚合物砂浆与钢筋混凝土紧紧地结合在一起,以形成观感良好的楼地面面层。 二、技术难点 虽然地坪不用细石混凝土或水泥做最终饰同层,但仍要求楼地面平整度符合验收质量标准。而在大面积混凝土结构施施工场地时,地面平整度又极易受到影响,难以达到装饰的要求。下载后可任意编辑 虽然大多数业主进户后都对楼地面再次进行精装修,但在业主进户验收时都对楼地面平整度和观感有着极高的要求。再者,在精装修时会对已完饰面怪有较大的振动或冲击力,因此,要求初装修饰面材料应与混凝土基层牢固结合。 三、施工工艺 3.1 前期工作 3.1.1 因为预先就考虑楼地要采纳找嵌工艺,所以,在结构施工时就应该注意进行技术控制。主要控制内容有: A、模板工程。主要控制楼面模板的标高,因为假如楼面模板的标高误差很大,会直接影响钢筋工程,甚至会使钢筋无法达到规定的要求。 B、钢筋工程。主要控制楼板上皮钢筋的位置和高度,特别是控制梁柱板的交叉处钢筋重叠、密集的地方。应在结构施工时尽早把标高控制点引在坚向钢筋上,使施工人员和检验人员在施工过程有据可查,有记可验。 C、混凝土工程。要求混凝土的平整度控制在允许偏差内,特别是收头磨光时更应注意标高和平整度控制。遇雨天应用塑料布遮盖,对已浇筑好的混凝土要进行保护养生。 D、砌筑工程。临时堆放在楼面上的墙体材料应较均匀的分...
