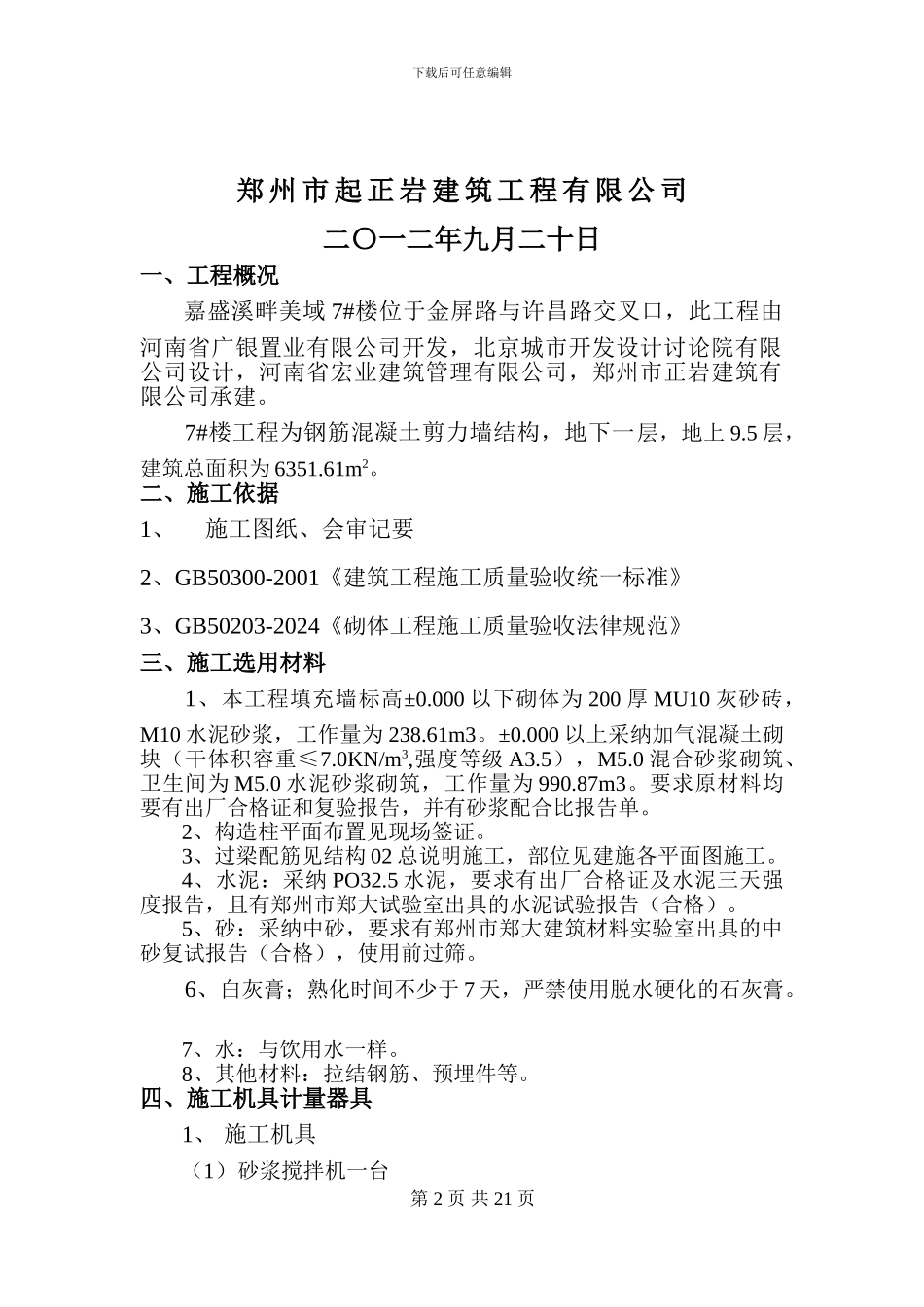

下载后可任意编辑嘉 盛 溪 畔 美 域 7 # 楼砌 体 工 程施工方案编 制 人: 审 核 人: 批 准 人: 第 1 页 共 21 页下载后可任意编辑郑 州 市 起 正 岩 建 筑 工 程 有 限 公 司二〇一二年九月二十日一、工程概况嘉盛溪畔美域 7#楼位于金屏路与许昌路交叉口,此工程由河南省广银置业有限公司开发,北京城市开发设计讨论院有限公司设计,河南省宏业建筑管理有限公司,郑州市正岩建筑有限公司承建。7#楼工程为钢筋混凝土剪力墙结构,地下一层,地上 9.5 层,建筑总面积为 6351.61m2。二、施工依据1、施工图纸、会审记要2、GB50300-2001《建筑工程施工质量验收统一标准》3、GB50203-2024《砌体工程施工质量验收法律规范》三、施工选用材料1、本工程填充墙标高±0.000 以下砌体为 200 厚 MU10 灰砂砖,M10 水泥砂浆,工作量为 238.61m3。±0.000 以上采纳加气混凝土砌块(干体积容重≤7.0KN/m3,强度等级 A3.5),M5.0 混合砂浆砌筑、卫生间为 M5.0 水泥砂浆砌筑,工作量为 990.87m3。要求原材料均要有出厂合格证和复验报告,并有砂浆配合比报告单。2、构造柱平面布置见现场签证。3、过梁配筋见结构 02 总说明施工,部位见建施各平面图施工。4、水泥:采纳 PO32.5 水泥,要求有出厂合格证及水泥三天强度报告,且有郑州市郑大试验室出具的水泥试验报告(合格)。5、砂:采纳中砂,要求有郑州市郑大建筑材料实验室出具的中砂复试报告(合格),使用前过筛。6、白灰膏;熟化时间不少于 7 天,严禁使用脱水硬化的石灰膏。 7、水:与饮用水一样。8、其他材料:拉结钢筋、预埋件等。四、施工机具计量器具1、 施工机具(1)砂浆搅拌机一台 第 2 页 共 21 页下载后可任意编辑(2)塔吊一台,运转正常。(3)斗车 5 辆,平板车 3 辆2、 计量器具检测水准仪一台,检测 5m 钢卷尺一把,检测经纬仪一台,检测尺杆一把。五、质保体系该工程由工长王爱军主管,设项目部专职质检员武大相、刘建良随时进行自检,协助施工队对各工序质量控制,分包施工队设专职质检员随时配合对质量检查,保证搅拌砂浆配合比的准确性。六、作业条件(1)墙体砌筑前应做好砂浆配合比技术交底及配料的计量准备。(2)砌筑前一天应浇水湿润,不能随即浇水淋砖,随即使用。(3)砌体施工应弹好建筑物的主要轴线及砌体砌筑控制边线,并经复线,检查合格后方可施工。(4)砌体施工:应设置皮数杆,并根据设计要求,...
