下载后可任意编辑洛南公务员住宅小区 7#楼加气混凝土墙面、混凝土墙面抹灰施工方案编制人:审核人:批准人:河南六建洛南公务员项目部二 00 四年九月九日下载后可任意编辑1.范围本方案适用于本工程中加气混凝土砌块墙面及部分混凝土剪力墙面、柱面抹灰工程
本工程抹灰范围是:外墙面抹灰、装饰线、勒角;内墙面抹灰、、踢脚线、楼梯、台阶等

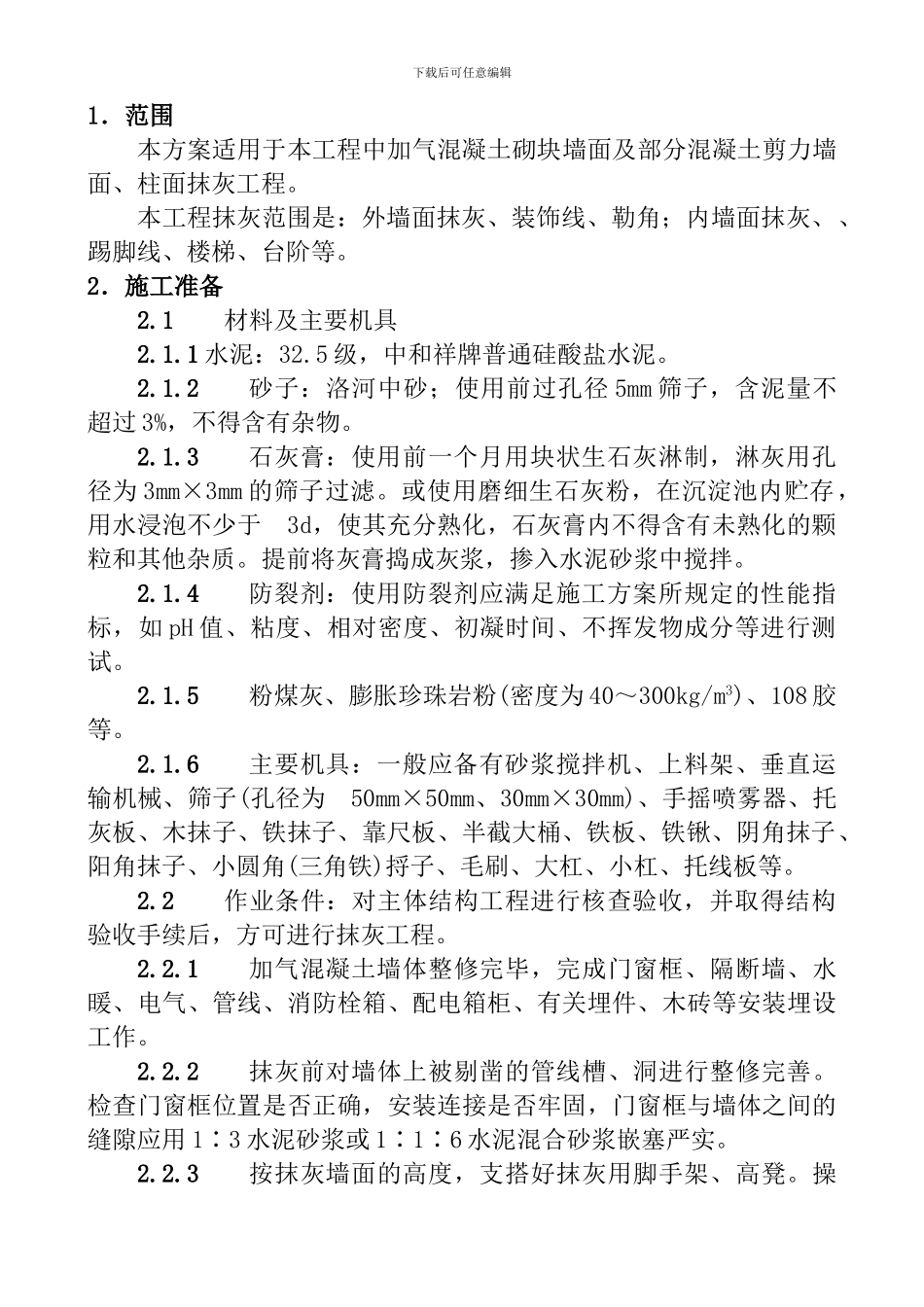

2.施工准备2
1 材料及主要机具2
1 水泥:32
5 级,中和祥牌普通硅酸盐水泥
2 砂子:洛河中砂;使用前过孔径 5mm 筛子,含泥量不超过 3%,不得含有杂物
3 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为 3mm×3mm 的筛子过滤
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌
4 防裂剂:使用防裂剂应满足施工方案所规定的性能指标,如 pH 值、粘度、相对密度、初凝时间、不挥发物成分等进行测试
5 粉煤灰、膨胀珍珠岩粉(密度为 40~300kg/m3)、108 胶等
6 主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 50mm×50mm、30mm×30mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等
2 作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程
1 加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
2 抹灰前对墙体上被剔凿的管线槽、洞进行整修完善

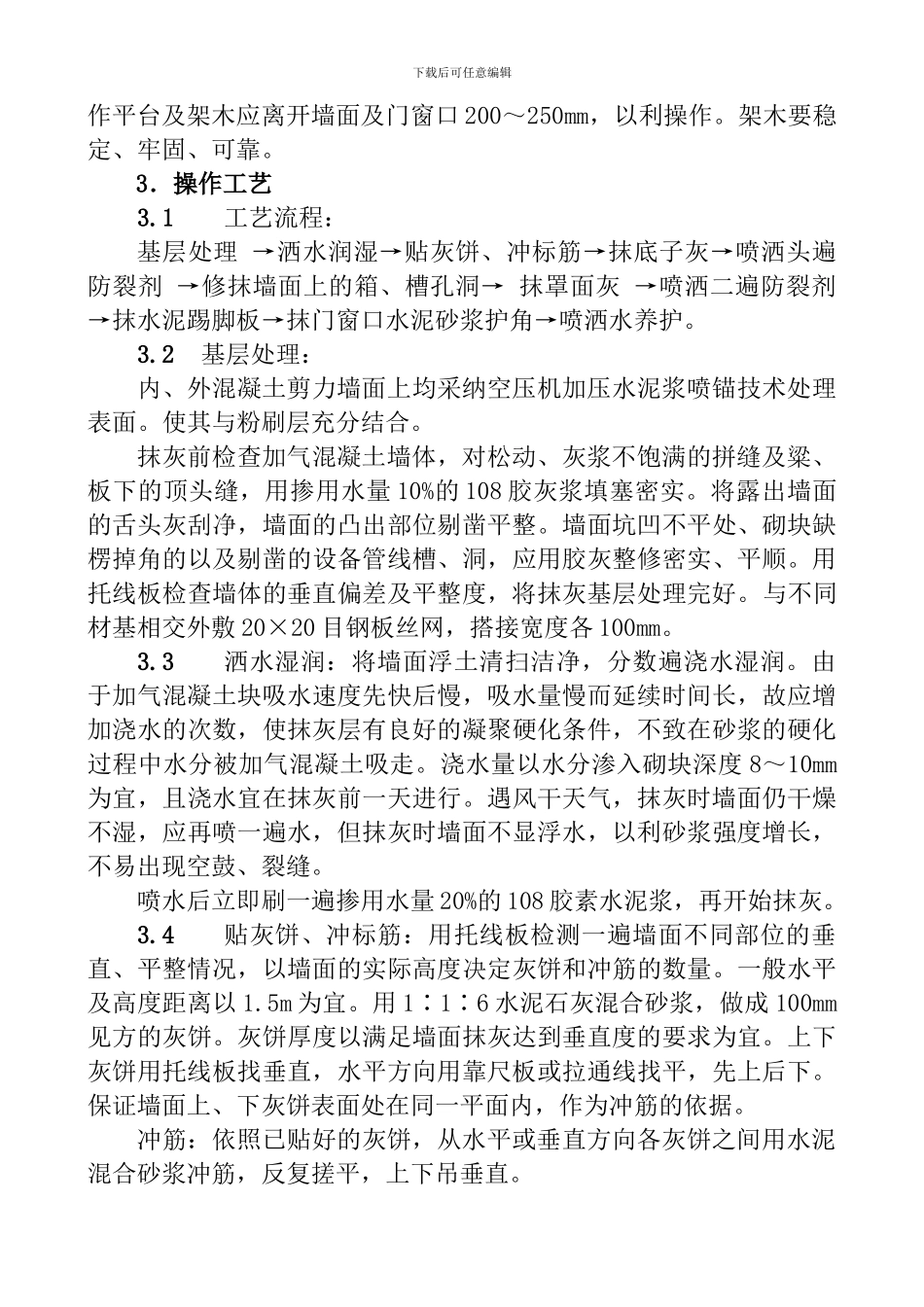

检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用 1∶3 水泥砂浆或 1∶1∶6 水泥混合砂浆
