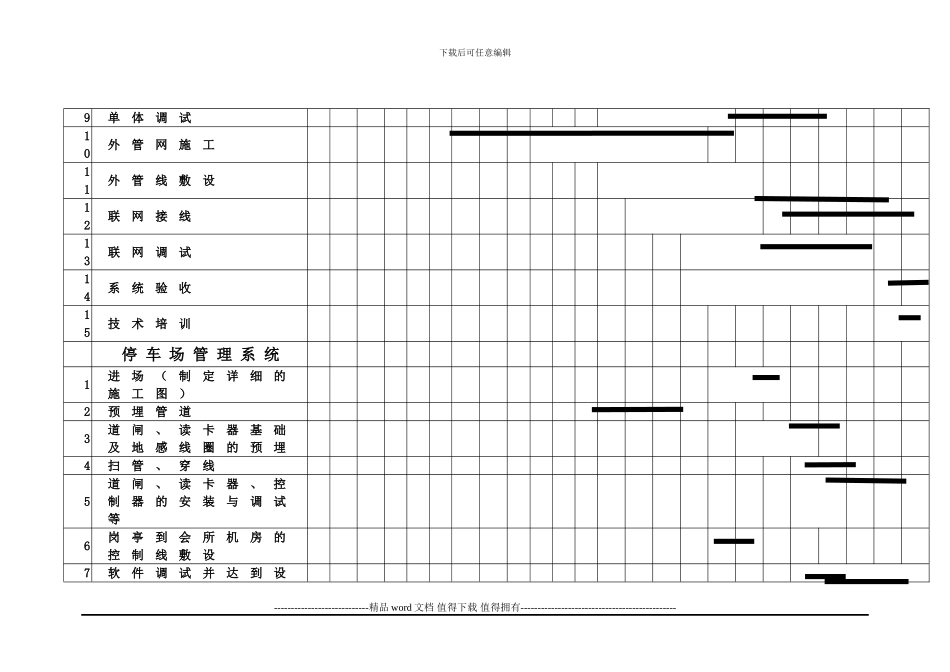

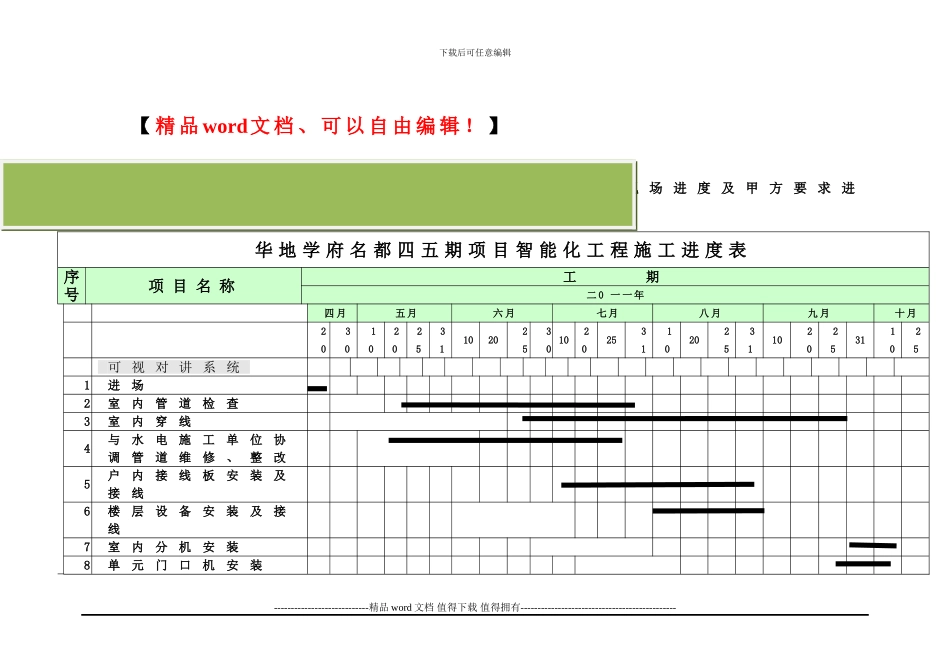

】附 件 1: 施 工 进 度 表 ( 备 注 : 1 、 具 体 施 工 进 度 可 根 据 现 场 进 度 及 甲 方 要 求 进行 实 时 调 整 ; ) 华 地 学 府 名 都 四 五 期 项 目 智 能 化 工 程 施 工 进 度 表序号项 目 名 称工 期二 0 一 一 年四 月五 月六 月七 月八 月九 月十 月203010202531102025301020253110202531102025311025 可 视 对 讲 系 统 1进场 2室内管道检查 3室内穿线 4与水电施工单位协调管道维修、整改 5户内接线板安装及接线 6 楼层设备安装及接线 7室内分机安装 8单元门口机安装 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑9单体调试 10外管网施工 11外管线敷设 12联网接线 13联网调试 14系统验收 15技术培训 停 车 场 管 理 系 统 1进场(制定详细的施工图) 2预埋管道 3道闸、读卡器基础及地感线圈的预埋 4扫管、穿线 5道闸、读卡器、控制器的安装与调试等 6岗亭到会所机房的控制线敷设 7软件调试并达到设 ----------------------------精品 word 文档 值得下载
