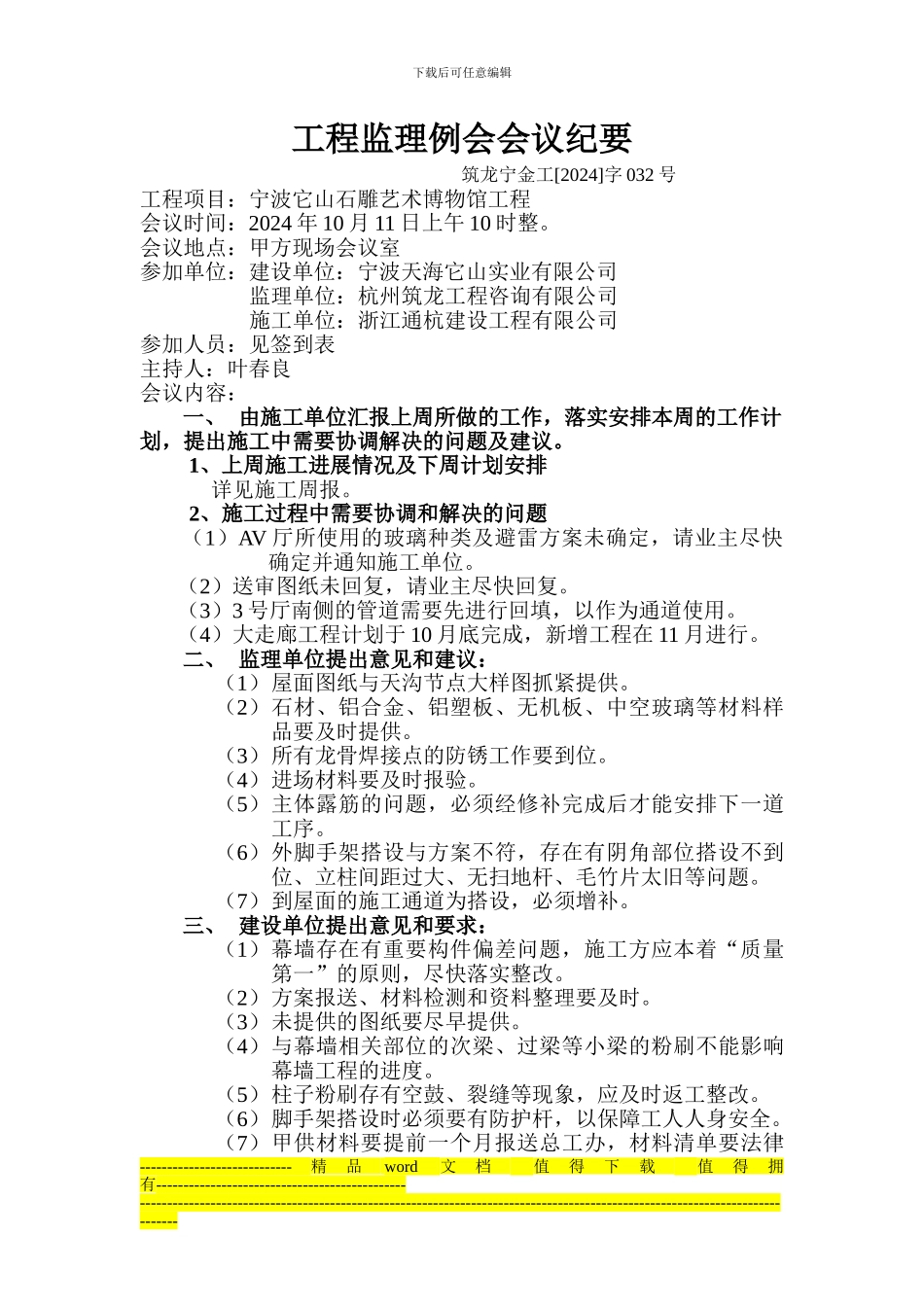

下载后可任意编辑工程监理例会会议纪要 筑龙宁金工[2024]字 032 号工程项目:宁波它山石雕艺术博物馆工程会议时间:2024 年 10 月 11 日上午 10 时整
会议地点:甲方现场会议室参加单位:建设单位:宁波天海它山实业有限公司监理单位:杭州筑龙工程咨询有限公司施工单位:浙江通杭建设工程有限公司参加人员:见签到表主持人:叶春良会议内容:一、 由施工单位汇报上周所做的工作,落实安排本周的工作计划,提出施工中需要协调解决的问题及建议
1、上周施工进展情况及下周计划安排 详见施工周报
2、施工过程中需要协调和解决的问题 (1)AV 厅所使用的玻璃种类及避雷方案未确定,请业主尽快确定并通知施工单位
(2)送审图纸未回复,请业主尽快回复
(3)3 号厅南侧的管道需要先进行回填,以作为通道使用
(4)大走廊工程计划于 10 月底完成,新增工程在 11 月进行
二、 监理单位提出意见和建议:(1)屋面图纸与天沟节点大样图抓紧提供
(2)石材、铝合金、铝塑板、无机板、中空玻璃等材料样品要及时提供
(3)所有龙骨焊接点的防锈工作要到位
(4)进场材料要及时报验
(5)主体露筋的问题,必须经修补完成后才能安排下一道工序
(6)外脚手架搭设与方案不符,存在有阴角部位搭设不到位、立柱间距过大、无扫地杆、毛竹片太旧等问题
(7)到屋面的施工通道为搭设,必须增补
三、 建设单位提出意见和要求:(1)幕墙存在有重要构件偏差问题,施工方应本着“质量第一”的原则,尽快落实整改
(2)方案报送、材料检测和资料整理要及时
(3)未提供的图纸要尽早提供
(4)与幕墙相关部位的次梁、过梁等小梁的粉刷不能影响幕墙工程的进度
(5)柱子粉刷存有空鼓、裂缝等现象,应及时返工整改
(6)脚手架搭设时必须要有防护杆,以保障工人人身安全
(7)甲供材料要提前一个月报送总工办,材料清单要法律---------
