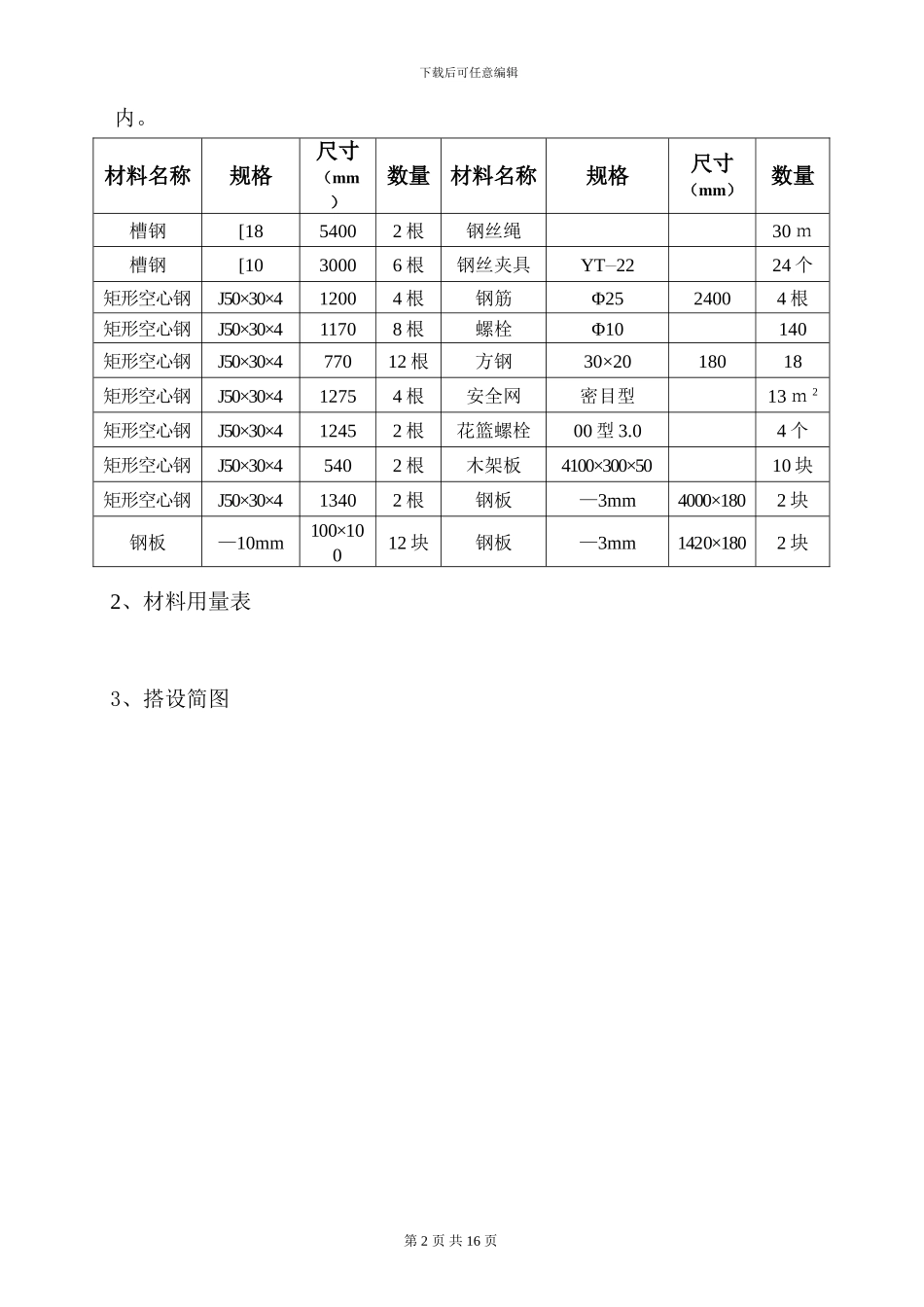

下载后可任意编辑卸料平台施工方案一、工程概况:该工程建筑层数地上二十九层,地下一层,立面及建筑造型较复杂,建筑高度 87.30m,总建筑面积 49924.77m2,地上住宅建筑面积 36218.64 m2,地上商铺建筑面积 2195.66 m2,地下室建筑面积 11510.47m2。二、编制依据1、《建筑施工高处作业安全技术法律规范》2、《建筑施工手册》3、《现行建筑材料法律规范大全》三、卸料平台用途及极限荷载值 卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管。为保证卸料平台的安全可靠及正常使用,卸料平台允许负荷的施工荷载不大于 3000N/m2,最大负载为 3600Kg,堆放高度不大于 1 米。四、卸料平台的设计1、平台形式卸料平台为组装式,平台的主梁采纳 18#槽钢,次梁采纳 10#槽钢;防护栏杆采纳 J50×30×4 矩形空心钢设 600mm、1200mm 两道,并用钢板网封闭严密,设 180mm 高 3mm 厚钢板挡脚板;平台底部用 50mm 厚脚手板封闭严密,脚手板必须包头,并与平台固定牢固;预埋钢筋必须采纳直径25mmHPB235 级钢筋,锚固长度为 42×25=1050mm。预埋钢筋锚固在框架梁第 1 页 共 16 页下载后可任意编辑内。2、材料用量表3、搭设简图第 2 页 共 16 页材料名称规格尺寸(mm)数量材料名称规格尺寸(mm)数量槽钢[1854002 根钢丝绳30 m槽钢[1030006 根钢丝夹具YT_2224 个矩形空心钢J50×30×412004 根钢筋Φ2524004 根矩形空心钢J50×30×411708 根螺栓Φ10140矩形空心钢J50×30×477012 根方钢30×2018018矩形空心钢J50×30×412754 根安全网密目型13 m 2矩形空心钢J50×30×412452 根花篮螺栓00 型 3.04 个矩形空心钢J50×30×45402 根木架板4100×300×5010 块矩形空心钢J50×30×413402 根钢板—3mm4000×1802 块钢板—10mm100×10012 块钢板—3mm1420×1802 块下载后可任意编辑第 3 页 共 16 页次梁次梁下载后可任意编辑第 4 页 共 16 页下载后可任意编辑 第 5 页 共 16 页下载后可任意编辑五、卸料平台的搭设与拆除第 6 页 共 16 页下载后可任意编辑1、搭设、拆除人员必须持证上岗,身体状况良好,经过安全技术交底,准确掌握本工程集料平台搭设、拆除的特点与方法。2、搭设、拆除时设专人指挥、看护,划定警戒区,设立警示标志,非搭设、拆除人员禁止进入施工区域。3、搭设流程 安装检查:安装前对操作人员身体、安装用机械设备、安装环境等进行检查。平台组装...
