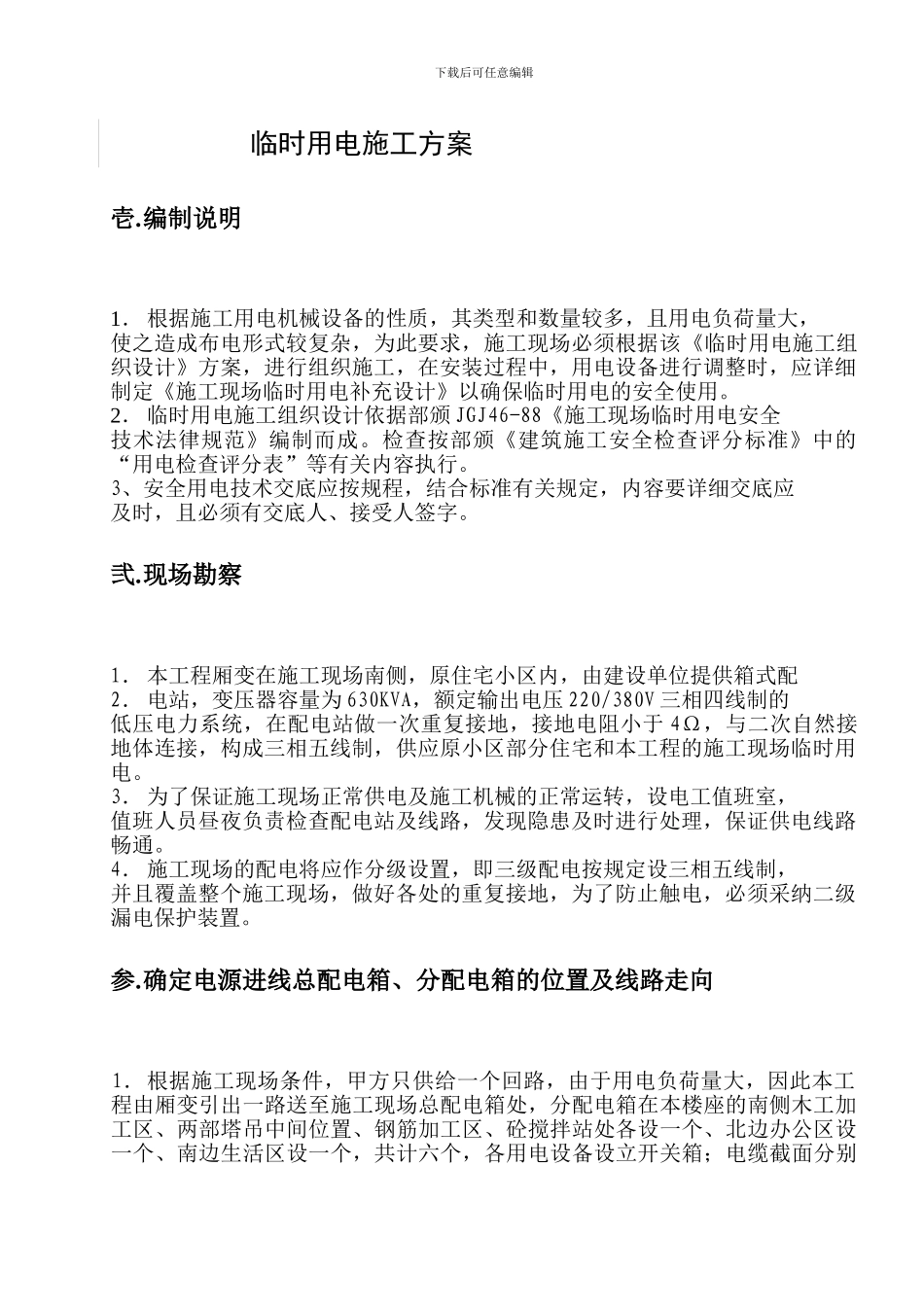

下载后可任意编辑临 时 用 电专专项 项 施施工工方方案案施工单位:建设单位:监理单位: 下载后可任意编辑临时用电施工方案壱.编制说明1. 根据施工用电机械设备的性质,其类型和数量较多,且用电负荷量大,使之造成布电形式较复杂,为此要求,施工现场必须根据该《临时用电施工组织设计》方案,进行组织施工,在安装过程中,用电设备进行调整时,应详细制定《施工现场临时用电补充设计》以确保临时用电的安全使用。2. 临时用电施工组织设计依据部颁 JGJ46-88《施工现场临时用电安全技术法律规范》编制而成。检查按部颁《建筑施工安全检查评分标准》中的“用电检查评分表”等有关内容执行。3、安全用电技术交底应按规程,结合标准有关规定,内容要详细交底应及时,且必须有交底人、接受人签字。弐.现场勘察1. 本工程厢变在施工现场南侧,原住宅小区内,由建设单位提供箱式配2. 电站,变压器容量为 630KVA,额定输出电压 220/380V 三相四线制的低压电力系统,在配电站做一次重复接地,接地电阻小于 4Ω,与二次自然接地体连接,构成三相五线制,供应原小区部分住宅和本工程的施工现场临时用电。3. 为了保证施工现场正常供电及施工机械的正常运转,设电工值班室,值班人员昼夜负责检查配电站及线路,发现隐患及时进行处理,保证供电线路畅通。4. 施工现场的配电将应作分级设置,即三级配电按规定设三相五线制,并且覆盖整个施工现场,做好各处的重复接地,为了防止触电,必须采纳二级漏电保护装置。参.确定电源进线总配电箱、分配电箱的位置及线路走向1.根据施工现场条件,甲方只供给一个回路,由于用电负荷量大,因此本工程由厢变引出一路送至施工现场总配电箱处,分配电箱在本楼座的南侧木工加工区、两部塔吊中间位置、钢筋加工区、砼搅拌站处各设一个、北边办公区设一个、南边生活区设一个,共计六个,各用电设备设立开关箱;电缆截面分别下载后可任意编辑为 150mm2、95mm2、75mm2、35mm2、16mm2电缆埋设深度为 0.6 米,过施工道路处,加钢管保护,电缆埋设上方 0.2 米处,埋设电缆标志,2. 配电箱及开关箱设置和电器选择及安全用电技术措施(1)、施工现场必须实行三级配电,配电箱应分级设置,总配电箱以下设分配电箱,分配电箱以下设开关箱,开关箱以下为用电设备,总配电箱给分配电箱配电,分配电箱给开关箱配电,开关箱控制用电设备。(2)、配电主线路走向及总配电箱,已在临时用电平面布置图标出,用电设备...
