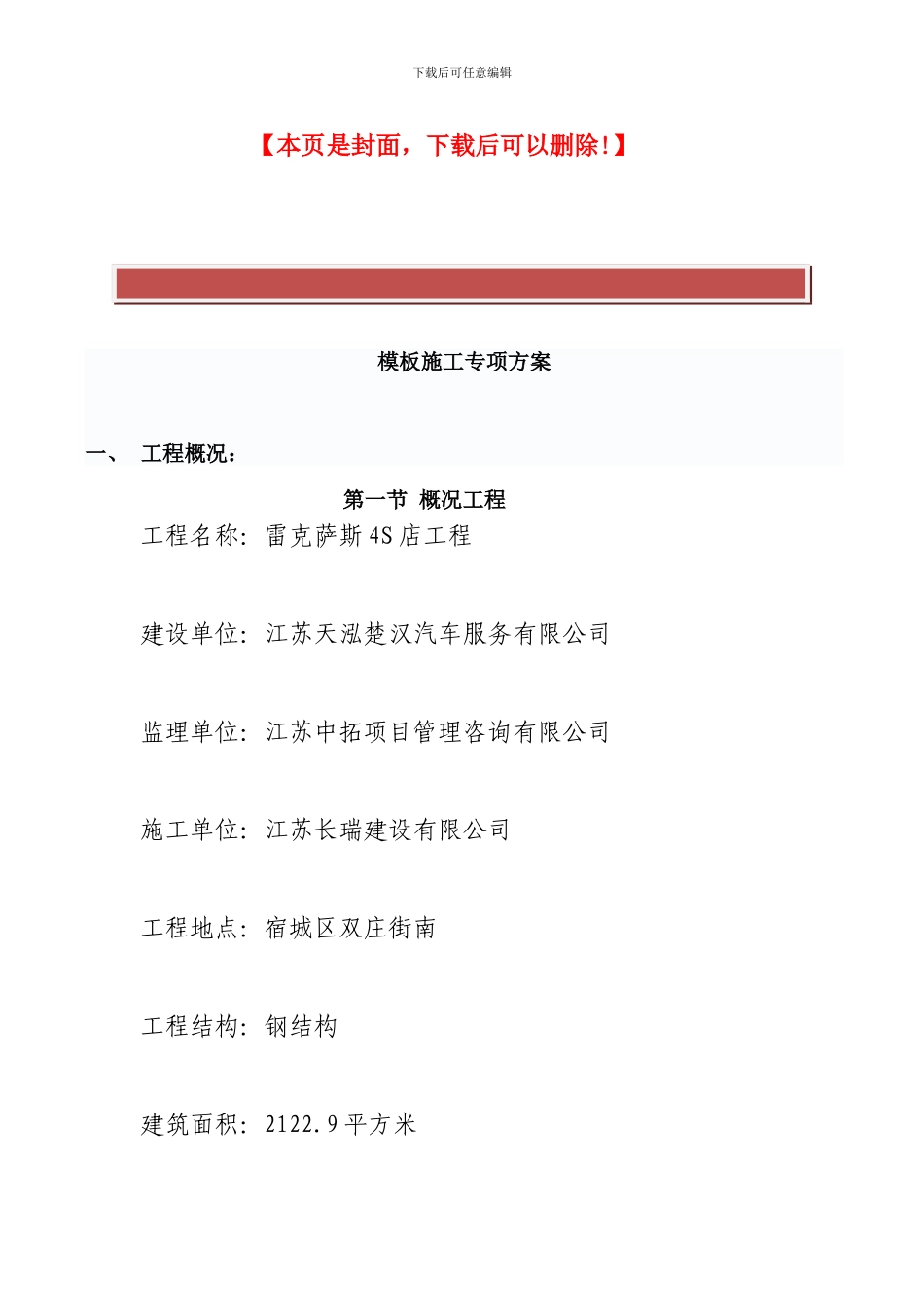

】模板施工专项方案一、 工程概况: 第一节 概况工程工程名称:雷克萨斯 4S 店工程建设单位:江苏天泓楚汉汽车服务有限公司监理单位:江苏中拓项目管理咨询有限公司施工单位:江苏长瑞建设有限公司工程地点:宿城区双庄街南工程结构:钢结构建筑面积:2122

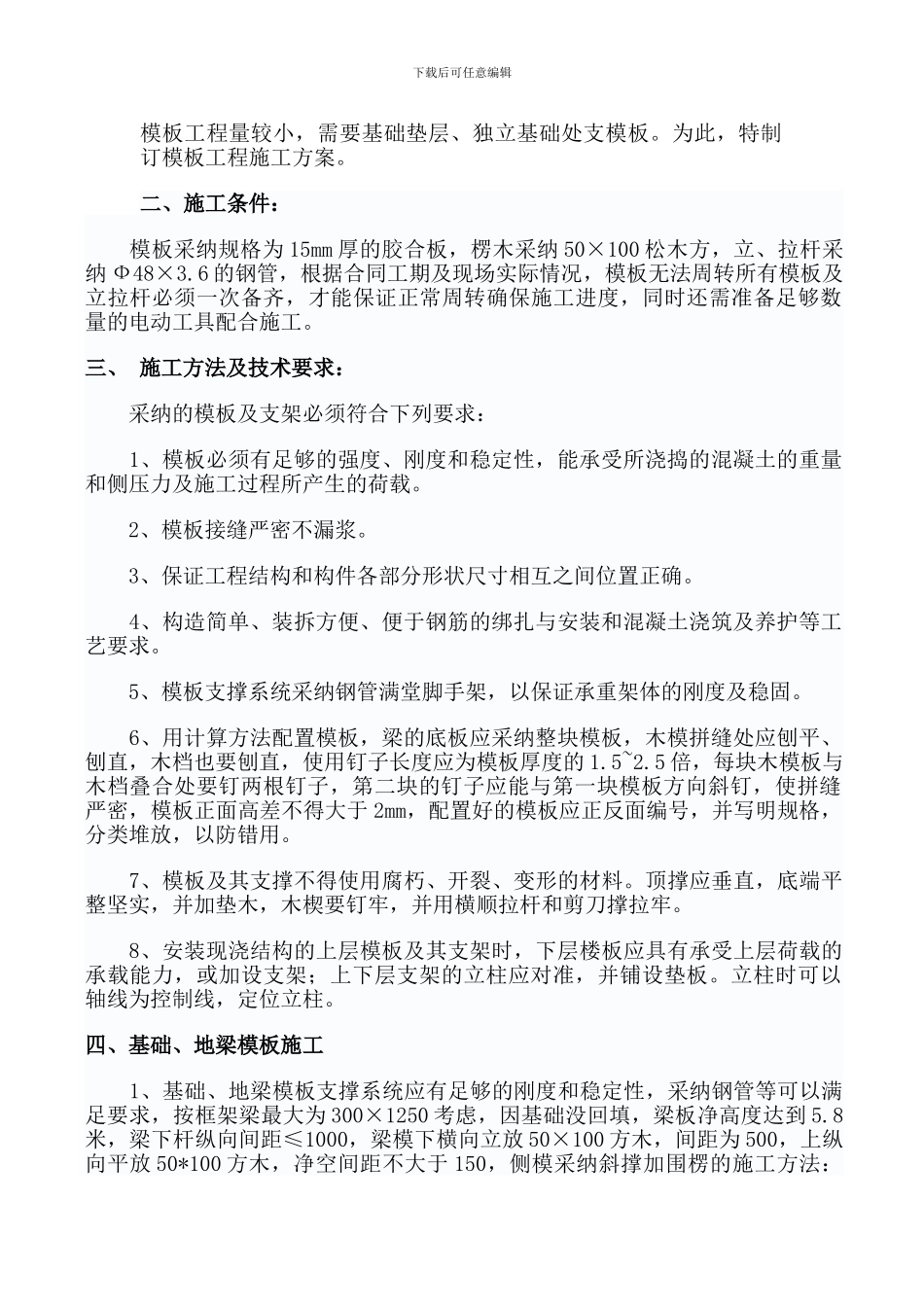

9 平方米下载后可任意编辑模板工程量较小,需要基础垫层、独立基础处支模板
为此,特制订模板工程施工方案
二、施工条件: 模板采纳规格为 15mm 厚的胶合板,楞木采纳 50×100 松木方,立、拉杆采纳 Ф48×3
6 的钢管,根据合同工期及现场实际情况,模板无法周转所有模板及立拉杆必须一次备齐,才能保证正常周转确保施工进度,同时还需准备足够数量的电动工具配合施工
三、 施工方法及技术要求: 采纳的模板及支架必须符合下列要求: 1、模板必须有足够的强度、刚度和稳定性,能承受所浇捣的混凝土的重量和侧压力及施工过程所产生的荷载
2、模板接缝严密不漏浆
3、保证工程结构和构件各部分形状尺寸相互之间位置正确
4、构造简单、装拆方便、便于钢筋的绑扎与安装和混凝土浇筑及养护等工艺要求
5、模板支撑系统采纳钢管满堂脚手架,以保证承重架体的刚度及稳固
6、用计算方法配置模板,梁的底板应采纳整块模板,木模拼缝处应刨平、刨直,木档也要刨直,使用钉子长度应为模板厚度的 1
5 倍,每块木模板与木档叠合处要钉两根钉子,第二块的钉子应能与第一块模板方向斜钉,使拼缝严密,模板正面高差不得大于 2mm,配置好的模板应正反面编号,并写明规格,分类堆放,以防错用
7、模板及其支撑不得使用腐朽、开裂、变形的材料
顶撑应垂直,底端平整坚实,并加垫木,木楔要钉牢,并用横顺拉杆和剪刀撑拉牢
8、安装现浇结构的上层模板及其支架时,下
