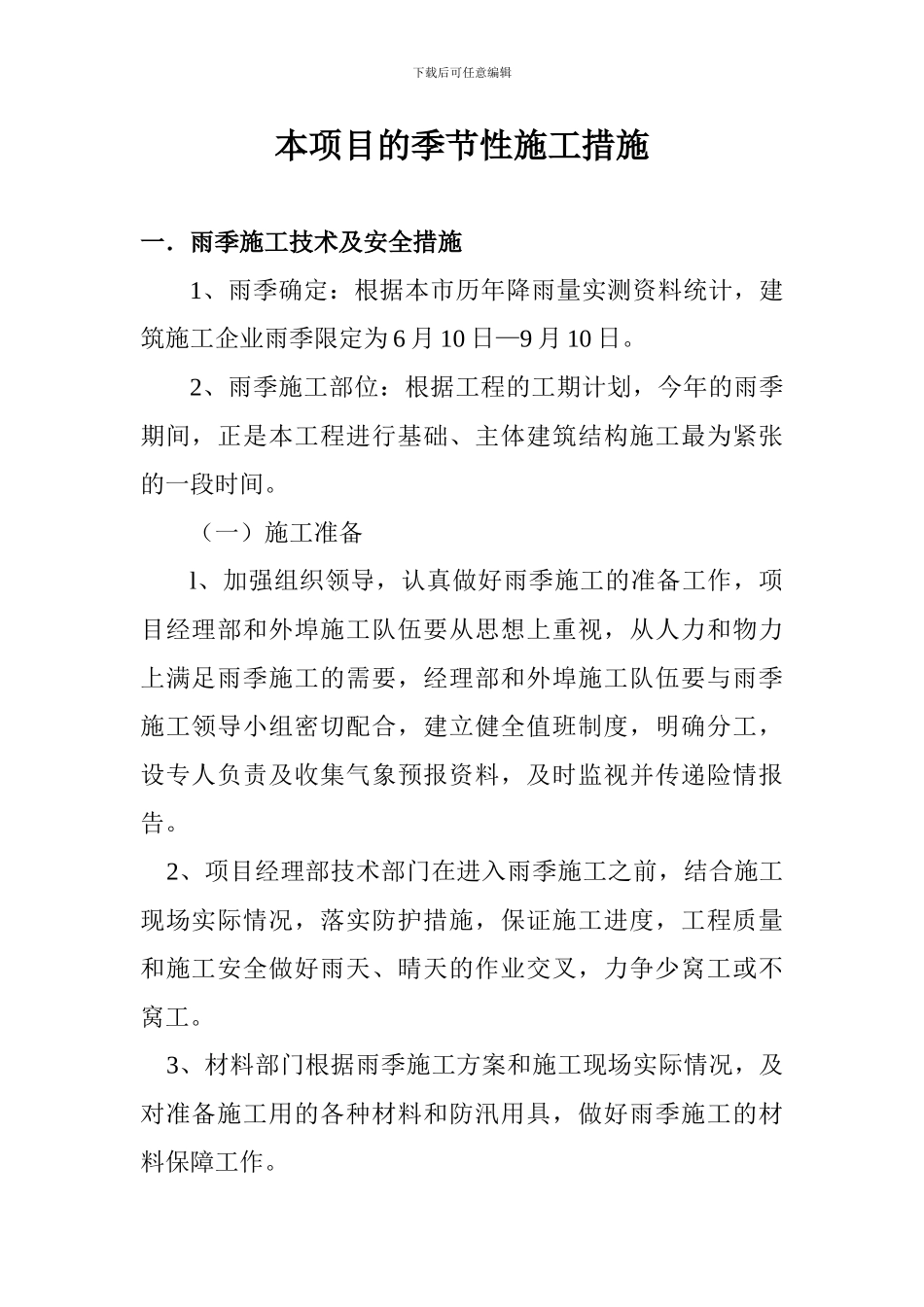

下载后可任意编辑本项目的季节性施工措施一.雨季施工技术及安全措施1、雨季确定:根据本市历年降雨量实测资料统计,建筑施工企业雨季限定为 6 月 10 日—9 月 10 日
2、雨季施工部位:根据工程的工期计划,今年的雨季期间,正是本工程进行基础、主体建筑结构施工最为紧张的一段时间
(一)施工准备l、加强组织领导,认真做好雨季施工的准备工作,项目经理部和外埠施工队伍要从思想上重视,从人力和物力上满足雨季施工的需要,经理部和外埠施工队伍要与雨季施工领导小组密切配合,建立健全值班制度,明确分工,设专人负责及收集气象预报资料,及时监视并传递险情报告
2、项目经理部技术部门在进入雨季施工之前,结合施工现场实际情况,落实防护措施,保证施工进度,工程质量和施工安全做好雨天、晴天的作业交叉,力争少窝工或不窝工
3、材料部门根据雨季施工方案和施工现场实际情况,及对准备施工用的各种材料和防汛用具,做好雨季施工的材料保障工作
下载后可任意编辑 4、雨季施工前,项目经理部和外埠施工队伍雨季领导小组对工程和现场进行全面检查,特别是塔吊基础、脚手架基槽、电器设备、机械设备等检查,现场道路、排水沟的形成,仓库等施工用房的防漏防淹均应在雨季施工之前做好,发现问题,及时解决
防止雨季施工期间发生事故
雨季施工期间,还应定期检查
(二)雨季施工现场管理工作l、施工道路: 目前施工现场已形成循环道路,由于结构四周防水工程未完而且除基础回填尚未完成,因此在雨季施工到来之前,务必尽量进行基槽回填,并及时对其回填,对没有完成的回填土进行覆盖保护,并且在道路和结构外防护架之间适当位置设置排水沟等排水设施
另外,在雨季施工到来之前,要对施工道路进行全面的检查,保证道路不陷不滑、不冲不淹、定期检查降水井周围硬化路面及地下管线周围是否有沉陷,假如有沉陷应及时处理好渗漏并用积砂石填实

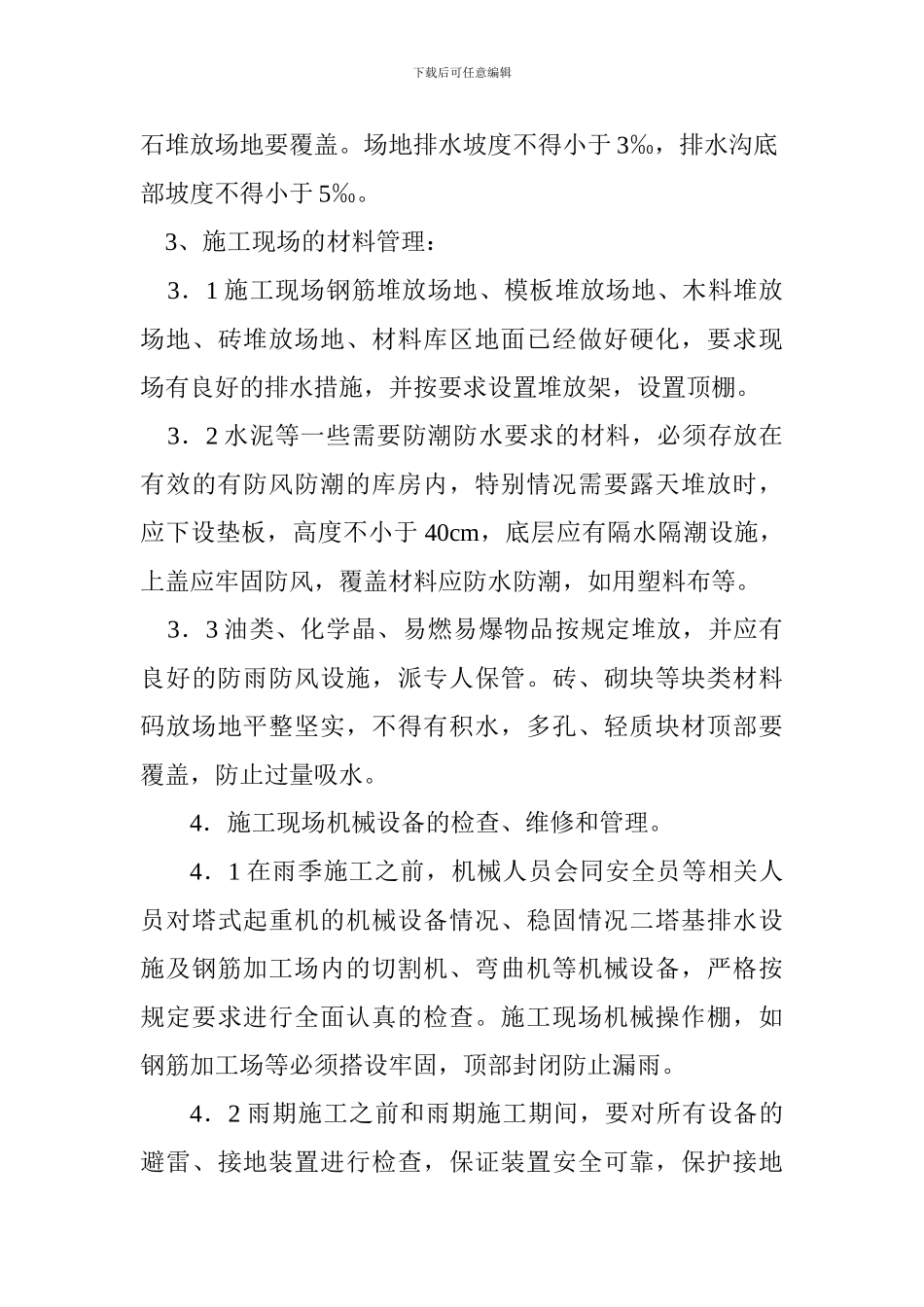

2、施工现场: 本工程施工现场、生活区
