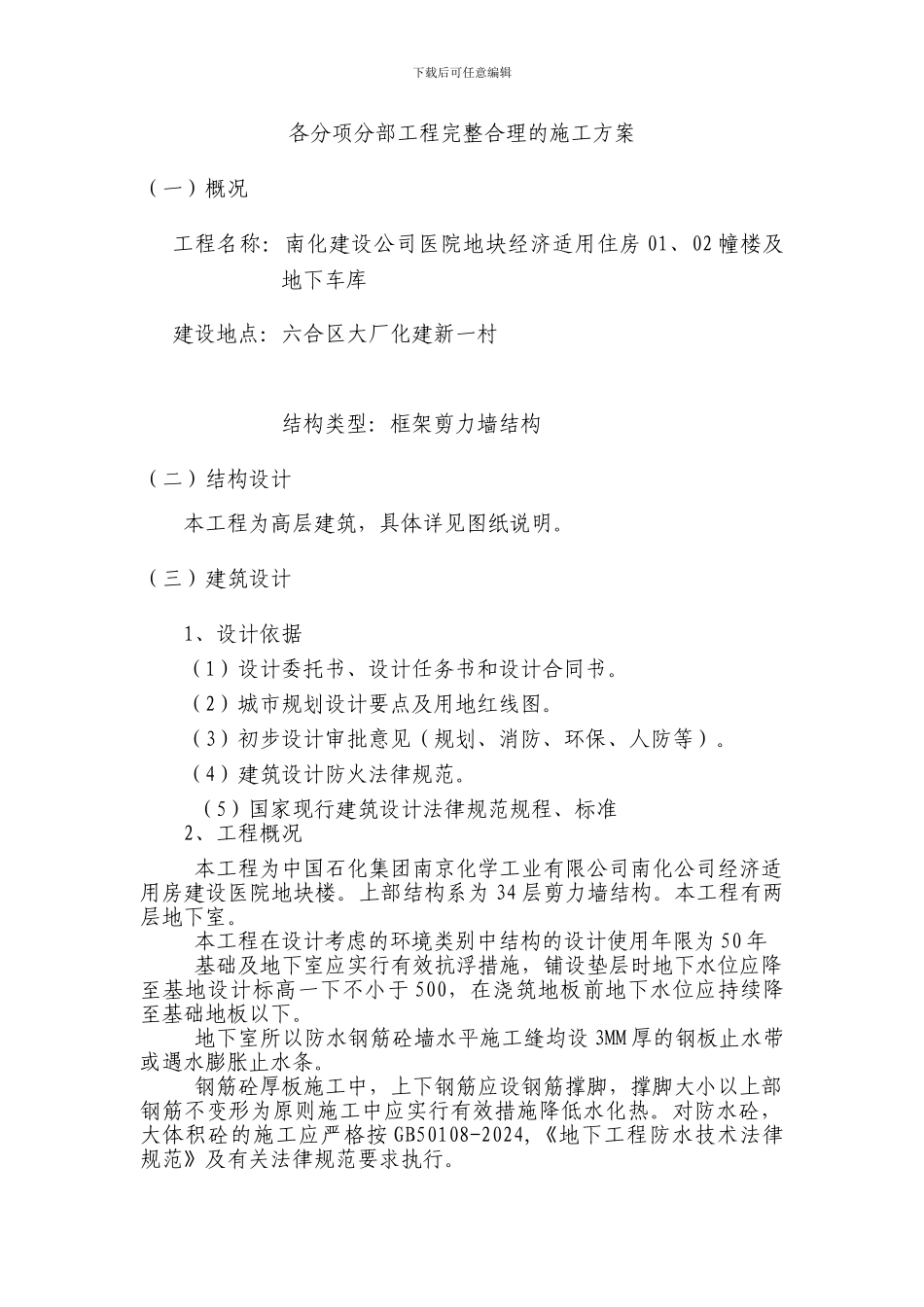

下载后可任意编辑各分项分部工程完整合理的施工方案(一)概况工程名称:南化建设公司医院地块经济适用住房 01、02 幢楼及地下车库建设地点:六合区大厂化建新一村 结构类型:框架剪力墙结构(二)结构设计本工程为高层建筑,具体详见图纸说明
(三)建筑设计1、设计依据(1)设计委托书、设计任务书和设计合同书
(2)城市规划设计要点及用地红线图
(3)初步设计审批意见(规划、消防、环保、人防等)
(4)建筑设计防火法律规范
(5)国家现行建筑设计法律规范规程、标准2、工程概况本工程为中国石化集团南京化学工业有限公司南化公司经济适用房建设医院地块楼
上部结构系为 34 层剪力墙结构
本工程有两层地下室
本工程在设计考虑的环境类别中结构的设计使用年限为 50 年基础及地下室应实行有效抗浮措施,铺设垫层时地下水位应降至基地设计标高一下不小于 500,在浇筑地板前地下水位应持续降至基础地板以下
地下室所以防水钢筋砼墙水平施工缝均设 3MM 厚的钢板止水带或遇水膨胀止水条
钢筋砼厚板施工中,上下钢筋应设钢筋撑脚,撑脚大小以上部钢筋不变形为原则施工中应实行有效措施降低水化热
对防水砼,大体积砼的施工应严格按 GB50108-2024,《地下工程防水技术法律规范》及有关法律规范要求执行
下载后可任意编辑完成地下室及检查合格后,应及时回填,地下室周围 800 以内应采纳粘土或压粘土回填,回填中不得有石块、碎石灰渣及有机杂物,回填时应均匀对称分层夯实,压实系数不得小于 0
本工程砼浇筑,六层以下用移动泵车,六层以上用地泵(地泵布置详见现场布置)本工程重难点,在地下室与 3 号楼的交界处,因地下室基础比3 号楼基础深,若 3 号楼先施工,我施工单位在挖基础土方时,会对3 号楼的基础产生不可避开的破坏,所以强烈建议 3 号楼和我方同时施工,避开破坏

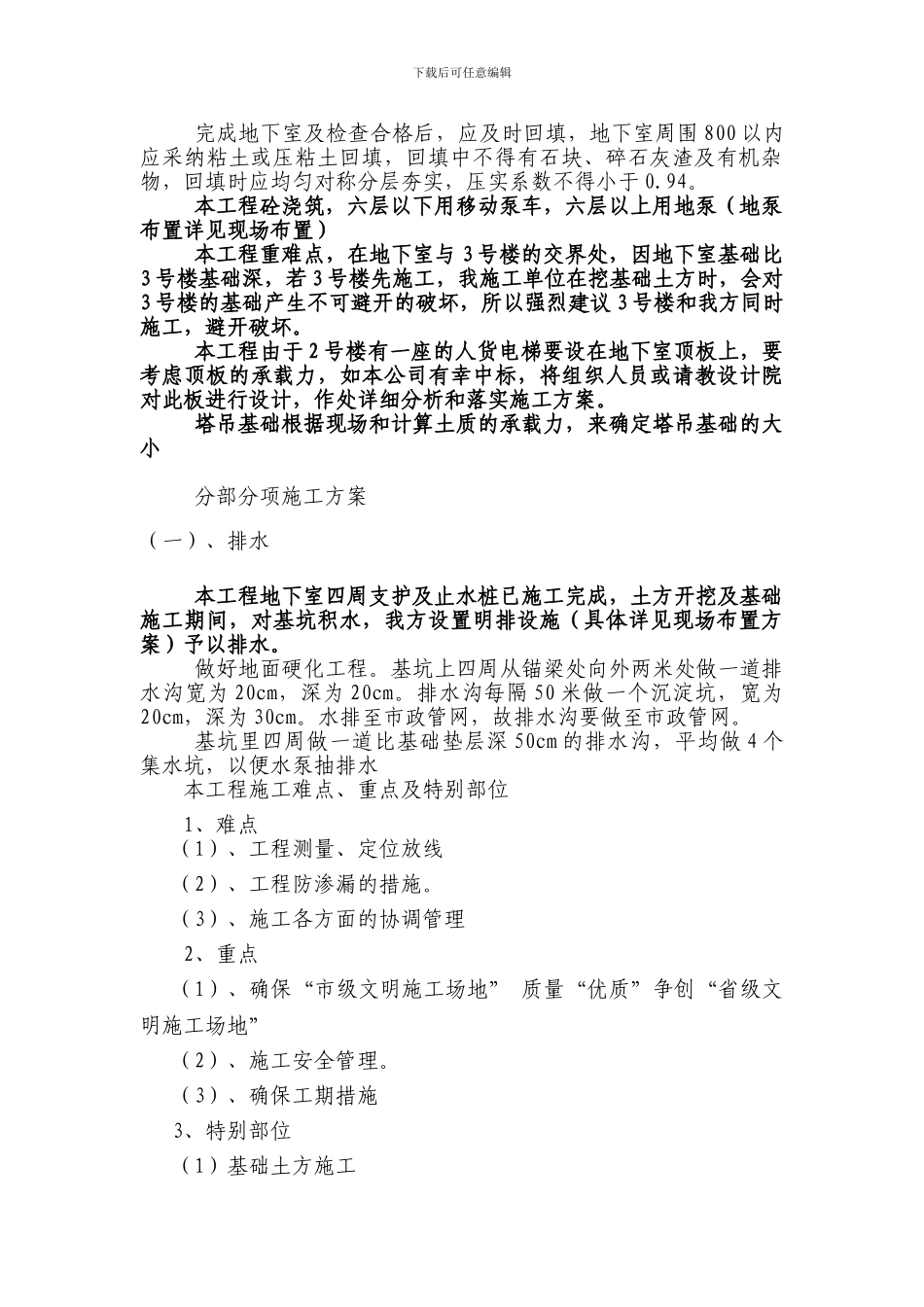

本工程由于 2 号楼有一座的人货电梯要设在地下室顶
