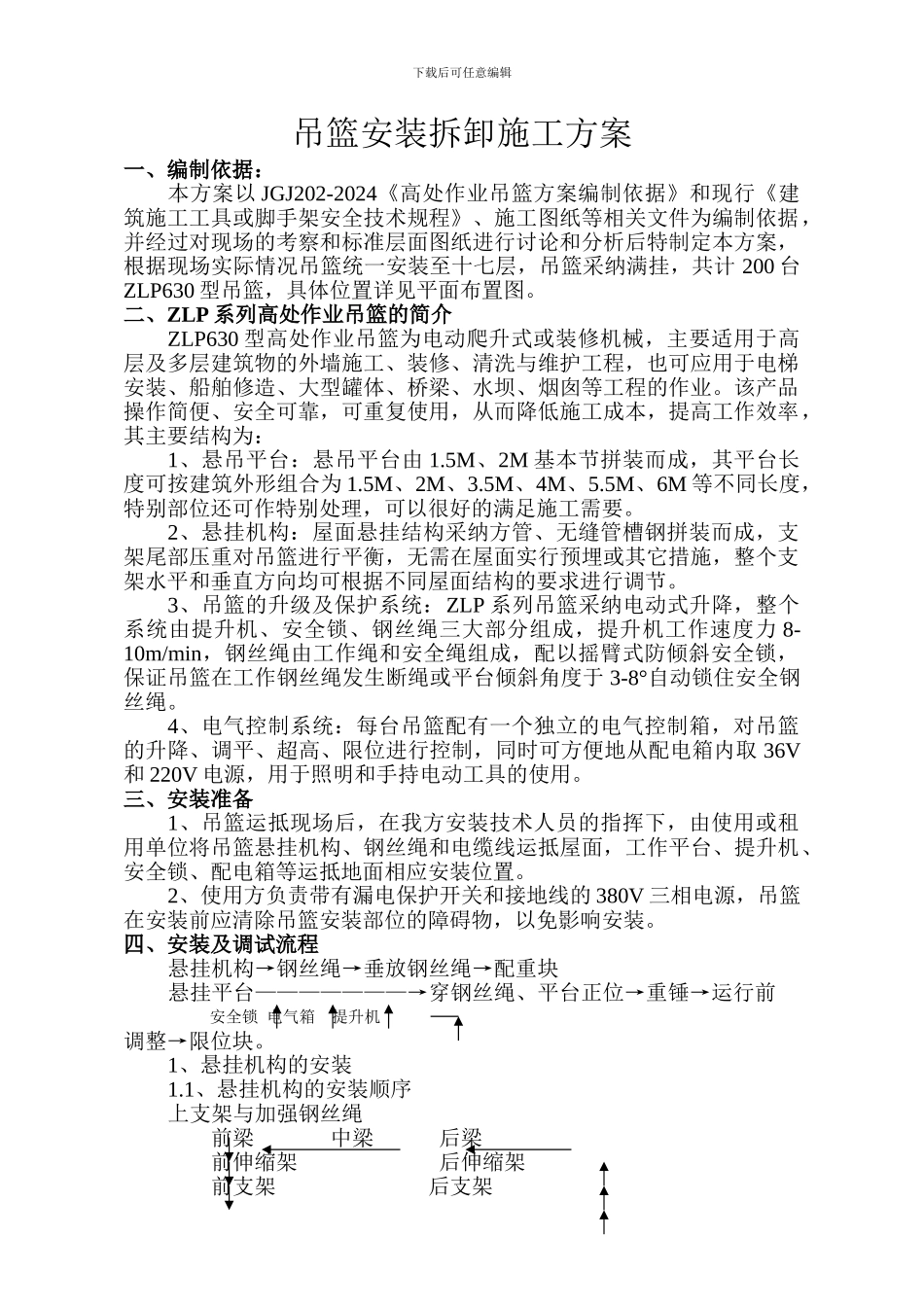

下载后可任意编辑吊篮安装拆卸施工方案一、编制依据:本方案以 JGJ202-2024《高处作业吊篮方案编制依据》和现行《建筑施工工具或脚手架安全技术规程》、施工图纸等相关文件为编制依据,并经过对现场的考察和标准层面图纸进行讨论和分析后特制定本方案,根据现场实际情况吊篮统一安装至十七层,吊篮采纳满挂,共计 200 台ZLP630 型吊篮,具体位置详见平面布置图

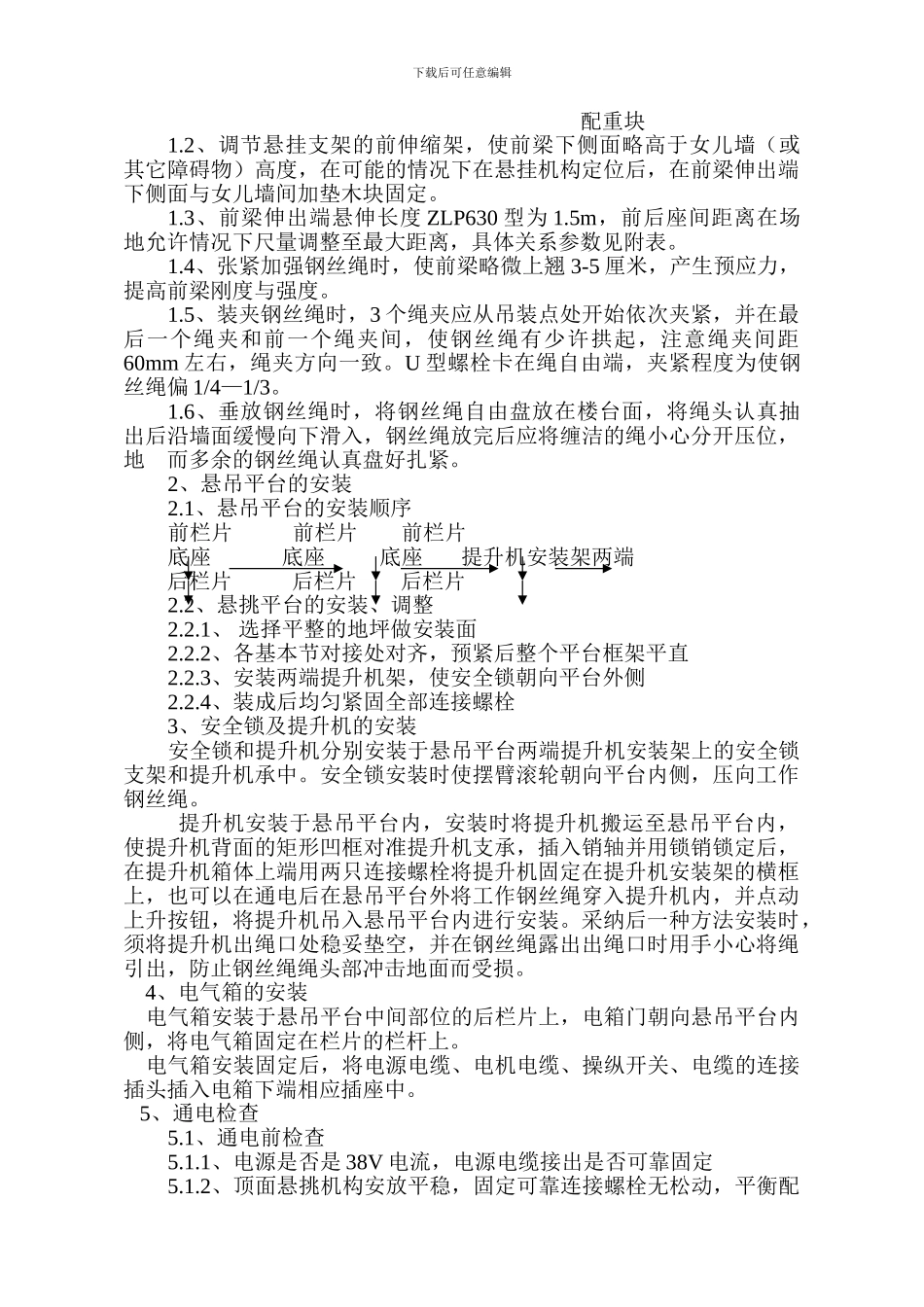

二、ZLP 系列高处作业吊篮的简介ZLP630 型高处作业吊篮为电动爬升式或装修机械,主要适用于高层及多层建筑物的外墙施工、装修、清洗与维护工程,也可应用于电梯安装、船舶修造、大型罐体、桥梁、水坝、烟囱等工程的作业

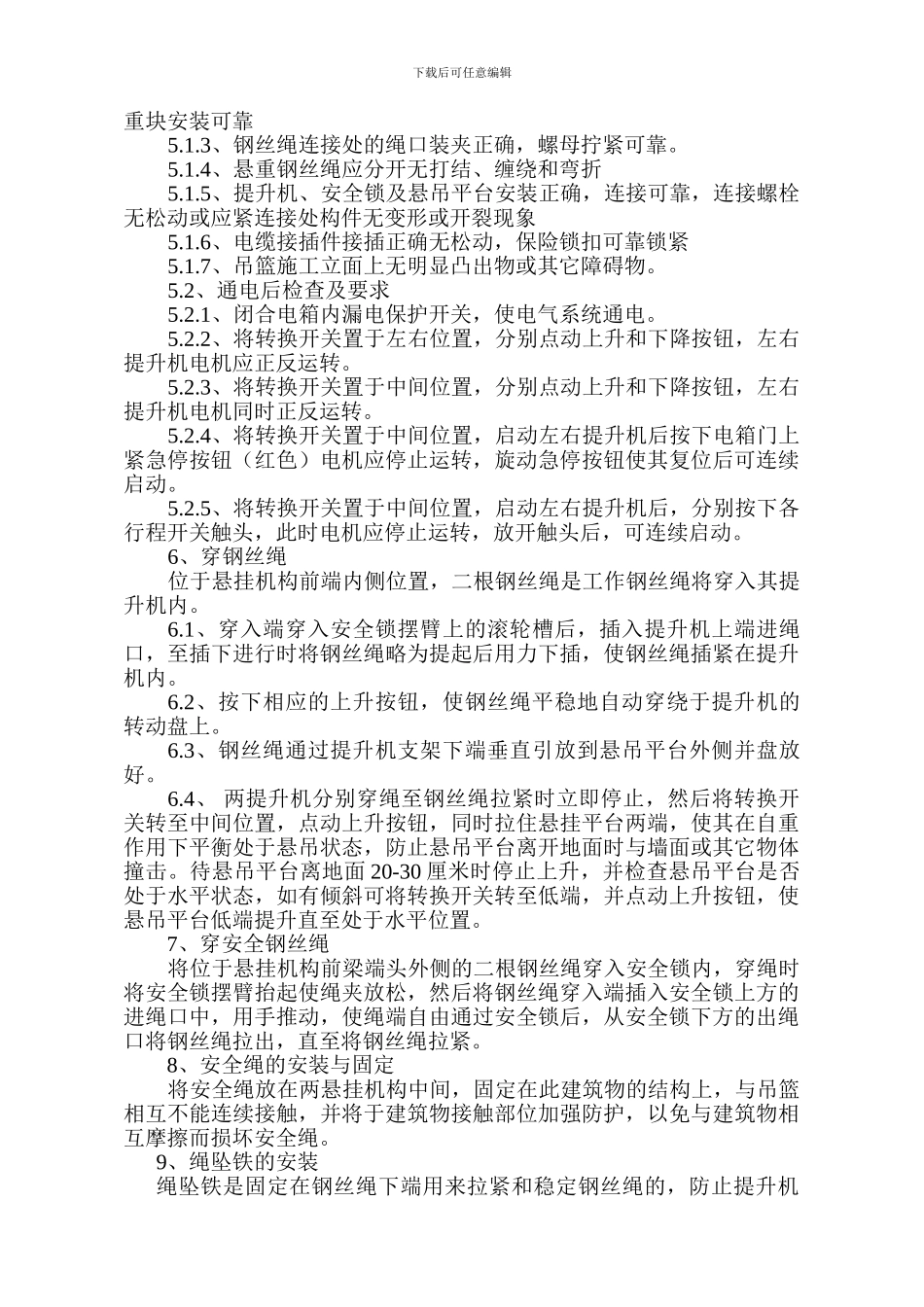

该产品操作简便、安全可靠,可重复使用,从而降低施工成本,提高工作效率,其主要结构为:1、悬吊平台:悬吊平台由 1
5M、2M 基本节拼装而成,其平台长度可按建筑外形组合为 1
5M、2M、3
5M、4M、5
5M、6M 等不同长度,特别部位还可作特别处理,可以很好的满足施工需要
2、悬挂机构:屋面悬挂结构采纳方管、无缝管槽钢拼装而成,支架尾部压重对吊篮进行平衡,无需在屋面实行预埋或其它措施,整个支架水平和垂直方向均可根据不同屋面结构的要求进行调节
3、吊篮的升级及保护系统:ZLP 系列吊篮采纳电动式升降,整个系统由提升机、安全锁、钢丝绳三大部分组成,提升机工作速度力 8-10m/min,钢丝绳由工作绳和安全绳组成,配以摇臂式防倾斜安全锁,保证吊篮在工作钢丝绳发生断绳或平台倾斜角度于 3-8°自动锁住安全钢丝绳
4、电气控制系统:每台吊篮配有一个独立的电气控制箱,对吊篮的升降、调平、超高、限位进行控制,同时可方便地从配电箱内取 36V和 220V 电源,用于照明和手持电动工具的使用
三、安装准备1、吊篮运抵现场后,在我方安装技术人员的指挥下,由使用或租用单位将吊篮悬挂机构、钢丝绳和电缆线运抵屋面,工作平台、提升
