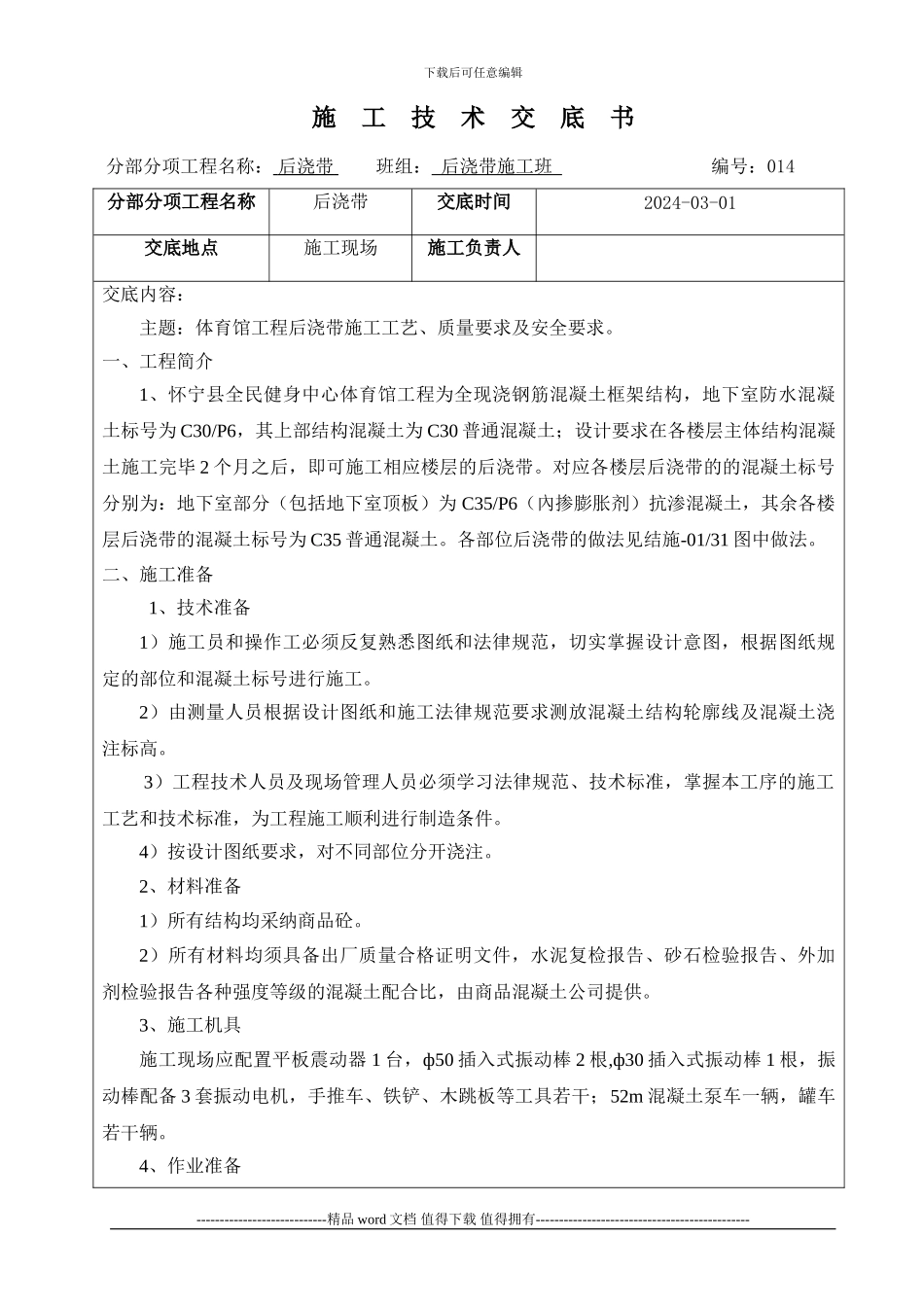

下载后可任意编辑施 工 技 术 交 底 书 分部分项工程名称: 后浇带 班组: 后浇带施工班 编号:014分部分项工程名称后浇带交底时间2024-03-01交底地点施工现场施工负责人交底内容:主题:体育馆工程后浇带施工工艺、质量要求及安全要求
一、工程简介1、怀宁县全民健身中心体育馆工程为全现浇钢筋混凝土框架结构,地下室防水混凝土标号为 C30/P6,其上部结构混凝土为 C30 普通混凝土;设计要求在各楼层主体结构混凝土施工完毕 2 个月之后,即可施工相应楼层的后浇带
对应各楼层后浇带的的混凝土标号分别为:地下室部分(包括地下室顶板)为 C35/P6(內掺膨胀剂)抗渗混凝土,其余各楼层后浇带的混凝土标号为 C35 普通混凝土
各部位后浇带的做法见结施-01/31 图中做法
二、施工准备1、技术准备1)施工员和操作工必须反复熟悉图纸和法律规范,切实掌握设计意图,根据图纸规定的部位和混凝土标号进行施工
2)由测量人员根据设计图纸和施工法律规范要求测放混凝土结构轮廓线及混凝土浇注标高
3)工程技术人员及现场管理人员必须学习法律规范、技术标准,掌握本工序的施工工艺和技术标准,为工程施工顺利进行制造条件
4)按设计图纸要求,对不同部位分开浇注
2、材料准备1)所有结构均采纳商品砼
2)所有材料均须具备出厂质量合格证明文件,水泥复检报告、砂石检验报告、外加剂检验报告各种强度等级的混凝土配合比,由商品混凝土公司提供
3、施工机具施工现场应配置平板震动器 1 台,ф50 插入式振动棒 2 根,ф30 插入式振动棒 1 根,振动棒配备 3 套振动电机,手推车、铁铲、木跳板等工具若干;52m 混凝土泵车一辆,罐车若干辆
4、作业准备----------------------------精品 word 文档 值得下载 值得拥有----------------------------------
