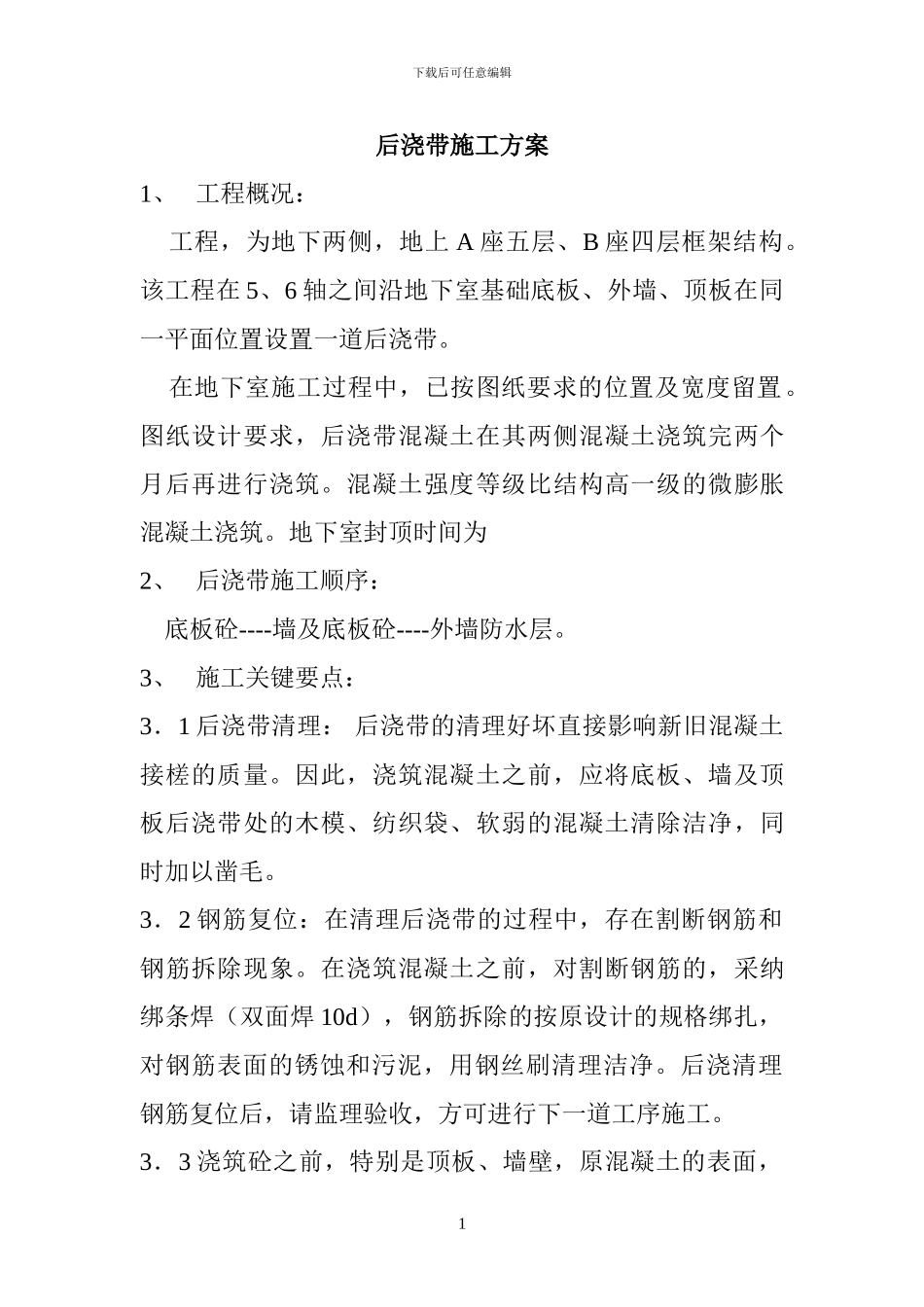

下载后可任意编辑后浇带施工方案1、 工程概况: 工程,为地下两侧,地上 A 座五层、B 座四层框架结构
该工程在 5、6 轴之间沿地下室基础底板、外墙、顶板在同一平面位置设置一道后浇带
在地下室施工过程中,已按图纸要求的位置及宽度留置
图纸设计要求,后浇带混凝土在其两侧混凝土浇筑完两个月后再进行浇筑
混凝土强度等级比结构高一级的微膨胀混凝土浇筑
地下室封顶时间为 2、 后浇带施工顺序: 底板砼----墙及底板砼----外墙防水层
3、 施工关键要点:3.1 后浇带清理: 后浇带的清理好坏直接影响新旧混凝土接槎的质量
因此,浇筑混凝土之前,应将底板、墙及顶板后浇带处的木模、纺织袋、软弱的混凝土清除洁净,同时加以凿毛
3.2 钢筋复位:在清理后浇带的过程中,存在割断钢筋和钢筋拆除现象
在浇筑混凝土之前,对割断钢筋的,采纳绑条焊(双面焊 10d),钢筋拆除的按原设计的规格绑扎,对钢筋表面的锈蚀和污泥,用钢丝刷清理洁净
后浇清理钢筋复位后,请监理验收,方可进行下一道工序施工

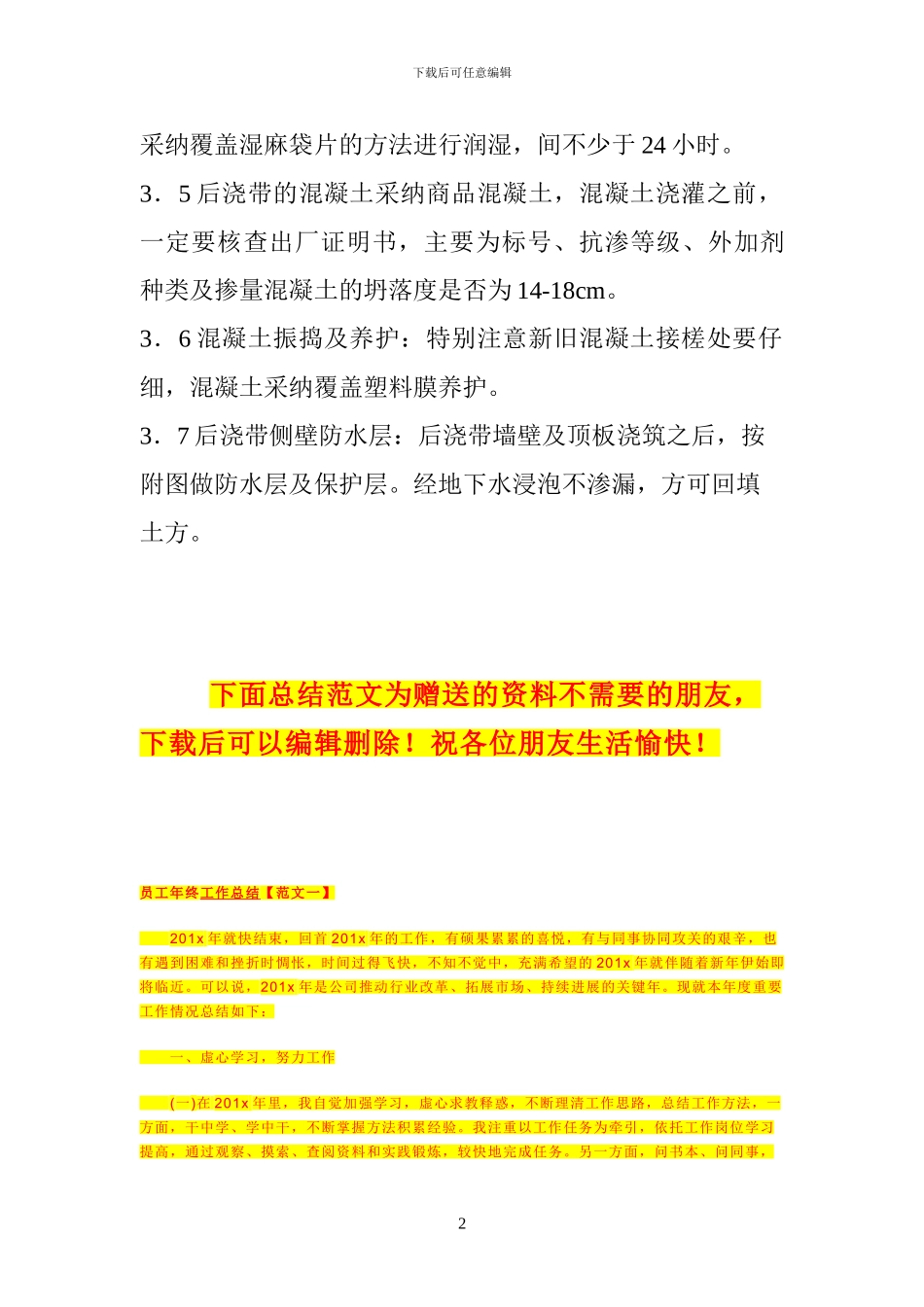

3.3 浇筑砼之前,特别是顶板、墙壁,原混凝土的表面,1下载后可任意编辑采纳覆盖湿麻袋片的方法进行润湿,间不少于 24 小时
3.5 后浇带的混凝土采纳商品混凝土,混凝土浇灌之前,一定要核查出厂证明书,主要为标号、抗渗等级、外加剂种类及掺量混凝土的坍落度是否为 14-18cm
3.6 混凝土振捣及养护:特别注意新旧混凝土接槎处要仔细,混凝土采纳覆盖塑料膜养护
3.7 后浇带侧壁防水层:后浇带墙壁及顶板浇筑之后,按附图做防水层及保护层
经地下水浸泡不渗漏,方可回填土方
