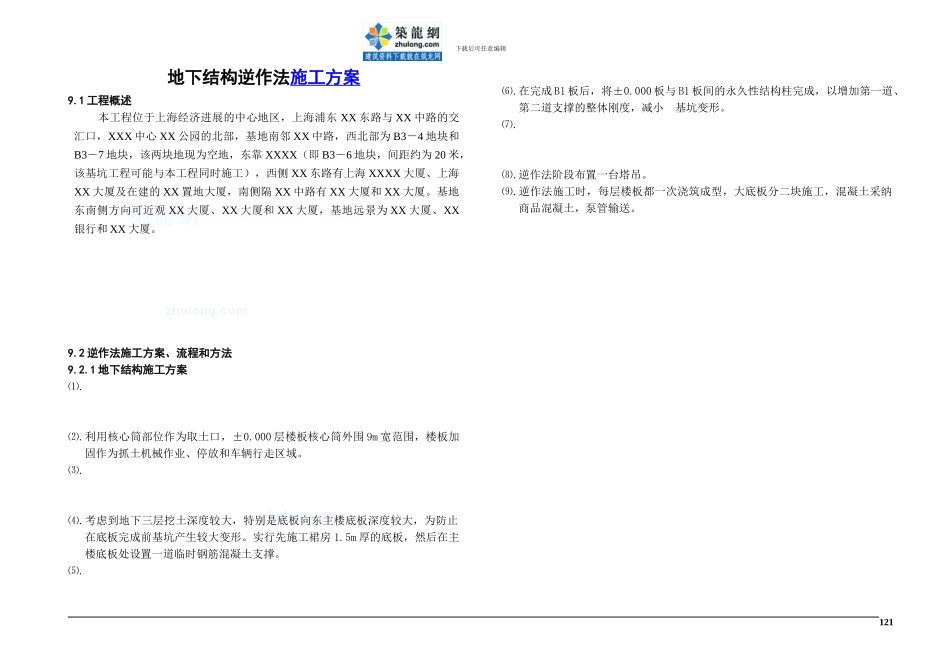

下载后可任意编辑地下结构逆作法施工方案9
1 工程概述本工程位于上海经济进展的中心地区,上海浦东 XX 东路与 XX 中路的交汇口,XXX 中心 XX 公园的北部,基地南邻 XX 中路,西北部为 B3-4 地块和B3-7 地块,该两块地现为空地,东靠 XXXX(即 B3-6 地块,间距约为 20 米,该基坑工程可能与本工程同时施工),西侧 XX 东路有上海 XXXX 大厦、上海XX 大厦及在建的 XX 置地大厦,南侧隔 XX 中路有 XX 大厦和 XX 大厦
基地东南侧方向可近观 XX 大厦、XX 大厦和 XX 大厦,基地远景为 XX 大厦、XX银行和 XX 大厦
2 逆作法施工方案、流程和方法9
1 地下结构施工方案⑴
利用核心筒部位作为取土口,±0
000 层楼板核心筒外围 9m 宽范围,楼板加固作为抓土机械作业、停放和车辆行走区域
考虑到地下三层挖土深度较大,特别是底板向东主楼底板深度较大,为防止在底板完成前基坑产生较大变形
实行先施工裙房 1
5m 厚的底板,然后在主楼底板处设置一道临时钢筋混凝土支撑
在完成 B1 板后,将±0
000 板与 B1 板间的永久性结构柱完成,以增加第一道、第二道支撑的整体刚度,减小 基坑变形
逆作法阶段布置一台塔吊
逆作法施工时,每层楼板都一次浇筑成型,大底板分二块施工,混凝土采纳商品混凝土,泵管输送
121下载后可任意编辑9
2 逆作法施工流程本工程基坑面积是 5400m2,在逆作法过程中筒体墙及车道处预洞口,该洞口面积约 1000m2,故地下结构施工每层面积约 4400m2,为加快施工速度地下结构每楼层拟划分 4 个施工段,详见附图 9-20
122下载后可任意编辑9

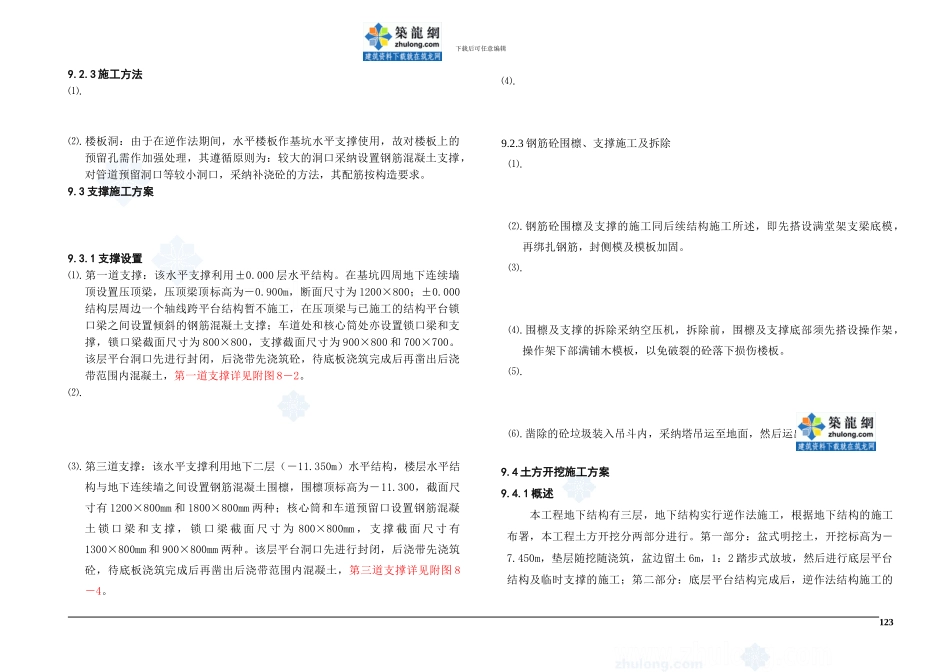

3 施工方法⑴
楼板洞:由于在逆作法期间,水平楼板作基坑水平支撑使用,故对楼板上的预留孔需作加强处理,其遵循原则
