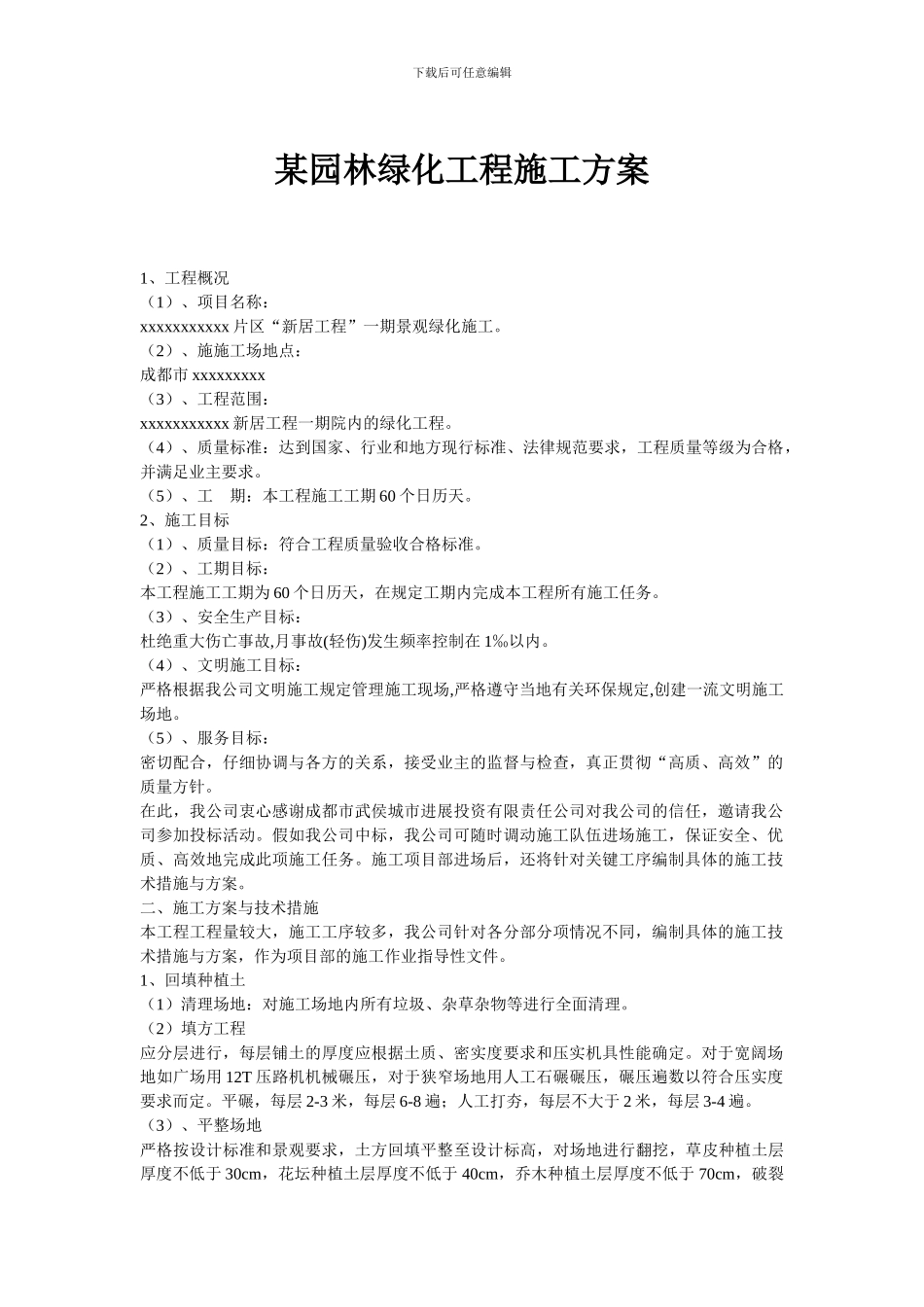

下载后可任意编辑某园林绿化工程施工方案1、工程概况(1)、项目名称:xxxxxxxxxxx 片区“新居工程”一期景观绿化施工
(2)、施施工场地点:成都市 xxxxxxxxx(3)、工程范围:xxxxxxxxxxx 新居工程一期院内的绿化工程
(4)、质量标准:达到国家、行业和地方现行标准、法律规范要求,工程质量等级为合格,并满足业主要求
(5)、工 期:本工程施工工期 60 个日历天
2、施工目标(1)、质量目标:符合工程质量验收合格标准
(2)、工期目标:本工程施工工期为 60 个日历天,在规定工期内完成本工程所有施工任务
(3)、安全生产目标:杜绝重大伤亡事故,月事故(轻伤)发生频率控制在 1‰以内
(4)、文明施工目标:严格根据我公司文明施工规定管理施工现场,严格遵守当地有关环保规定,创建一流文明施工场地
(5)、服务目标:密切配合,仔细协调与各方的关系,接受业主的监督与检查,真正贯彻“高质、高效”的质量方针
在此,我公司衷心感谢成都市武侯城市进展投资有限责任公司对我公司的信任,邀请我公司参加投标活动
假如我公司中标,我公司可随时调动施工队伍进场施工,保证安全、优质、高效地完成此项施工任务
施工项目部进场后,还将针对关键工序编制具体的施工技术措施与方案
二、施工方案与技术措施本工程工程量较大,施工工序较多,我公司针对各分部分项情况不同,编制具体的施工技术措施与方案,作为项目部的施工作业指导性文件
1、回填种植土(1)清理场地:对施工场地内所有垃圾、杂草杂物等进行全面清理
(2)填方工程应分层进行,每层铺土的厚度应根据土质、密实度要求和压实机具性能确定
对于宽阔场地如广场用 12T 压路机机械碾压,对于狭窄场地用人工石碾碾压,碾压遍数以符合压实度要求而定
平碾,每层 2-3 米,每层 6-8 遍;人工打夯,每层不大于 2 米,每层 3-4 遍

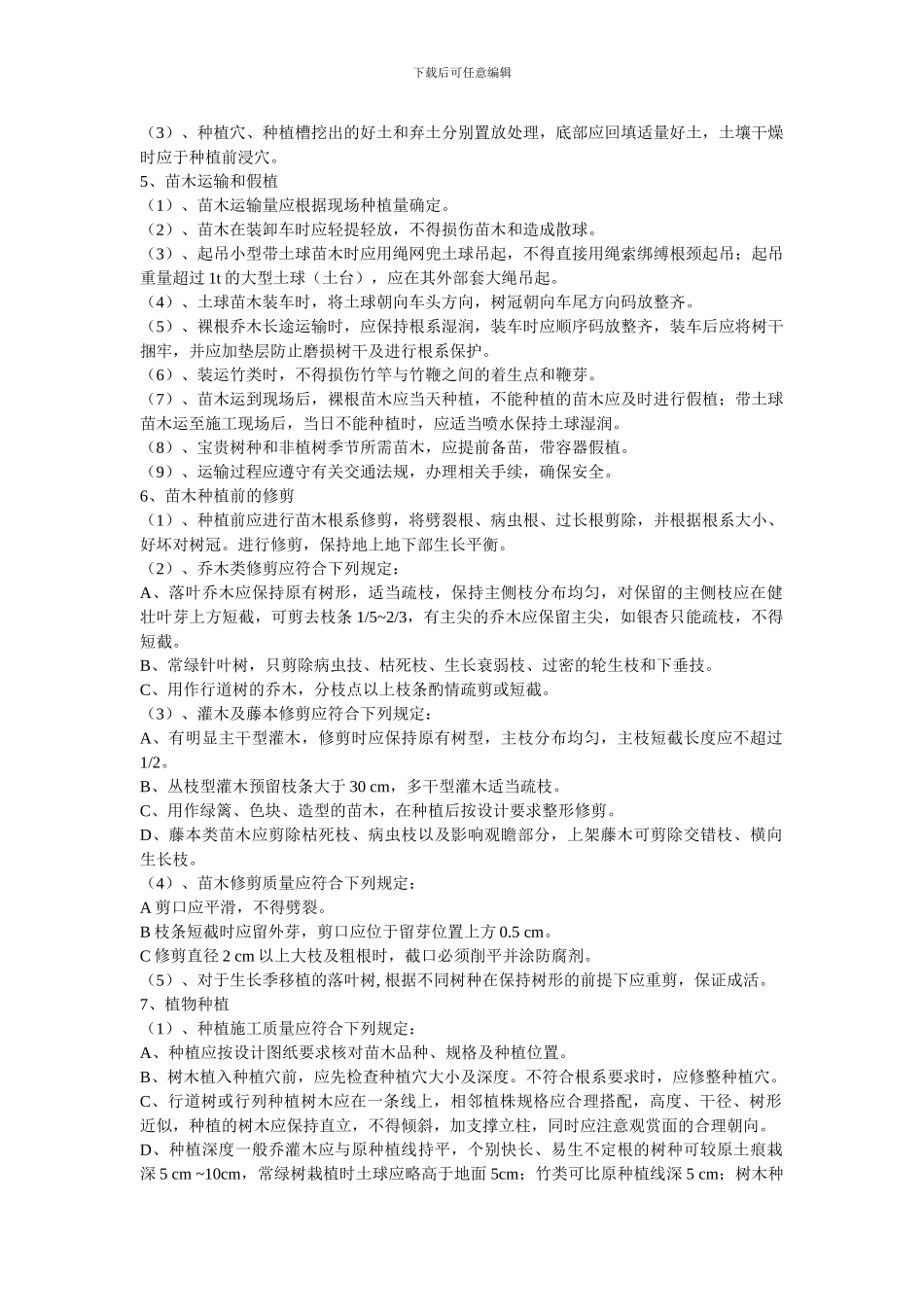

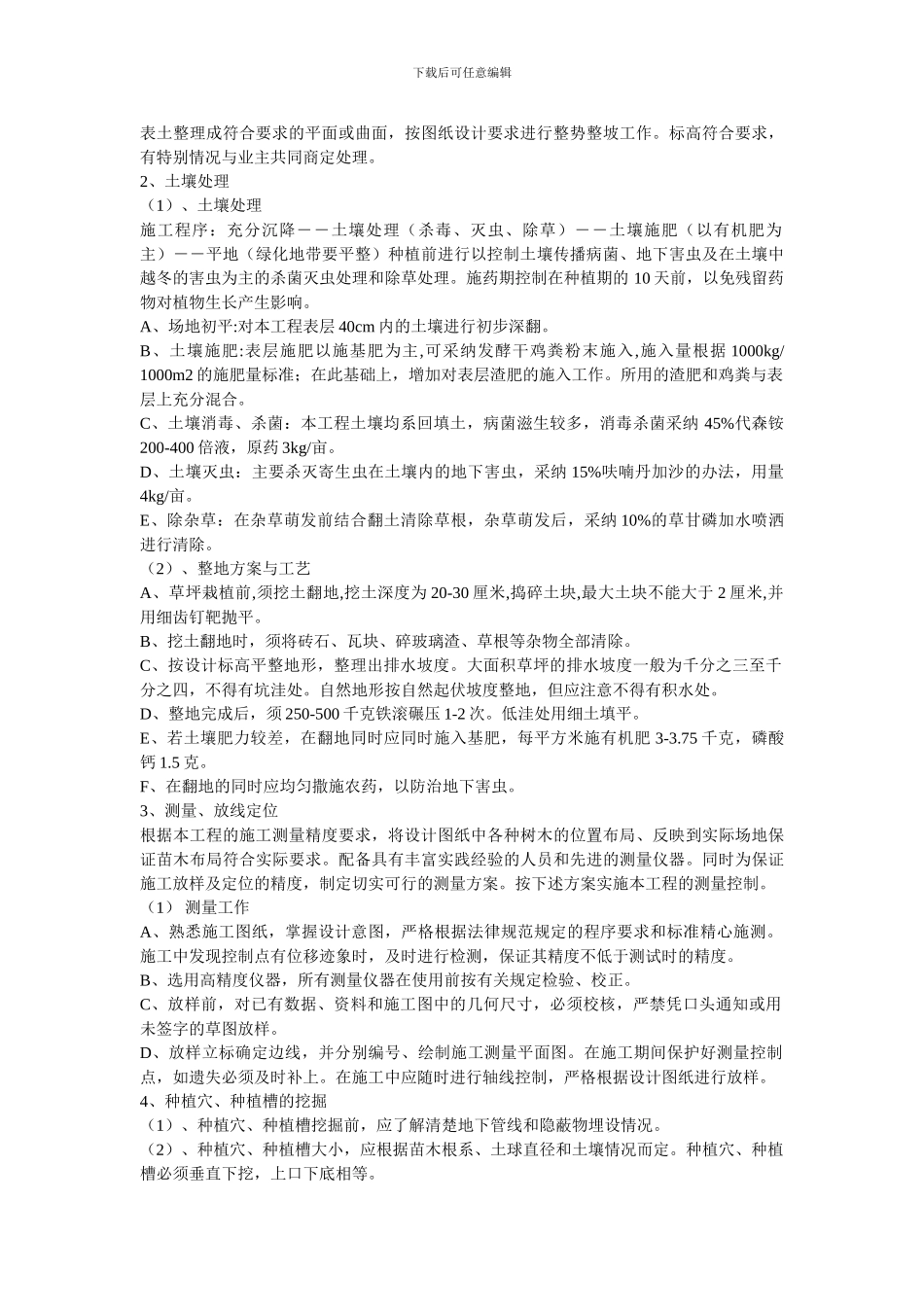

(3)、平整场地严格按设
