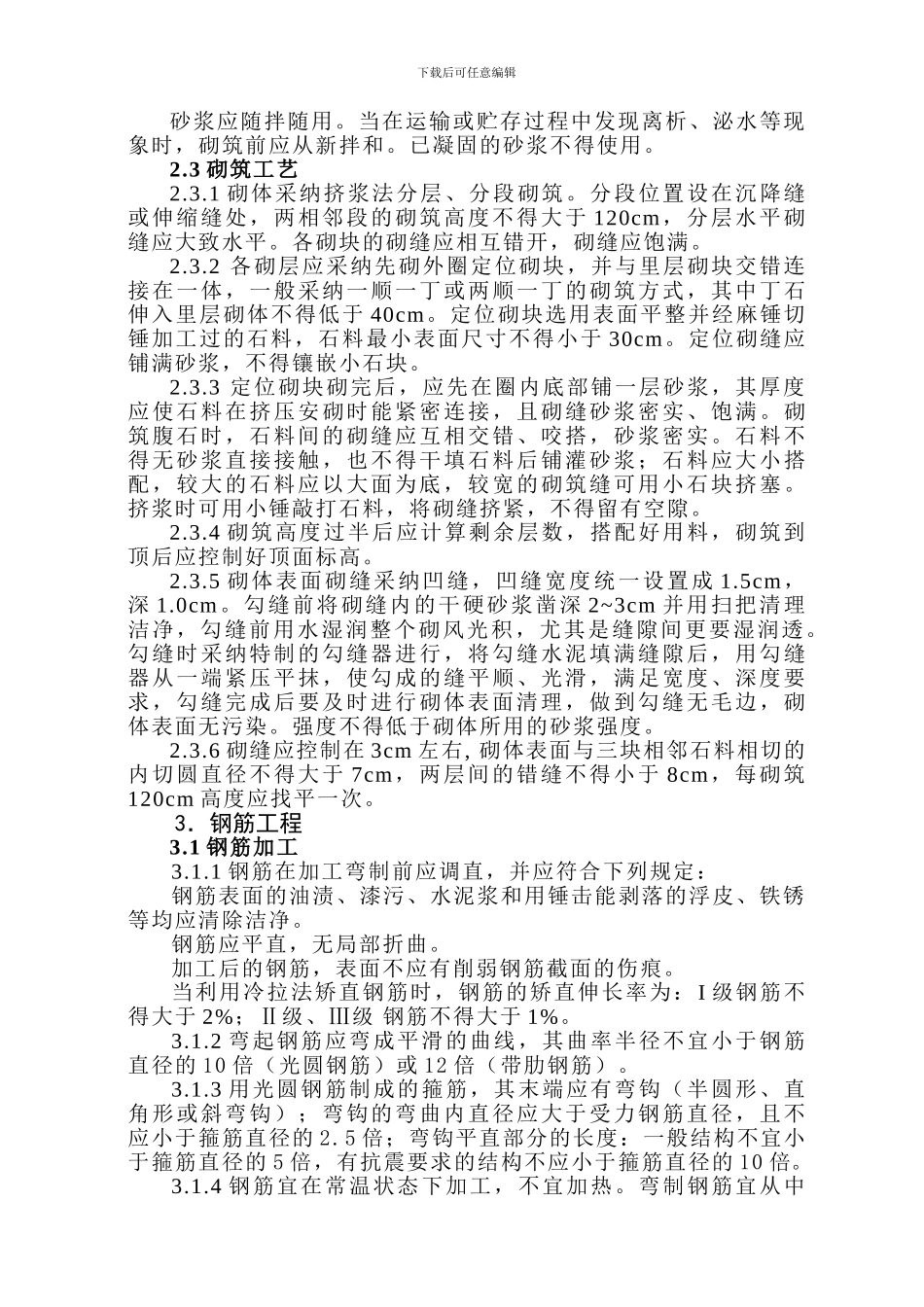

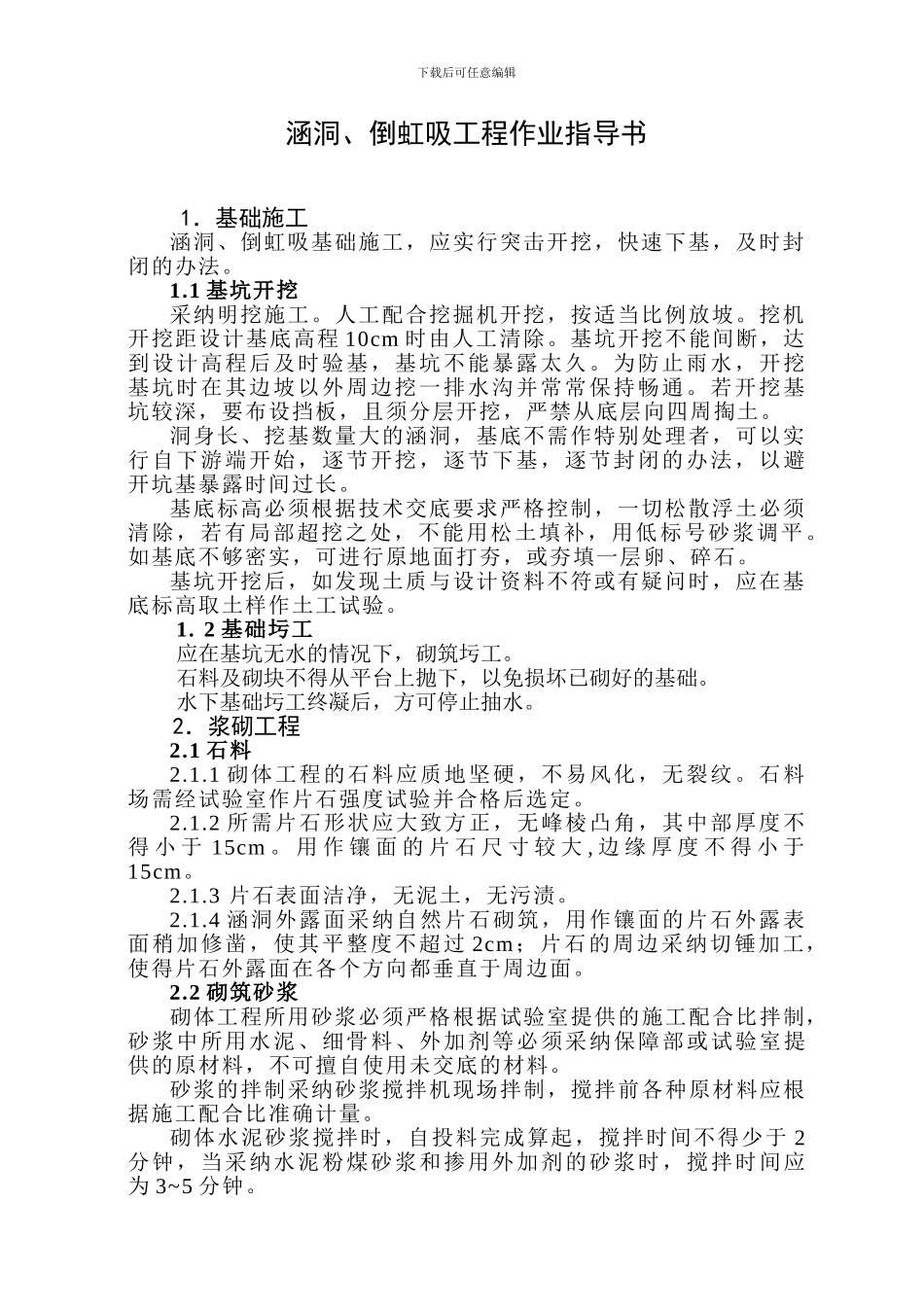

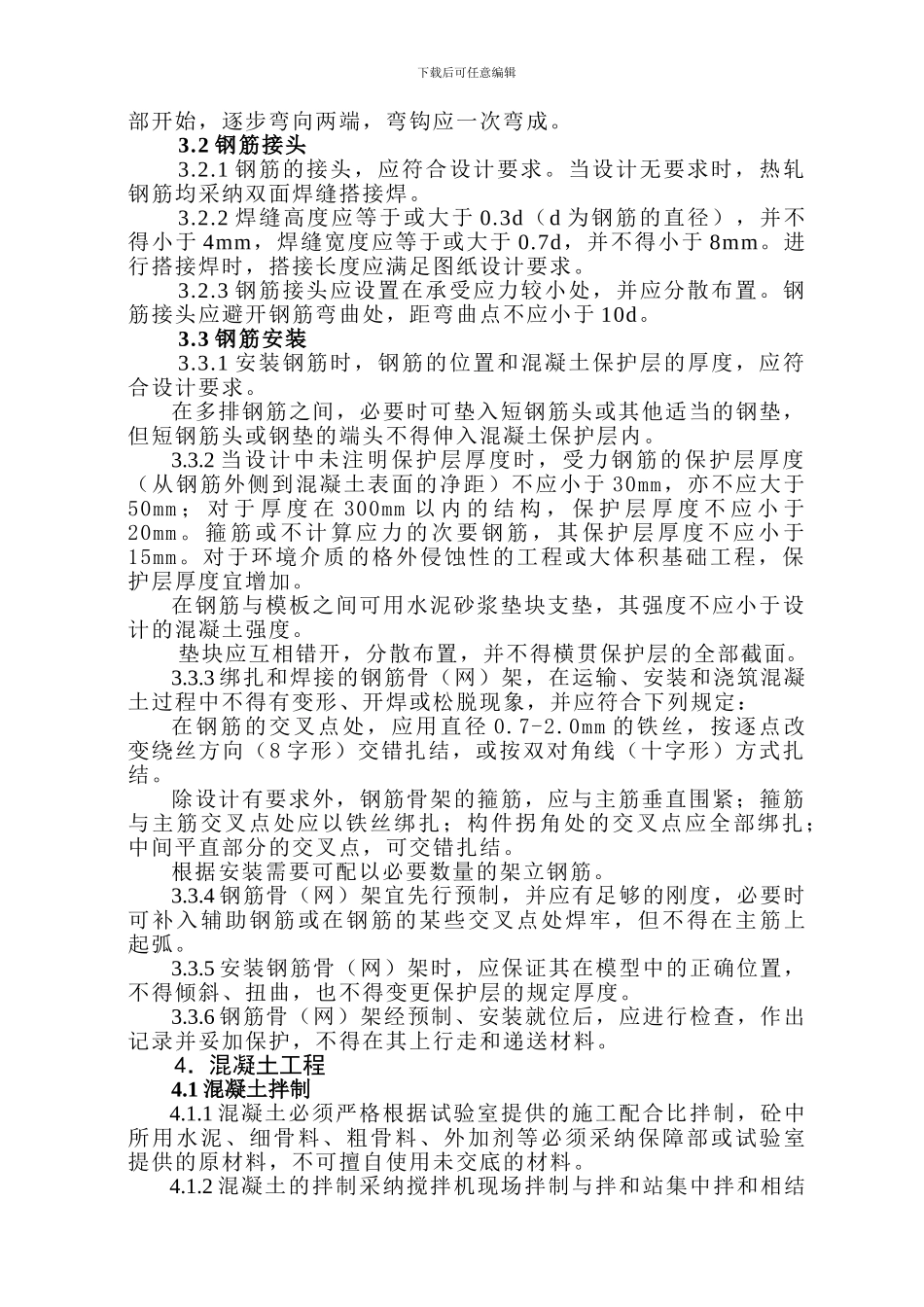

下载后可任意编辑涵洞、倒虹吸工程作业指导书1.基础施工涵洞、倒虹吸基础施工,应实行突击开挖,快速下基,及时封闭的办法。1.1 基坑开挖采纳明挖施工。人工配合挖掘机开挖,按适当比例放坡。挖机开挖距设计基底高程 10cm 时由人工清除。基坑开挖不能间断,达到设计高程后及时验基,基坑不能暴露太久。为防止雨水,开挖基坑时在其边坡以外周边挖一排水沟并常常保持畅通。若开挖基坑较深,要布设挡板,且须分层开挖,严禁从底层向四周掏土。洞身长、挖基数量大的涵洞,基底不需作特别处理者,可以实行自下游端开始,逐节开挖,逐节下基,逐节封闭的办法,以避开坑基暴露时间过长。基底标高必须根据技术交底要求严格控制,一切松散浮土必须清除,若有局部超挖之处,不能用松土填补,用低标号砂浆调平。如基底不够密实,可进行原地面打夯,或夯填一层卵、碎石。基坑开挖后,如发现土质与设计资料不符或有疑问时,应在基底标高取土样作土工试验。1. 2 基础圬工应在基坑无水的情况下,砌筑圬工。石料及砌块不得从平台上抛下,以免损坏已砌好的基础。水下基础圬工终凝后,方可停止抽水。2.浆砌工程2.1 石料2.1.1 砌体工程的石料应质地坚硬,不易风化,无裂纹。石料场需经试验室作片石强度试验并合格后选定。2.1.2 所需片石形状应大致方正,无峰棱凸角,其中部厚度不得 小 于 15cm 。 用 作 镶 面 的 片 石 尺 寸 较 大 , 边 缘 厚 度 不 得 小 于15cm。2.1.3 片石表面洁净,无泥土,无污渍。2.1.4 涵洞外露面采纳自然片石砌筑,用作镶面的片石外露表面稍加修凿,使其平整度不超过 2cm;片石的周边采纳切锤加工,使得片石外露面在各个方向都垂直于周边面。2.2 砌筑砂浆砌体工程所用砂浆必须严格根据试验室提供的施工配合比拌制,砂浆中所用水泥、细骨料、外加剂等必须采纳保障部或试验室提供的原材料,不可擅自使用未交底的材料。砂浆的拌制采纳砂浆搅拌机现场拌制,搅拌前各种原材料应根据施工配合比准确计量。砌体水泥砂浆搅拌时,自投料完成算起,搅拌时间不得少于 2分钟,当采纳水泥粉煤砂浆和掺用外加剂的砂浆时,搅拌时间应为 3~5 分钟。下载后可任意编辑砂浆应随拌随用。当在运输或贮存过程中发现离析、泌水等现象时,砌筑前应从新拌和。已凝固的砂浆不得使用。2.3 砌筑工艺2.3.1 砌体采纳挤浆法分层、分段砌筑。分段位置设在沉降缝或伸缩缝处,两相邻段的砌筑高度不得大于 120cm,分层水平砌缝应大致...
