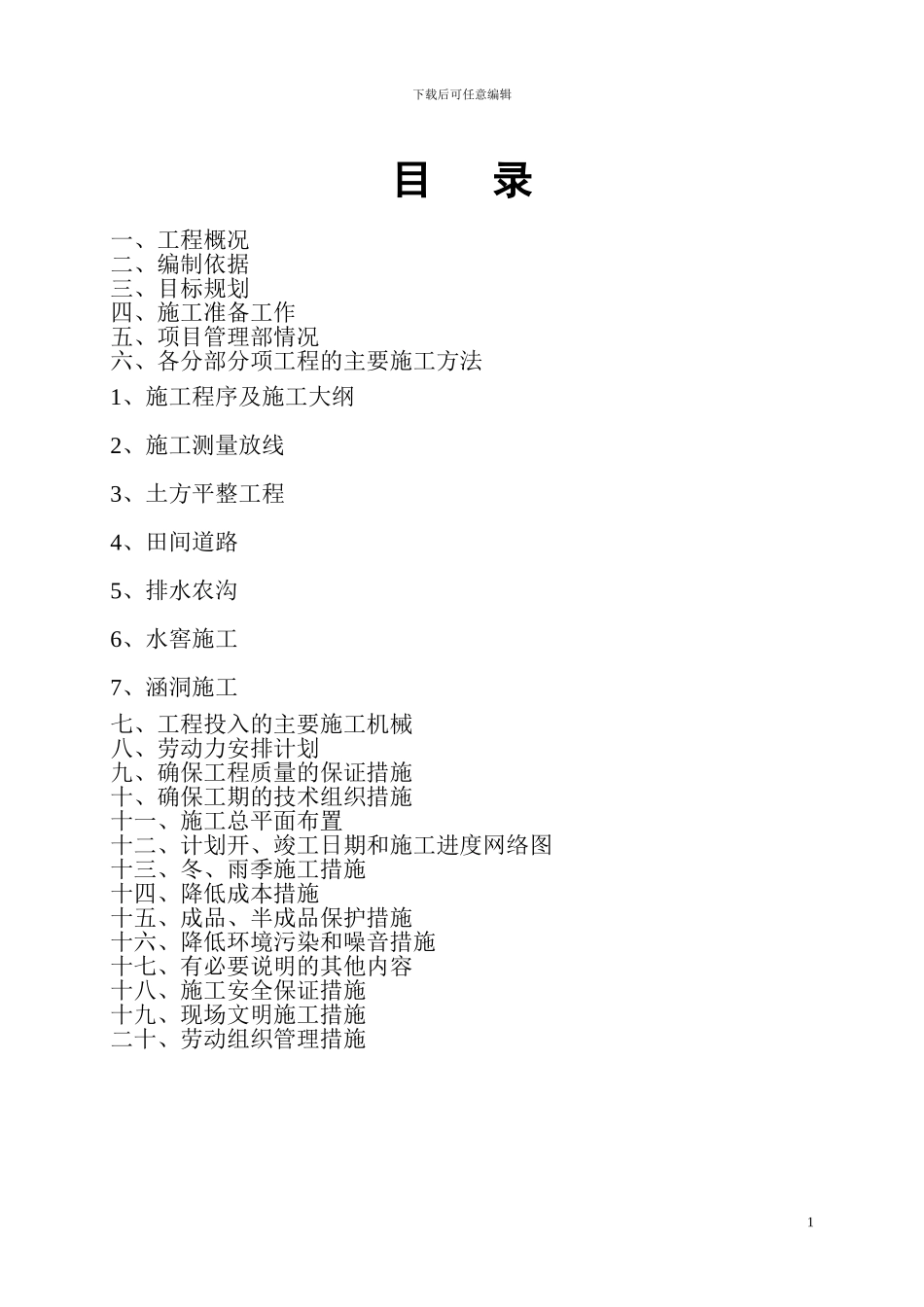

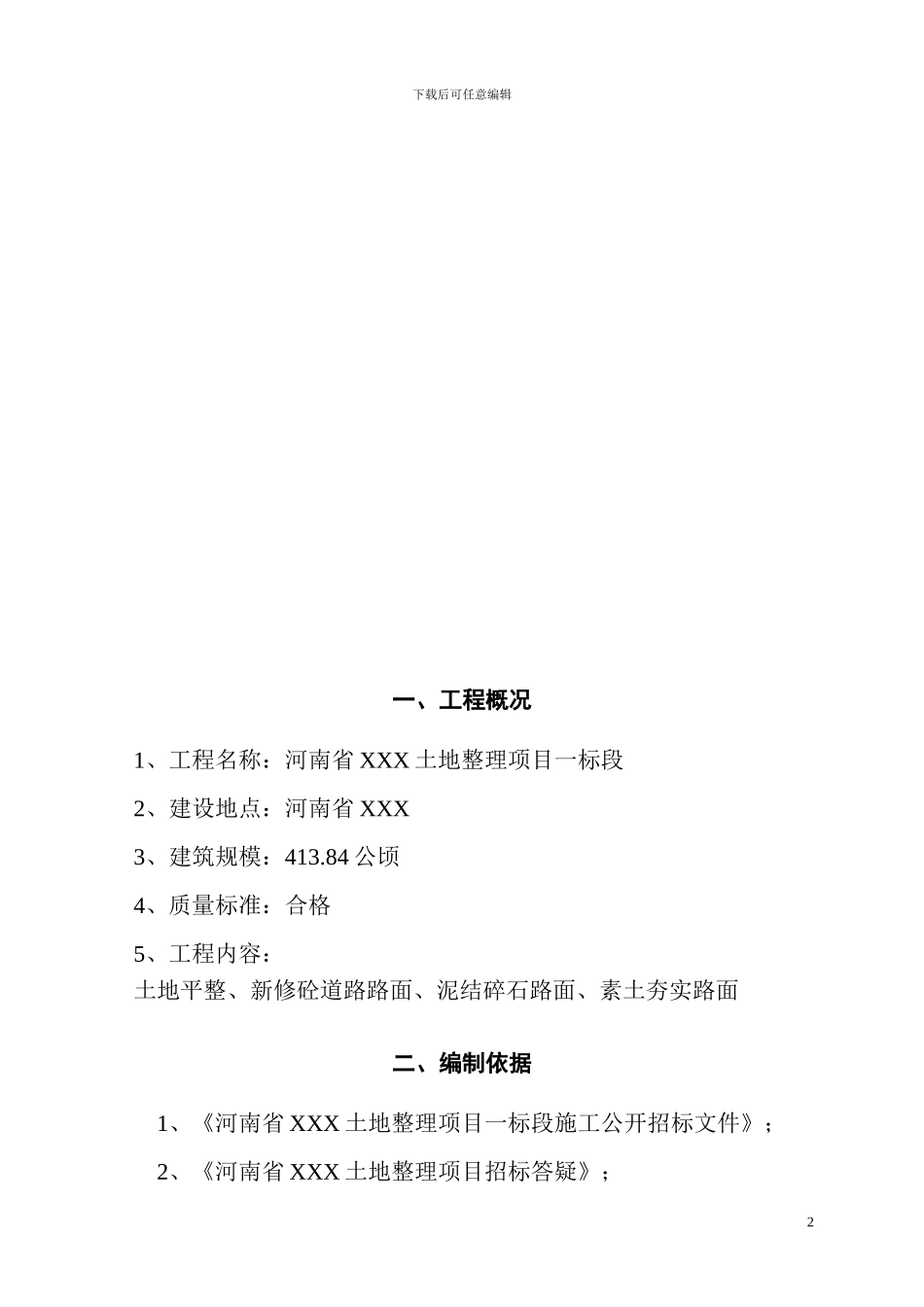

下载后可任意编辑目 录一、工程概况二、编制依据 三、目标规划 四、施工准备工作五、项目管理部情况 六、各分部分项工程的主要施工方法1、施工程序及施工大纲 2、施工测量放线 3、土方平整工程 4、田间道路 5、排水农沟 6、水窖施工 7、涵洞施工 七、工程投入的主要施工机械 八、劳动力安排计划 九、确保工程质量的保证措施 十、确保工期的技术组织措施 十一、施工总平面布置 十二、计划开、竣工日期和施工进度网络图十三、冬、雨季施工措施 十四、降低成本措施 十五、成品、半成品保护措施 十六、降低环境污染和噪音措施 十七、有必要说明的其他内容 十八、施工安全保证措施 十九、现场文明施工措施 二十、劳动组织管理措施 1下载后可任意编辑一、工程概况1、工程名称:河南省 XXX 土地整理项目一标段2、建设地点:河南省 XXX3、建筑规模:413

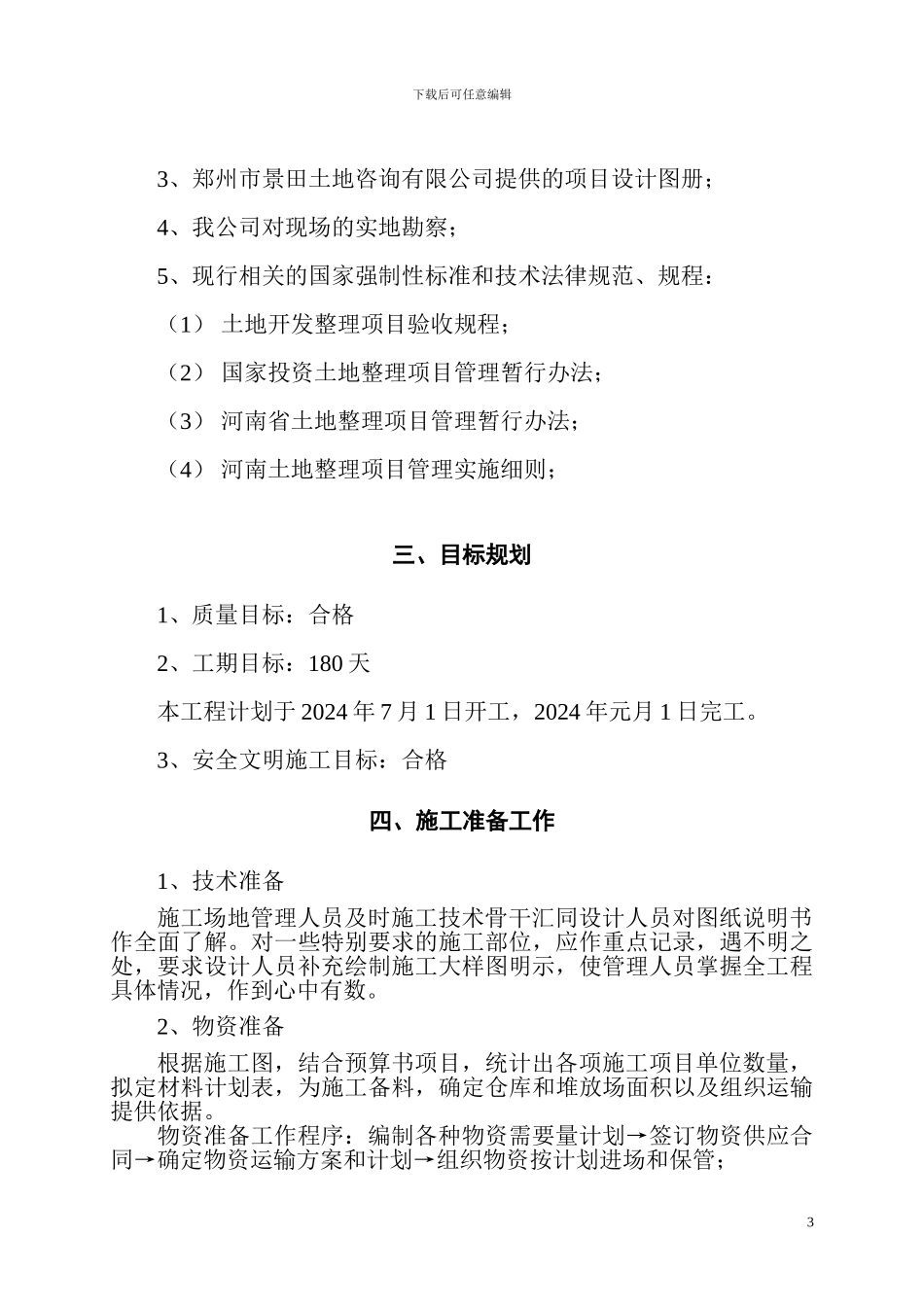

84 公顷4、质量标准:合格5、工程内容:土地平整、新修砼道路路面、泥结碎石路面、素土夯实路面二、编制依据1、《河南省 XXX 土地整理项目一标段施工公开招标文件》;2、《河南省 XXX 土地整理项目招标答疑》; 2下载后可任意编辑3、郑州市景田土地咨询有限公司提供的项目设计图册;4、我公司对现场的实地勘察;5、现行相关的国家强制性标准和技术法律规范、规程:(1) 土地开发整理项目验收规程;(2) 国家投资土地整理项目管理暂行办法;(3) 河南省土地整理项目管理暂行办法;(4) 河南土地整理项目管理实施细则;三、目标规划1、质量目标:合格2、工期目标:180 天本工程计划于 2024 年 7 月 1 日开工,2024 年元月 1 日完工
3、安全文明施工目标:合格四、施工准备工作1、技术准备施工场地管理人员及时施工技术骨干汇同设计人员对图纸说明书作全面了解
对一些特别要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管
