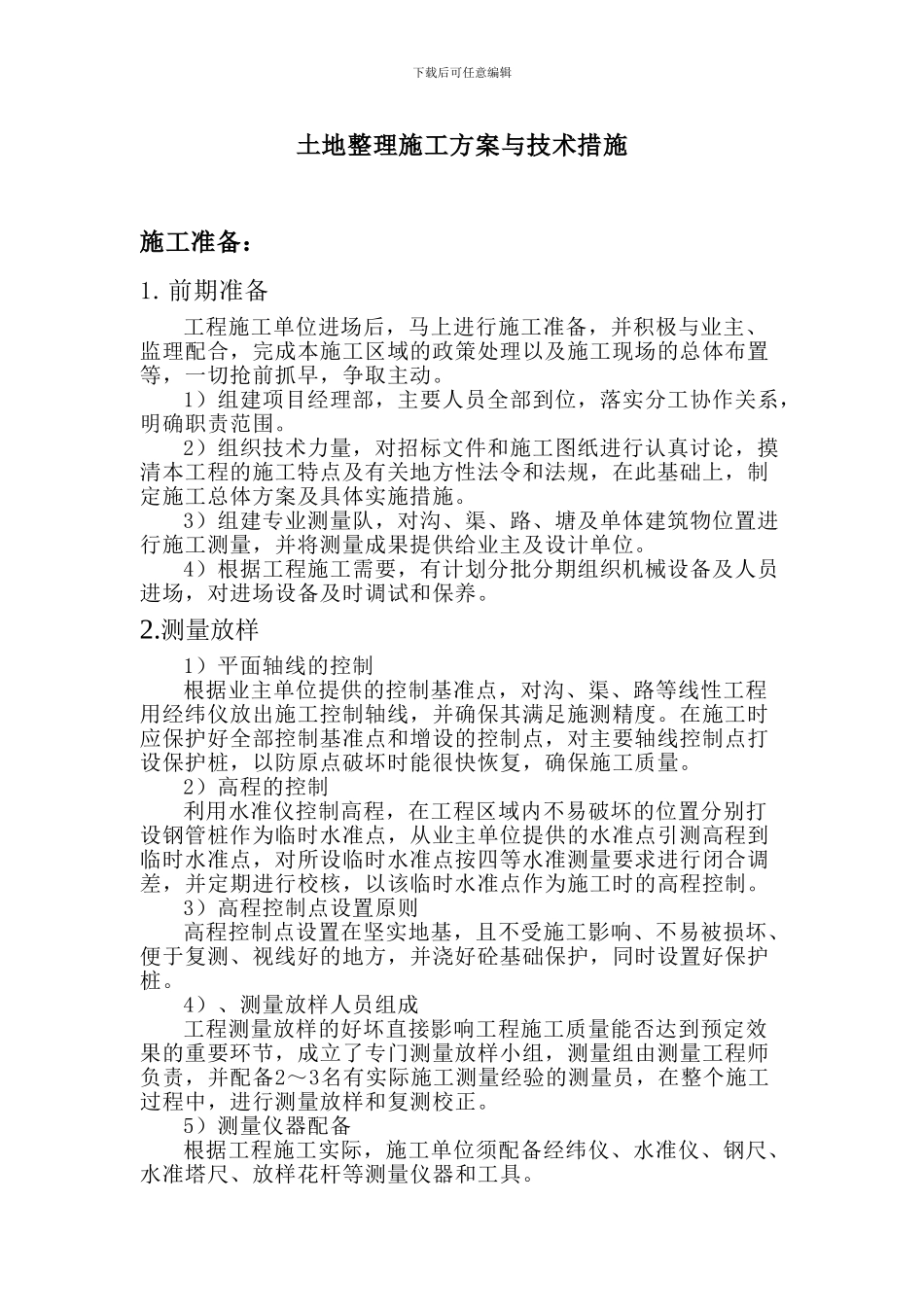

下载后可任意编辑土地整理施工方案与技术措施施工准备:1
前期准备工程施工单位进场后,马上进行施工准备,并积极与业主、监理配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动
1)组建项目经理部,主要人员全部到位,落实分工协作关系,明确职责范围
2)组织技术力量,对招标文件和施工图纸进行认真讨论,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体方案及具体实施措施
3)组建专业测量队,对沟、渠、路、塘及单体建筑物位置进行施工测量,并将测量成果提供给业主及设计单位
4)根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养
测量放样1)平面轴线的控制根据业主单位提供的控制基准点,对沟、渠、路等线性工程用经纬仪放出施工控制轴线,并确保其满足施测精度
在施工时应保护好全部控制基准点和增设的控制点,对主要轴线控制点打设保护桩,以防原点破坏时能很快恢复,确保施工质量
2)高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从业主单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制
3)高程控制点设置原则高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩
4)、测量放样人员组成工程测量放样的好坏直接影响工程施工质量能否达到预定效果的重要环节,成立了专门测量放样小组,测量组由测量工程师负责,并配备2~3名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测校正
5)测量仪器配备根据工程施工实际,施工单位须配备经纬仪、水准仪、钢尺、水准塔尺、放样花杆等测量仪器和工具
下载后可任意编辑2

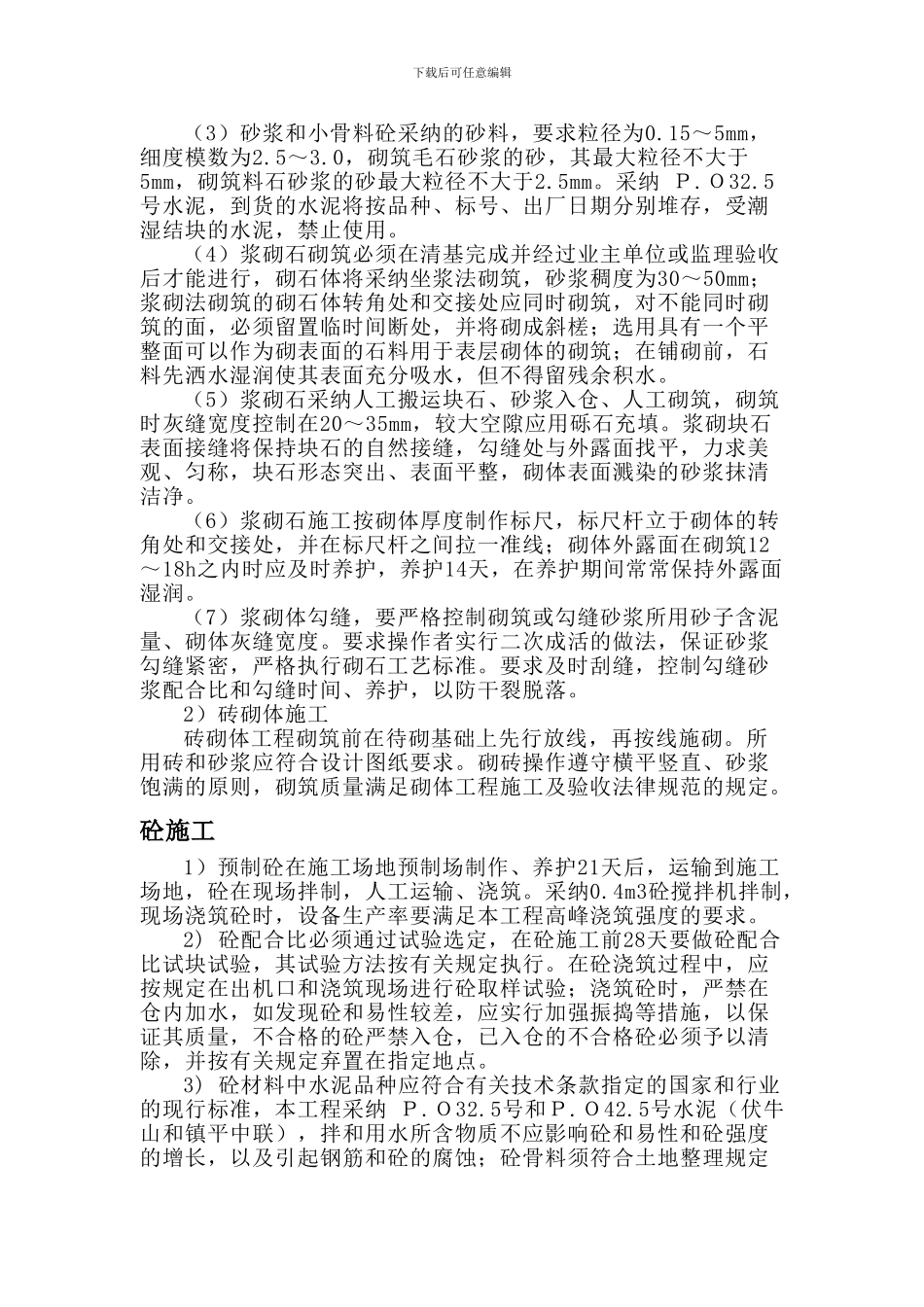

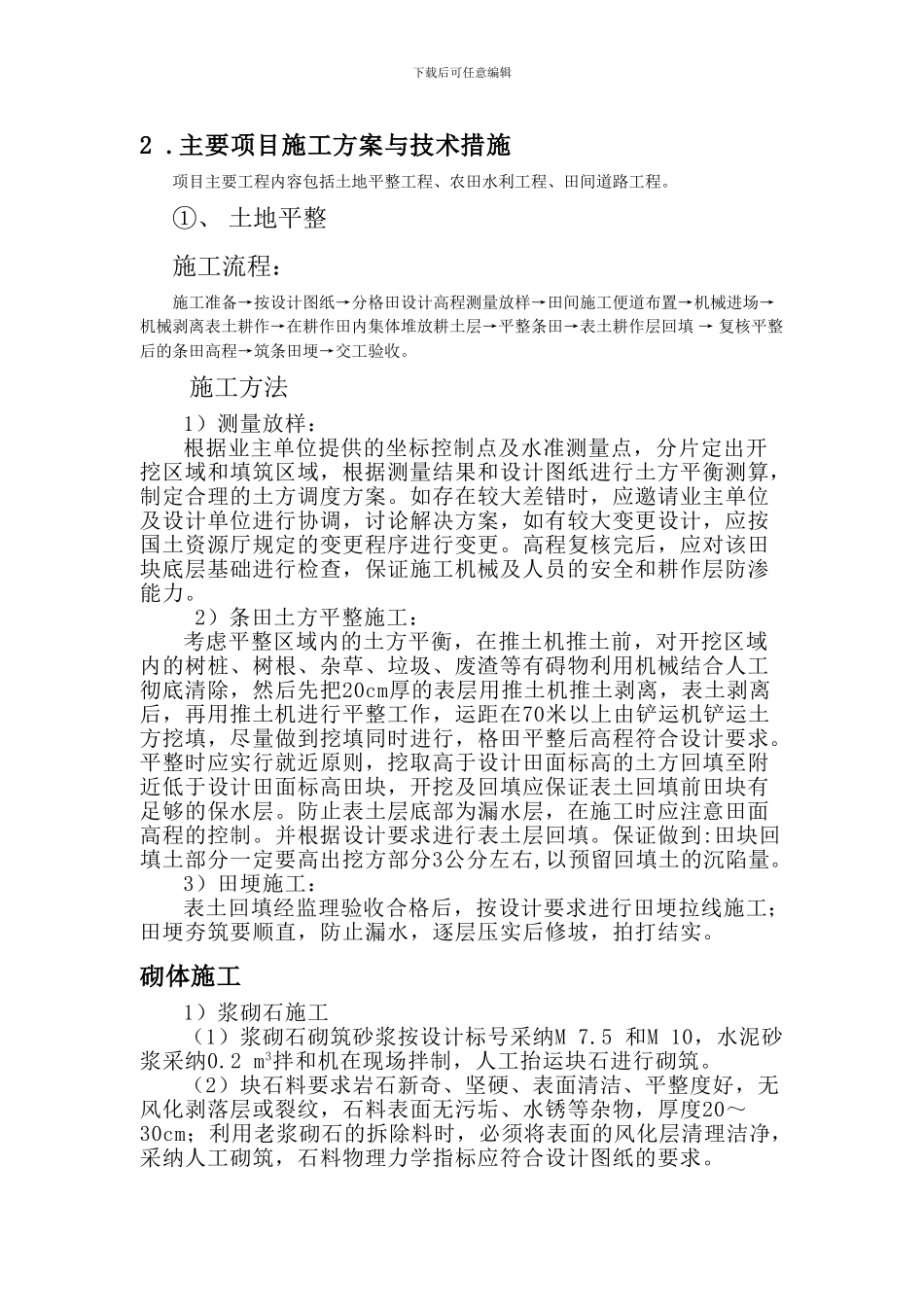

主要项目施工方案与技术措施项目主要工程内容
