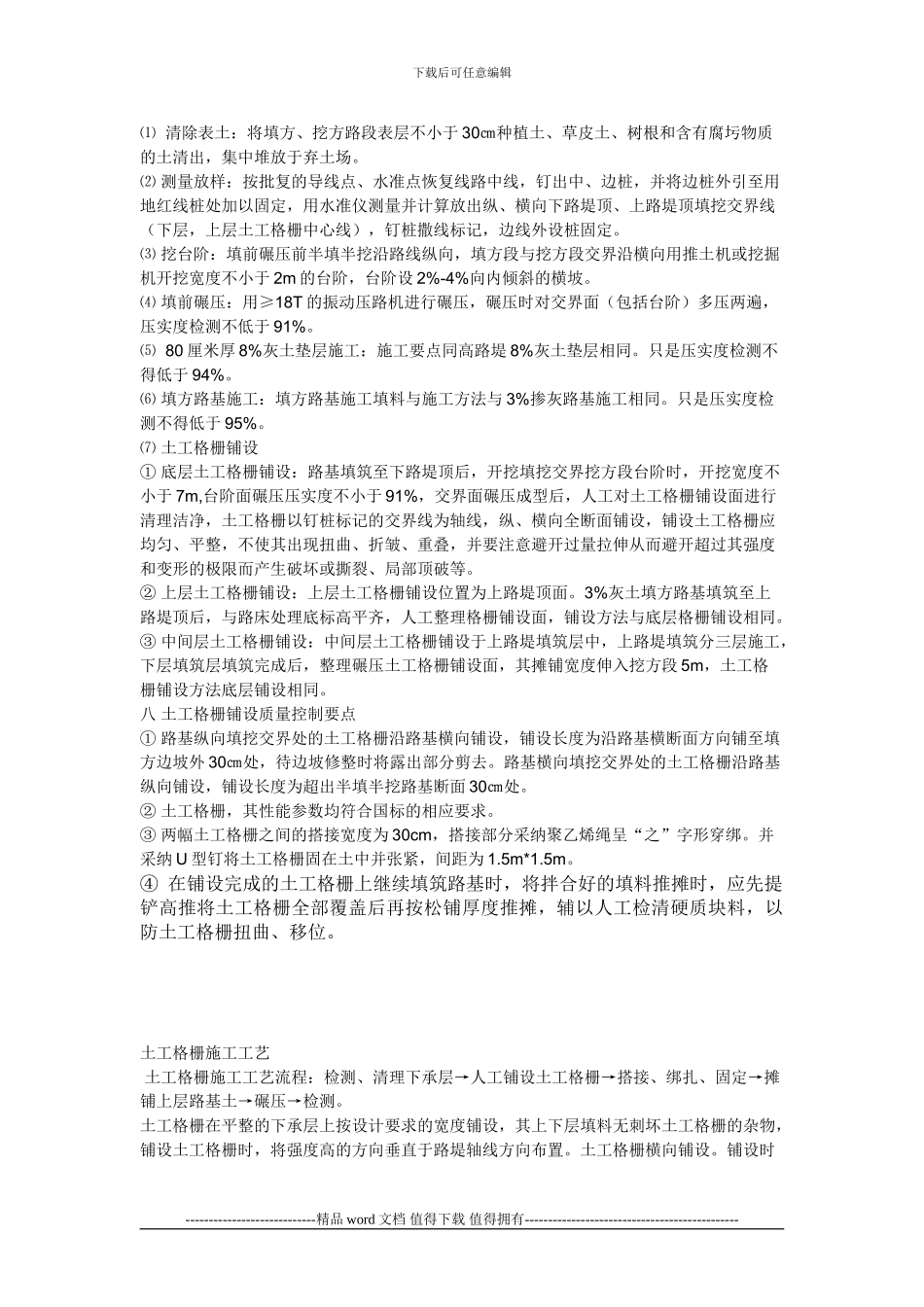

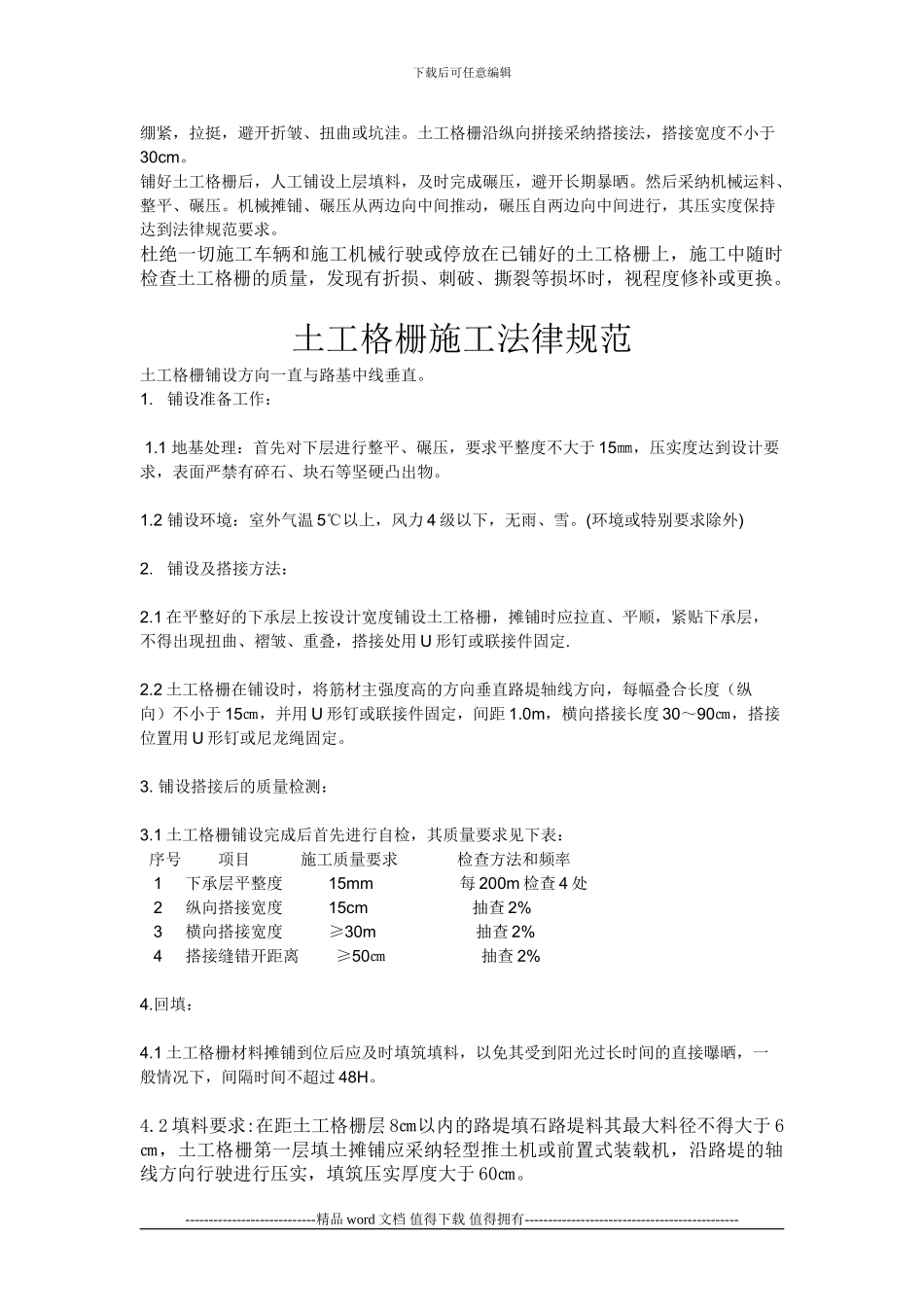

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】土工格栅施工工艺1、为了减少填挖交界处的差异沉降,对纵横向填挖交界处的地基进行处理。对填挖交界处挖方路床(80cm)进行超挖回填碾压,并在上路堤顶面和底面设置土工格栅,填方部分路堤除严格根据《路基填料设计图》中的技术要求处理外,其基底上下路堤压实度相应提高 1%,即清表处理后地基为 91%,下路堤为 94%,上路堤为 95%,交界面开挖不小于 2 米宽台阶,并设置向内 2%横坡。纵向填挖交界处填方一端进行强夯处理,处理范围为 2 倍填土高度,对挖方一端 10 米范围进行超挖回填夯实,并在超挖回填的顶部和底部设置土工格栅,界面两侧不小于 5 米,对填方部分基底采纳换填 80 厘米 8%灰土垫层进行处治。2、填挖交界处理施工方法及要点----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑⑴ 清除表土:将填方、挖方路段表层不小于 30㎝种植土、草皮土、树根和含有腐圬物质的土清出,集中堆放于弃土场。⑵ 测量放样:按批复的导线点、水准点恢复线路中线,钉出中、边桩,并将边桩外引至用地红线桩处加以固定,用水准仪测量并计算放出纵、横向下路堤顶、上路堤顶填挖交界线(下层,上层土工格栅中心线),钉桩撒线标记,边线外设桩固定。⑶ 挖台阶:填前碾压前半填半挖沿路线纵向,填方段与挖方段交界沿横向用推土机或挖掘机开挖宽度不小于 2m 的台阶,台阶设 2%-4%向内倾斜的横坡。⑷ 填前碾压:用≥18T 的振动压路机进行碾压,碾压时对交界面(包括台阶)多压两遍,压实度检测不低于 91%。⑸ 80 厘米厚 8%灰土垫层施工:施工要点同高路堤 8%灰土垫层相同。只是压实度检测不得低于 94%。⑹ 填方路基施工:填方路基施工填料与施工方法与 3%掺灰路基施工相同。只是压实度检测不得低于 95%。⑺ 土工格栅铺设① 底层土工格栅铺设:路基填筑至下路堤顶后,开挖填挖交界挖方段台阶时,开挖宽度不小于 7m,台阶面碾压压实度不小于 91%,交界面碾压成型后,人工对土工格栅铺设面进行清理洁净,土工格栅以钉桩标记的交界线为轴线,纵、横向全断面铺设,铺设土工格栅应均匀、平整,不使其出现扭曲、折皱、重叠,并要注意避开过量拉伸从而避开超过其强度和变形的极限而产生破坏或撕裂、局部顶破等。② 上层...
