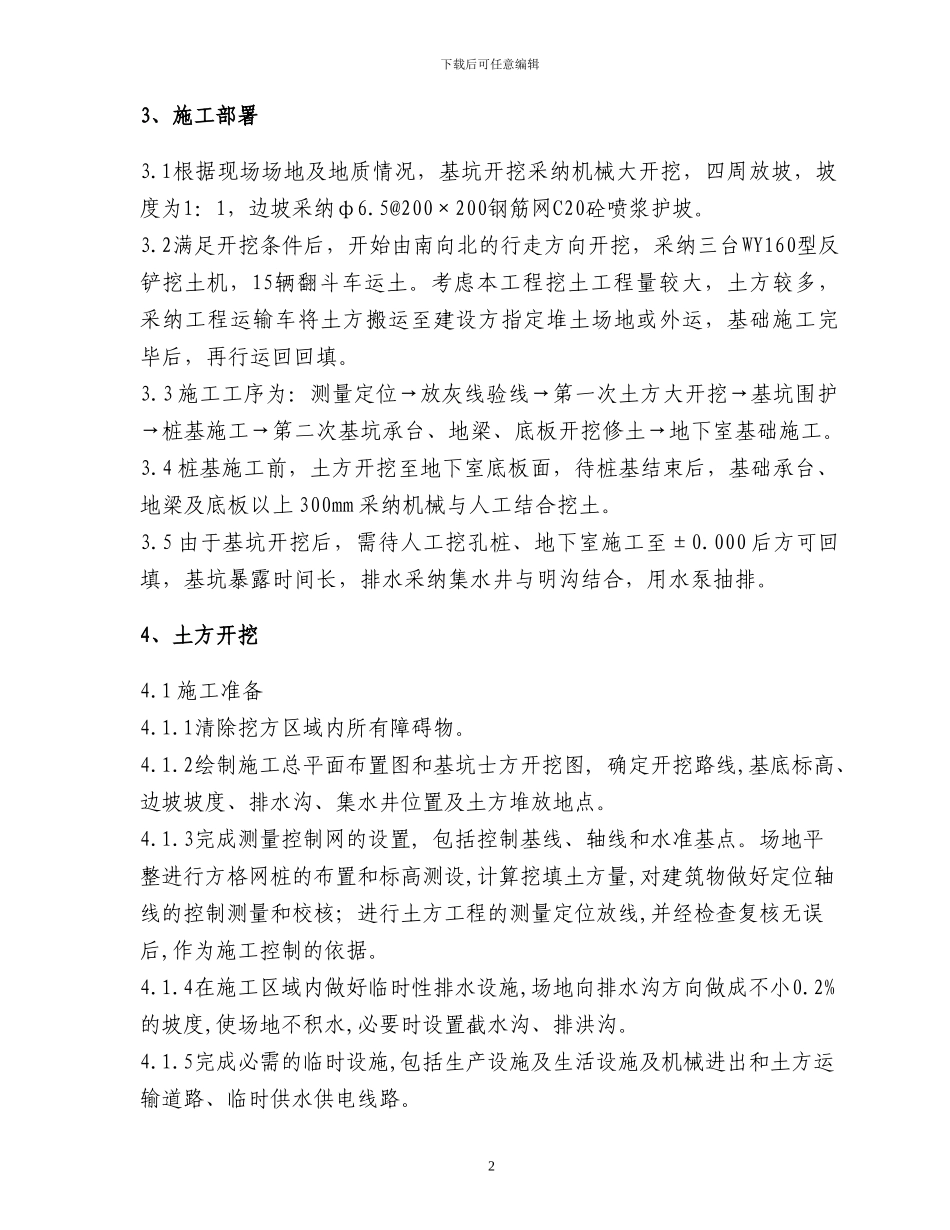

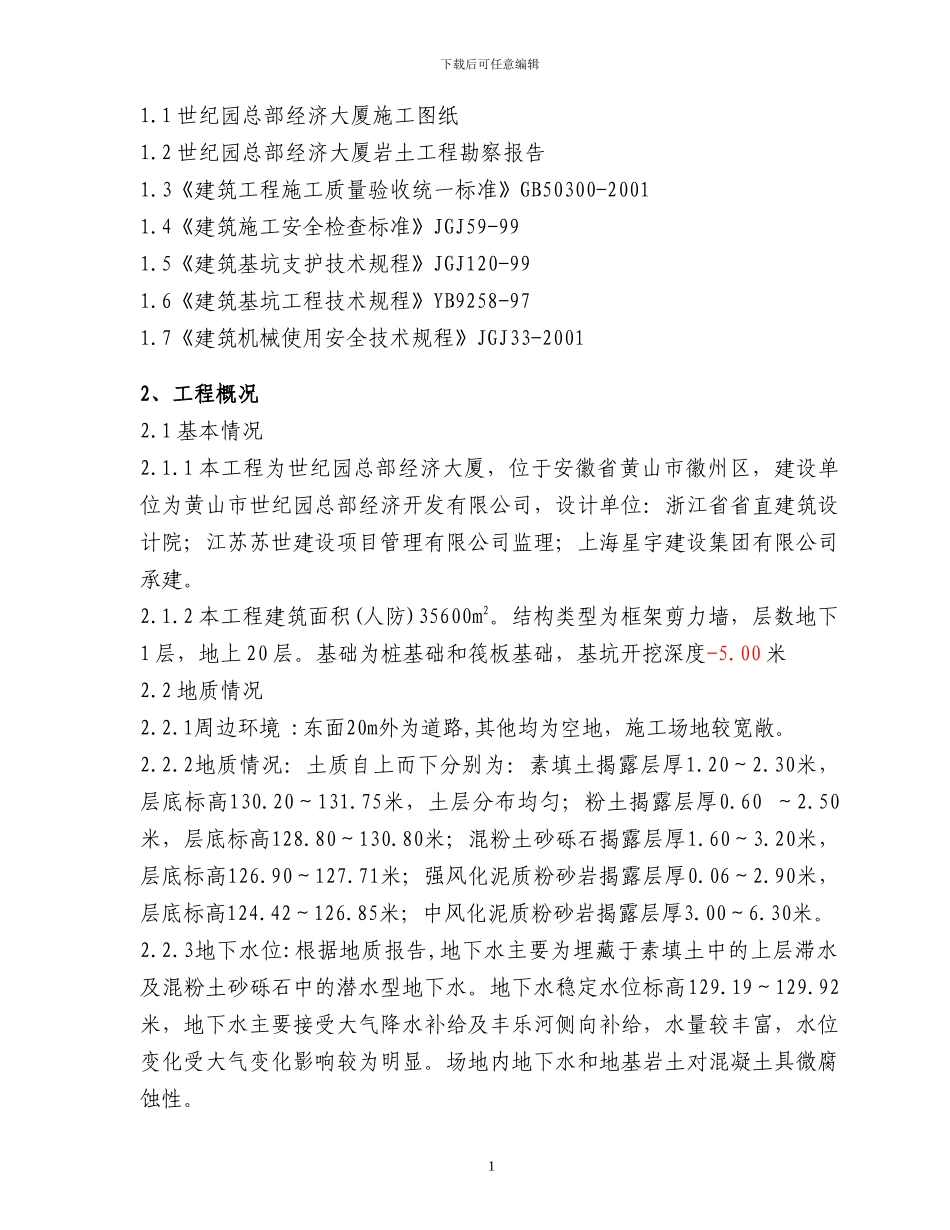

世纪园总部经济大厦土方、排水、基坑围护专 项 施 工 方 案 编制人: 审核人: 审批人: 上海星宇建设集团有限公司二 O 一一年三月六日土方、排水、基坑围护专项施工方案1、编制依据 0 下载后可任意编辑1.1 世纪园总部经济大厦施工图纸1.2 世纪园总部经济大厦岩土工程勘察报告1.3《建筑工程施工质量验收统一标准》GB50300-20011.4《建筑施工安全检查标准》JGJ59-991.5《建筑基坑支护技术规程》JGJ120-991.6《建筑基坑工程技术规程》YB9258-971.7《建筑机械使用安全技术规程》JGJ33-20012、工程概况 2.1 基本情况2.1.1 本工程为世纪园总部经济大厦,位于安徽省黄山市徽州区,建设单位为黄山市世纪园总部经济开发有限公司,设计单位:浙江省省直建筑设计院;江苏苏世建设项目管理有限公司监理;上海星宇建设集团有限公司承建。2.1.2 本工程建筑面积(人防)35600m2。结构类型为框架剪力墙,层数地下1 层,地上 20 层。基础为桩基础和筏板基础,基坑开挖深度-5.00 米2.2 地质情况2.2.1周边环境 :东面20m外为道路,其他均为空地,施工场地较宽敞。2.2.2地质情况:土质自上而下分别为:素填土揭露层厚1.20~2.30米,层底标高130.20~131.75米,土层分布均匀;粉土揭露层厚0.60 ~2.50米,层底标高128.80~130.80米;混粉土砂砾石揭露层厚1.60~3.20米,层底标高126.90~127.71米;强风化泥质粉砂岩揭露层厚0.06~2.90米,层底标高124.42~126.85米;中风化泥质粉砂岩揭露层厚3.00~6.30米。2.2.3地下水位:根据地质报告,地下水主要为埋藏于素填土中的上层滞水及混粉土砂砾石中的潜水型地下水。地下水稳定水位标高129.19~129.92米,地下水主要接受大气降水补给及丰乐河侧向补给,水量较丰富,水位变化受大气变化影响较为明显。场地内地下水和地基岩土对混凝土具微腐蚀性。 1 下载后可任意编辑3、施工部署3.1根据现场场地及地质情况,基坑开挖采纳机械大开挖,四周放坡,坡度为1:1,边坡采纳ф6.5@200×200钢筋网C20砼喷浆护坡。3.2满足开挖条件后,开始由南向北的行走方向开挖,采纳三台WY160型反铲挖土机,15辆翻斗车运土。考虑本工程挖土工程量较大,土方较多,采纳工程运输车将土方搬运至建设方指定堆土场地或外运,基础施工完毕后,再行运回回填。3.3 施工工序为:测量定位→放灰线验线→第一次土方大开挖→基坑围护→桩基施工→第二次基坑承台、地梁、底板开挖修土→地下室基础施工。3.4 桩基施工前,土方开挖至地下室...
