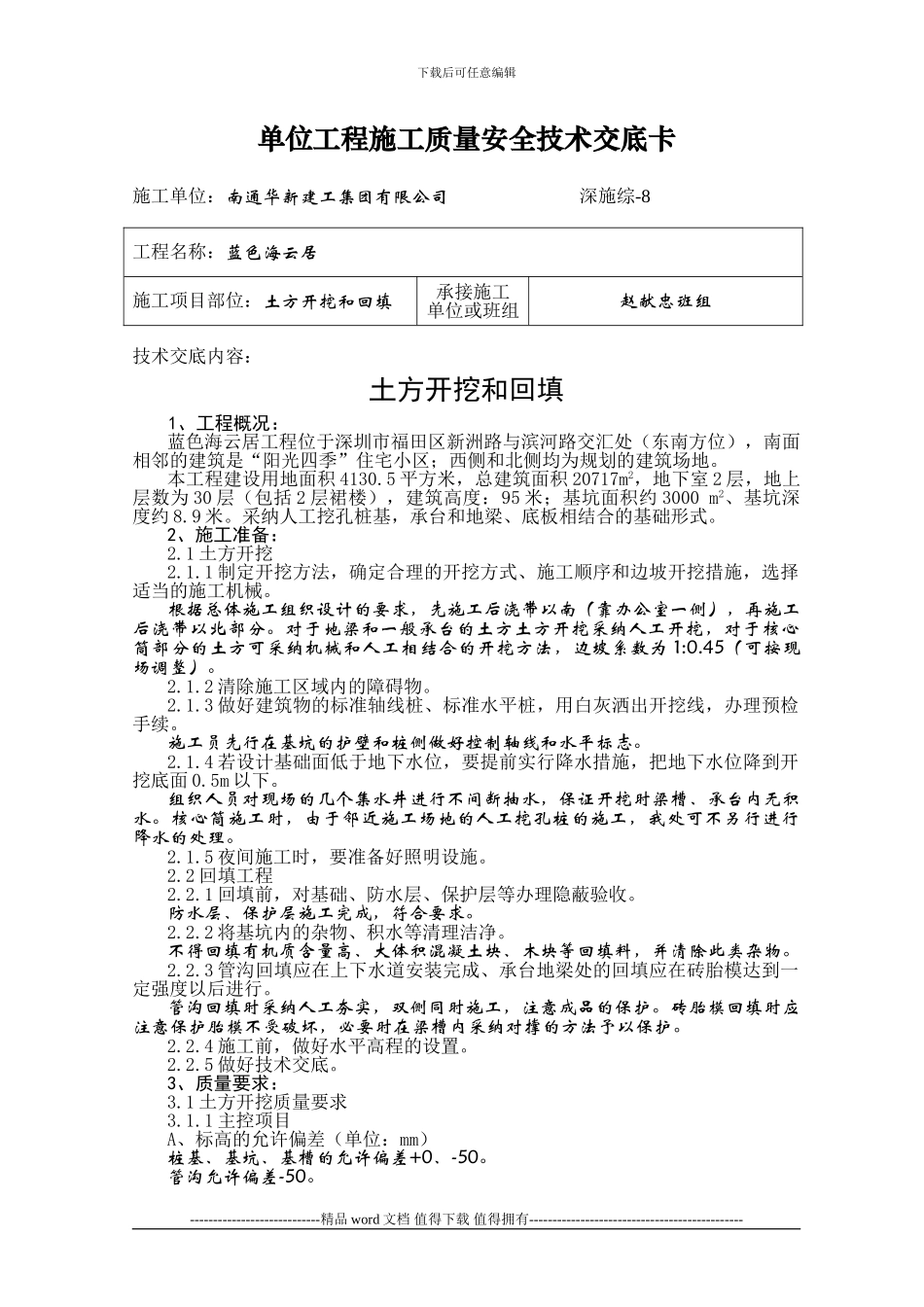

下载后可任意编辑单位工程施工质量安全技术交底卡施工单位:南通华新建工集团有限公司 深施综-8工程名称:蓝色海云居施工项目部位:土方开挖和回填承接施工单位或班组赵献忠班组技术交底内容:土方开挖和回填1、工程概况:蓝色海云居工程位于深圳市福田区新洲路与滨河路交汇处(东南方位),南面相邻的建筑是“阳光四季”住宅小区;西侧和北侧均为规划的建筑场地。本工程建设用地面积 4130.5 平方米,总建筑面积 20717m2,地下室 2 层,地上层数为 30 层(包括 2 层裙楼),建筑高度:95 米;基坑面积约 3000 m2、基坑深度约 8.9 米。采纳人工挖孔桩基,承台和地梁、底板相结合的基础形式。2、施工准备:2.1 土方开挖2.1.1 制定开挖方法,确定合理的开挖方式、施工顺序和边坡开挖措施,选择适当的施工机械。根据总体施工组织设计的要求,先施工后浇带以南(靠办公室一侧),再施工后浇带以北部分。对于地梁和一般承台的土方土方开挖采纳人工开挖,对于核心筒部分的土方可采纳机械和人工相结合的开挖方法,边坡系数为 1:0.45(可按现场调整)。2.1.2 清除施工区域内的障碍物。2.1.3 做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,办理预检手续。施工员先行在基坑的护壁和桩侧做好控制轴线和水平标志。2.1.4 若设计基础面低于地下水位,要提前实行降水措施,把地下水位降到开挖底面 0.5m 以下。组织人员对现场的几个集水井进行不间断抽水,保证开挖时梁槽、承台内无积水。核心筒施工时,由于邻近施工场地的人工挖孔桩的施工,我处可不另行进行降水的处理。2.1.5 夜间施工时,要准备好照明设施。2.2 回填工程2.2.1 回填前,对基础、防水层、保护层等办理隐蔽验收。防水层、保护层施工完成,符合要求。2.2.2 将基坑内的杂物、积水等清理洁净。不得回填有机质含量高、大体积混凝土块、木块等回填料,并清除此类杂物。2.2.3 管沟回填应在上下水道安装完成、承台地梁处的回填应在砖胎模达到一定强度以后进行。管沟回填时采纳人工夯实,双侧同时施工,注意成品的保护。砖胎模回填时应注意保护胎模不受破坏,必要时在梁槽内采纳对撑的方法予以保护。2.2.4 施工前,做好水平高程的设置。2.2.5 做好技术交底。3、质量要求:3.1 土方开挖质量要求3.1.1 主控项目A、标高的允许偏差(单位:mm)桩基、基坑、基槽的允许偏差+0、-50。管沟允许偏差-50。----------------------------精品 word 文档 值得下载 值得拥...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖和回填施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
