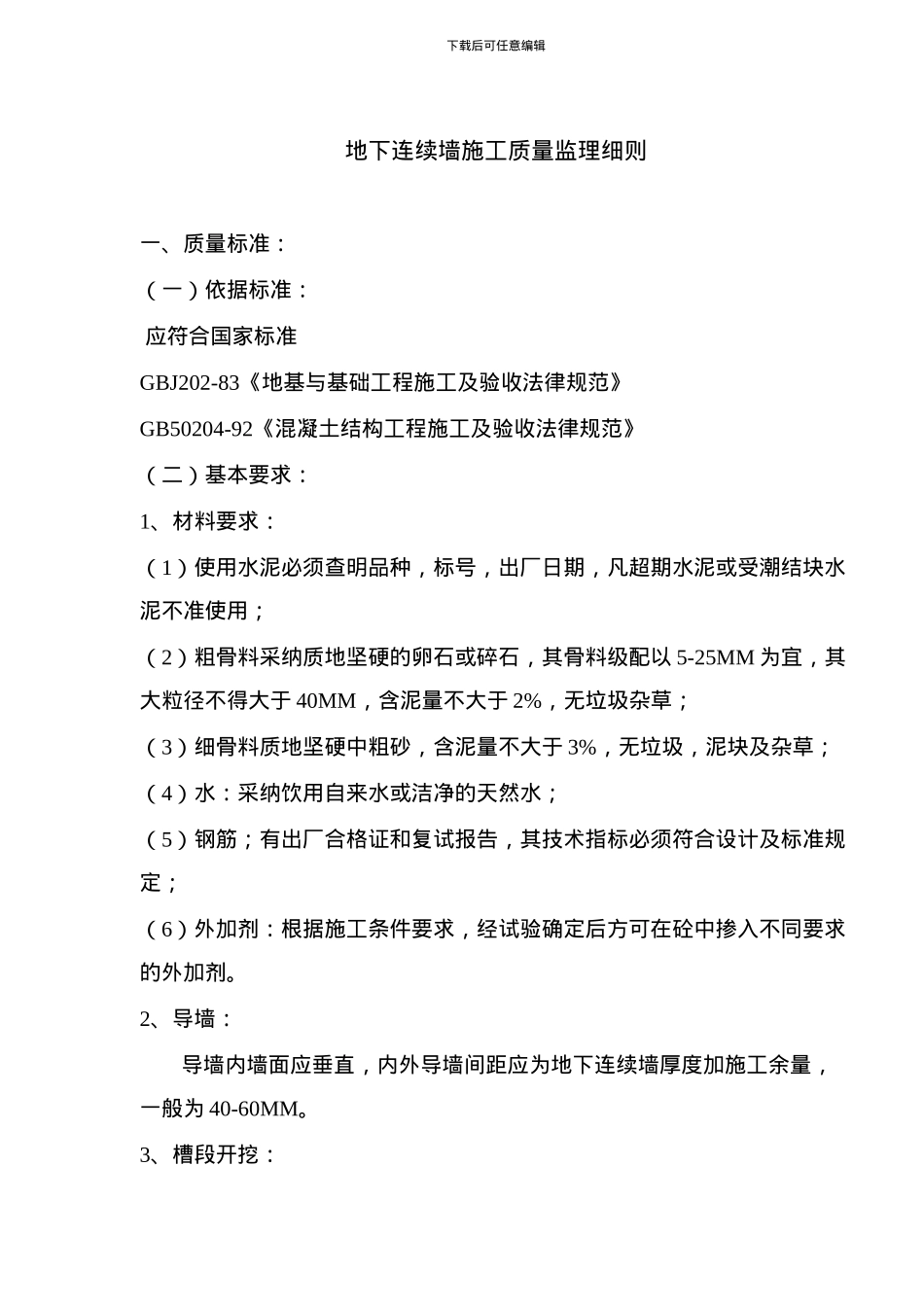

下载后可任意编辑地下连续墙施工质量监理细则一、质量标准:(一)依据标准: 应符合国家标准GBJ202-83《地基与基础工程施工及验收法律规范》GB50204-92《混凝土结构工程施工及验收法律规范》(二)基本要求:1、材料要求:(1)使用水泥必须查明品种,标号,出厂日期,凡超期水泥或受潮结块水泥不准使用;(2)粗骨料采纳质地坚硬的卵石或碎石,其骨料级配以 5-25MM 为宜,其大粒径不得大于 40MM,含泥量不大于 2%,无垃圾杂草;(3)细骨料质地坚硬中粗砂,含泥量不大于 3%,无垃圾,泥块及杂草;(4)水:采纳饮用自来水或洁净的天然水;(5)钢筋;有出厂合格证和复试报告,其技术指标必须符合设计及标准规定;(6)外加剂:根据施工条件要求,经试验确定后方可在砼中掺入不同要求的外加剂
2、导墙:导墙内墙面应垂直,内外导墙间距应为地下连续墙厚度加施工余量,一般为 40-60MM

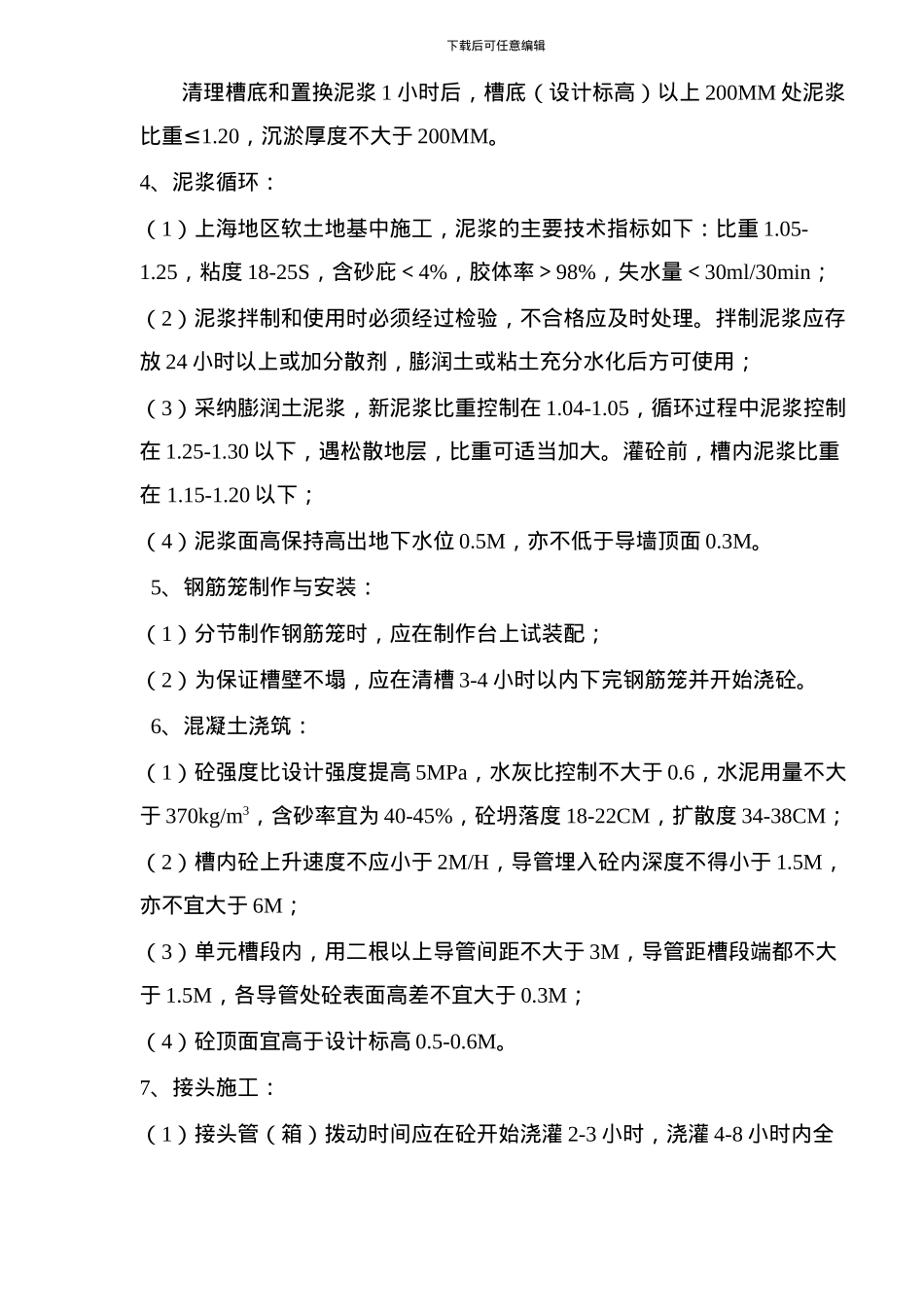

3、槽段开挖:下载后可任意编辑清理槽底和置换泥浆 1 小时后,槽底(设计标高)以上 200MM 处泥浆≤比重1
20,沉淤厚度不大于 200MM
4、泥浆循环:(1)上海地区软土地基中施工,泥浆的主要技术指标如下:比重 1
25,粘度 18-25S,含砂庇<4%,胶体率>98%,失水量<30ml/30min;(2)泥浆拌制和使用时必须经过检验,不合格应及时处理
拌制泥浆应存放 24 小时以上或加分散剂,膨润土或粘土充分水化后方可使用;(3)采纳膨润土泥浆,新泥浆比重控制在 1
05,循环过程中泥浆控制在 1
30 以下,遇松散地层,比重可适当加大
灌砼前,槽内泥浆比重在 1
20 以下;(4)泥浆面高保持高出地下水位 0
5M,亦不低于导墙顶面 0
5、钢筋笼制作与安装:(1)分节制作钢筋笼时,应在制作台上试装配;(2)为保证槽壁不塌,应在清槽 3-4 小
