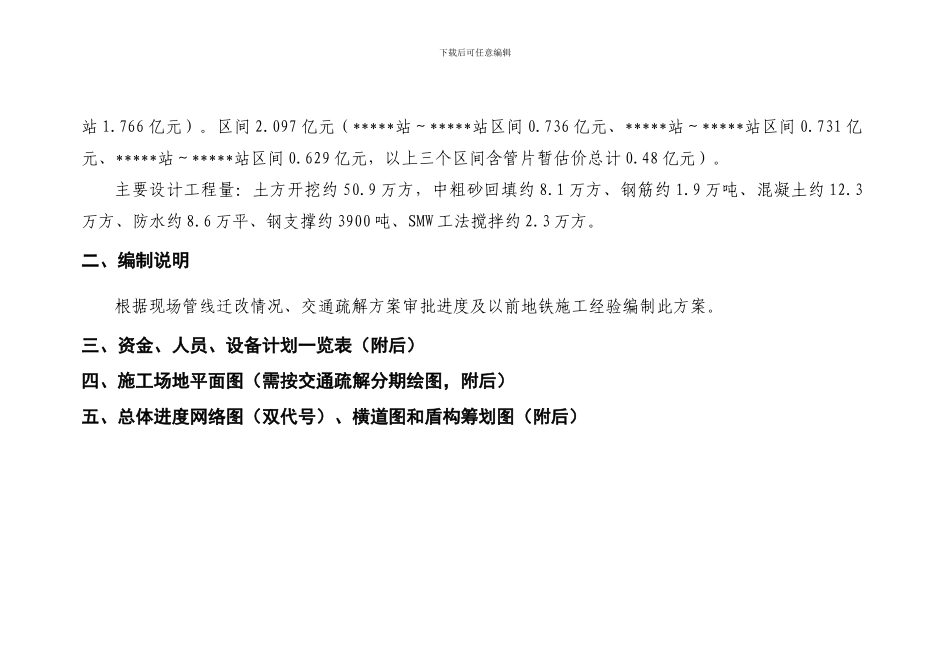

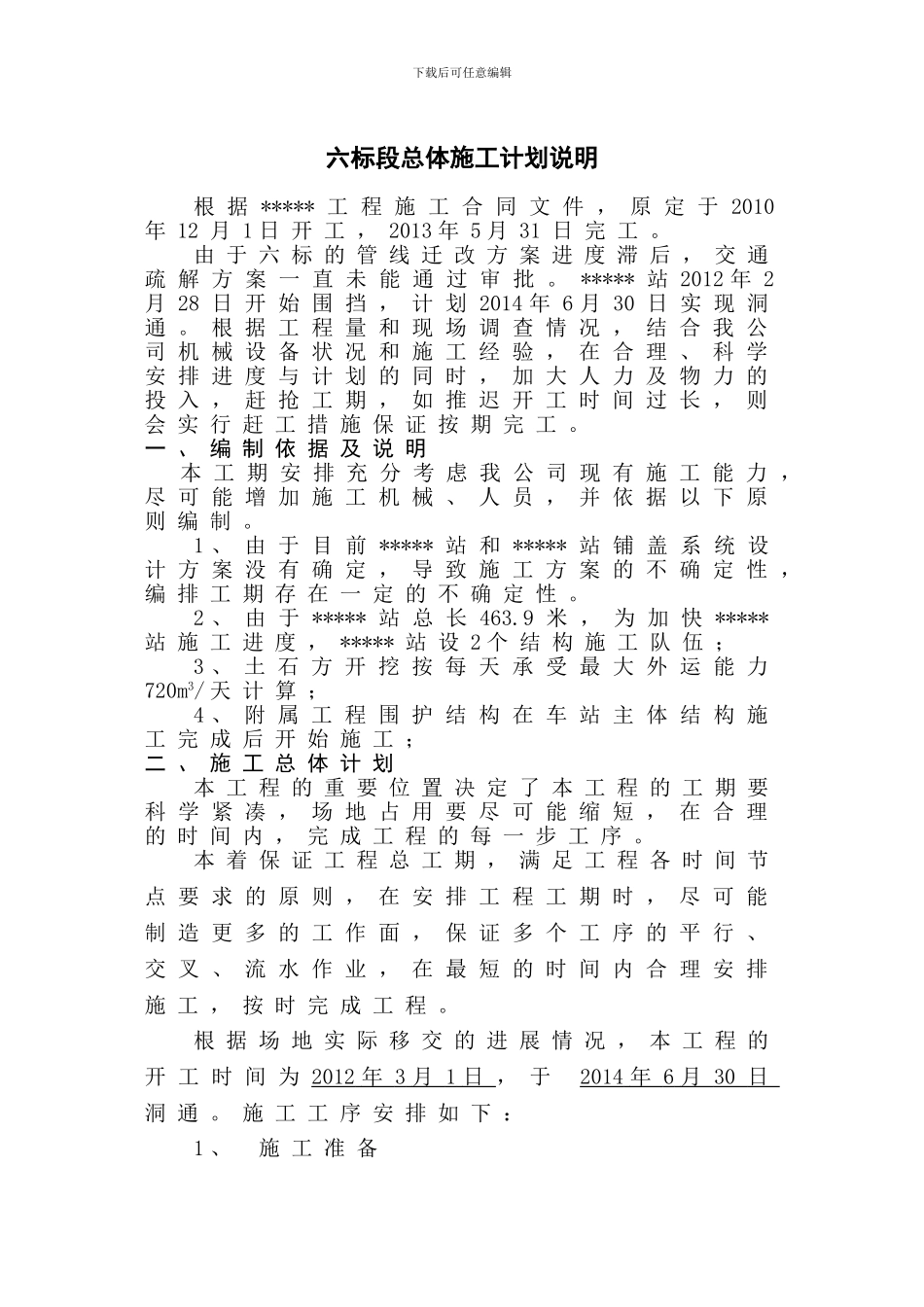

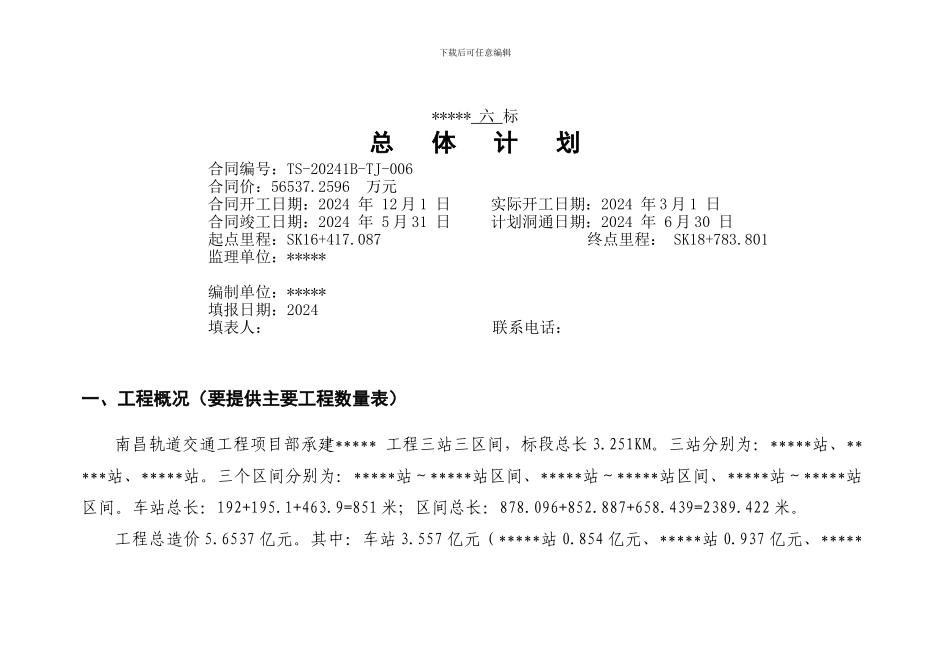

下载后可任意编辑***** 六 标总 体 计 划合同编号:TS-20241B-TJ-006合同价:56537.2596 万元合同开工日期:2024 年 12 月 1 日 实际开工日期:2024 年 3 月 1 日合同竣工日期:2024 年 5 月 31 日 计划洞通日期:2024 年 6 月 30 日起点里程:SK16+417.087 终点里程: SK18+783.801 监理单位:*****编制单位:*****填报日期:2024填表人: 联系电话: 一、工程概况(要提供主要工程数量表)南昌轨道交通工程项目部承建***** 工程三站三区间,标段总长 3.251KM。三站分别为:*****站、*****站、*****站。三个区间分别为:*****站~*****站区间、*****站~*****站区间、*****站~*****站区间。车站总长:192+195.1+463.9=851 米;区间总长:878.096+852.887+658.439=2389.422 米。工程总造价 5.6537 亿元。其中:车站 3.557 亿元(*****站 0.854 亿元、*****站 0.937 亿元、*****下载后可任意编辑站 1.766 亿元)。区间 2.097 亿元(*****站~*****站区间 0.736 亿元、*****站~*****站区间 0.731 亿元、*****站~*****站区间 0.629 亿元,以上三个区间含管片暂估价总计 0.48 亿元)。主要设计工程量:土方开挖约 50.9 万方,中粗砂回填约 8.1 万方、钢筋约 1.9 万吨、混凝土约 12.3万方、防水约 8.6 万平、钢支撑约 3900 吨、SMW 工法搅拌约 2.3 万方。二、编制说明根据现场管线迁改情况、交通疏解方案审批进度及以前地铁施工经验编制此方案。三、资金、人员、设备计划一览表(附后)四、施工场地平面图(需按交通疏解分期绘图,附后)五、总体进度网络图(双代号)、横道图和盾构筹划图(附后)下载后可任意编辑六标段总体施工计划说明根 据 ***** 工 程 施 工 合 同 文 件 , 原 定 于 2010年 12 月 1 日 开 工 , 2013 年 5 月 31 日 完 工 。由 于 六 标 的 管 线 迁 改 方 案 进 度 滞 后 , 交 通疏 解 方 案 一 直 未 能 通 过 审 批 。 ***** 站 2012 年 2月 28 日 开 始 围 挡 , 计 划 2014 年 6 月 30 日 实 现 洞通 。 根 据 工 程 量 和 现 场 调 查 情 况 , 结 合 我 公司 机 械 设 备 状 况 和 施 工 经 验 , 在 合 理 、 科 学安 排 进 度 与 计 划 的 同 时 , 加 大 人 力 及 物 力 的投 入 , 赶 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地铁总体施工计划说明

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
