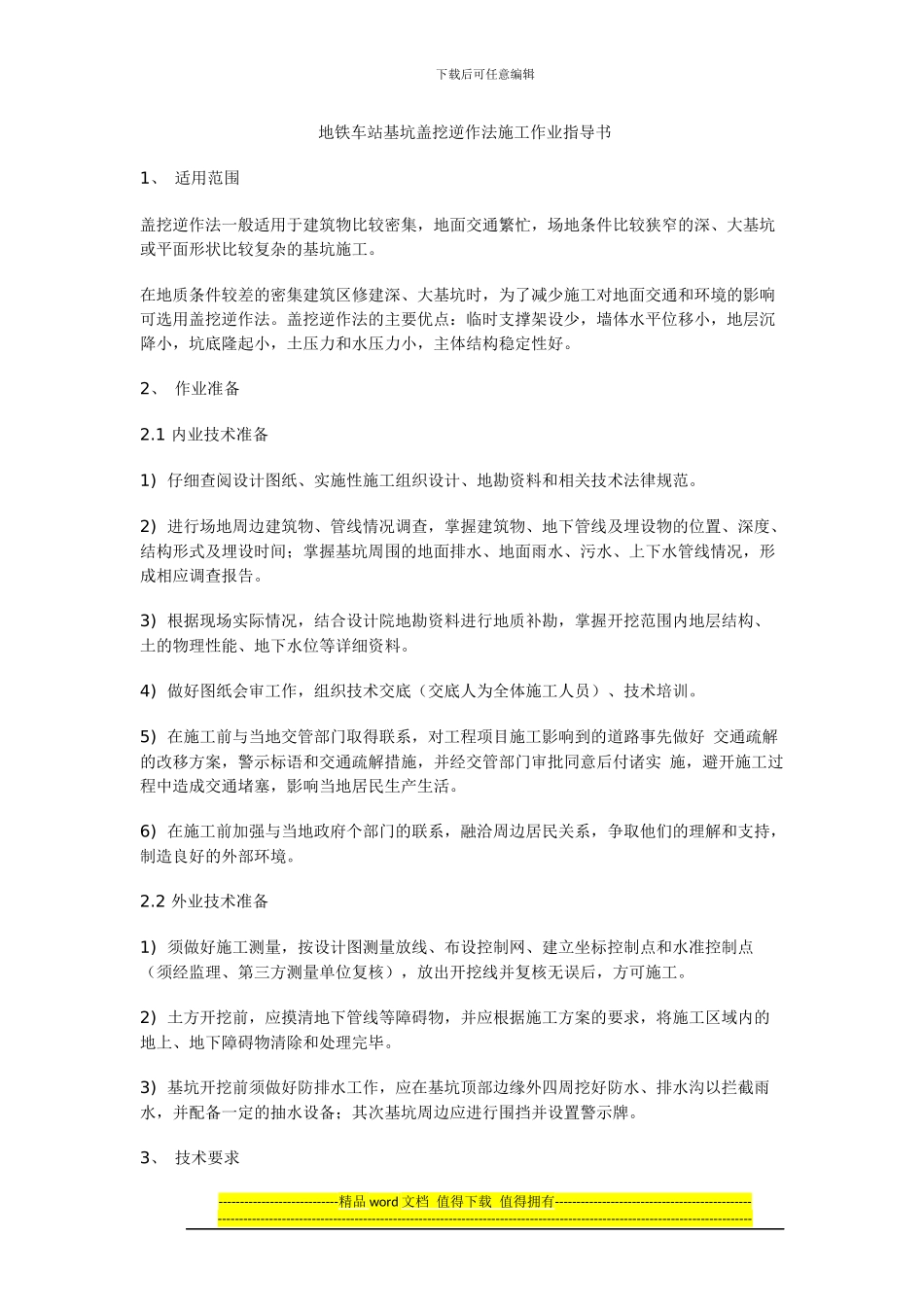

下载后可任意编辑 地铁车站基坑盖挖逆作法施工作业指导书1、 适用范围盖挖逆作法一般适用于建筑物比较密集,地面交通繁忙,场地条件比较狭窄的深、大基坑或平面形状比较复杂的基坑施工。在地质条件较差的密集建筑区修建深、大基坑时,为了减少施工对地面交通和环境的影响可选用盖挖逆作法。盖挖逆作法的主要优点:临时支撑架设少,墙体水平位移小,地层沉降小,坑底隆起小,土压力和水压力小,主体结构稳定性好。2、 作业准备2.1 内业技术准备1) 仔细查阅设计图纸、实施性施工组织设计、地勘资料和相关技术法律规范。2) 进行场地周边建筑物、管线情况调查,掌握建筑物、地下管线及埋设物的位置、深度、结构形式及埋设时间;掌握基坑周围的地面排水、地面雨水、污水、上下水管线情况,形成相应调查报告。3) 根据现场实际情况,结合设计院地勘资料进行地质补勘,掌握开挖范围内地层结构、土的物理性能、地下水位等详细资料。4) 做好图纸会审工作,组织技术交底(交底人为全体施工人员)、技术培训。5) 在施工前与当地交管部门取得联系,对工程项目施工影响到的道路事先做好 交通疏解的改移方案,警示标语和交通疏解措施,并经交管部门审批同意后付诸实 施,避开施工过程中造成交通堵塞,影响当地居民生产生活。6) 在施工前加强与当地政府个部门的联系,融洽周边居民关系,争取他们的理解和支持,制造良好的外部环境。2.2 外业技术准备1) 须做好施工测量,按设计图测量放线、布设控制网、建立坐标控制点和水准控制点(须经监理、第三方测量单位复核),放出开挖线并复核无误后,方可施工。2) 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。3) 基坑开挖前须做好防排水工作,应在基坑顶部边缘外四周挖好防水、排水沟以拦截雨水,并配备一定的抽水设备;其次基坑周边应进行围挡并设置警示牌。3、 技术要求----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑3.1 编制依据略3.2 报检流程釆取“自检、互检、专检”相结合的质量检查管理制度,每道工序施工完毕后由施工班组实行自检并填报相应检查表格,自检合格后交由下道工序施作班组进行互检,互检完...
