下载后可任意编辑第一章 工程概况一、工程概况:本工程为中铝河南铝业有限公司洛阳铝加工厂熔铸车间地坪硬化工程,建设地点为中铝河南铝业有限公司中色万基铝加工厂现场情况已完成“三通一平”,具备施工条件,施工现场周围交通便利
二、工程范围及方法:1
地坪硬化:对未硬化地面和破除的地坪区域进行硬化
主要施工内容为:对原有损坏地坪破除(625m2),清理整个硬化区域地面至-400mm(目前标高为-350)压实,二期熔炼炉和加料桶坑预留位置(432m2+55m2)用三七灰土垫平,上铺砖,其余(3330m2)区域用200mm厚三七灰土垫层夯实,上面采纳200mm厚C30商品混凝土做地坪硬化

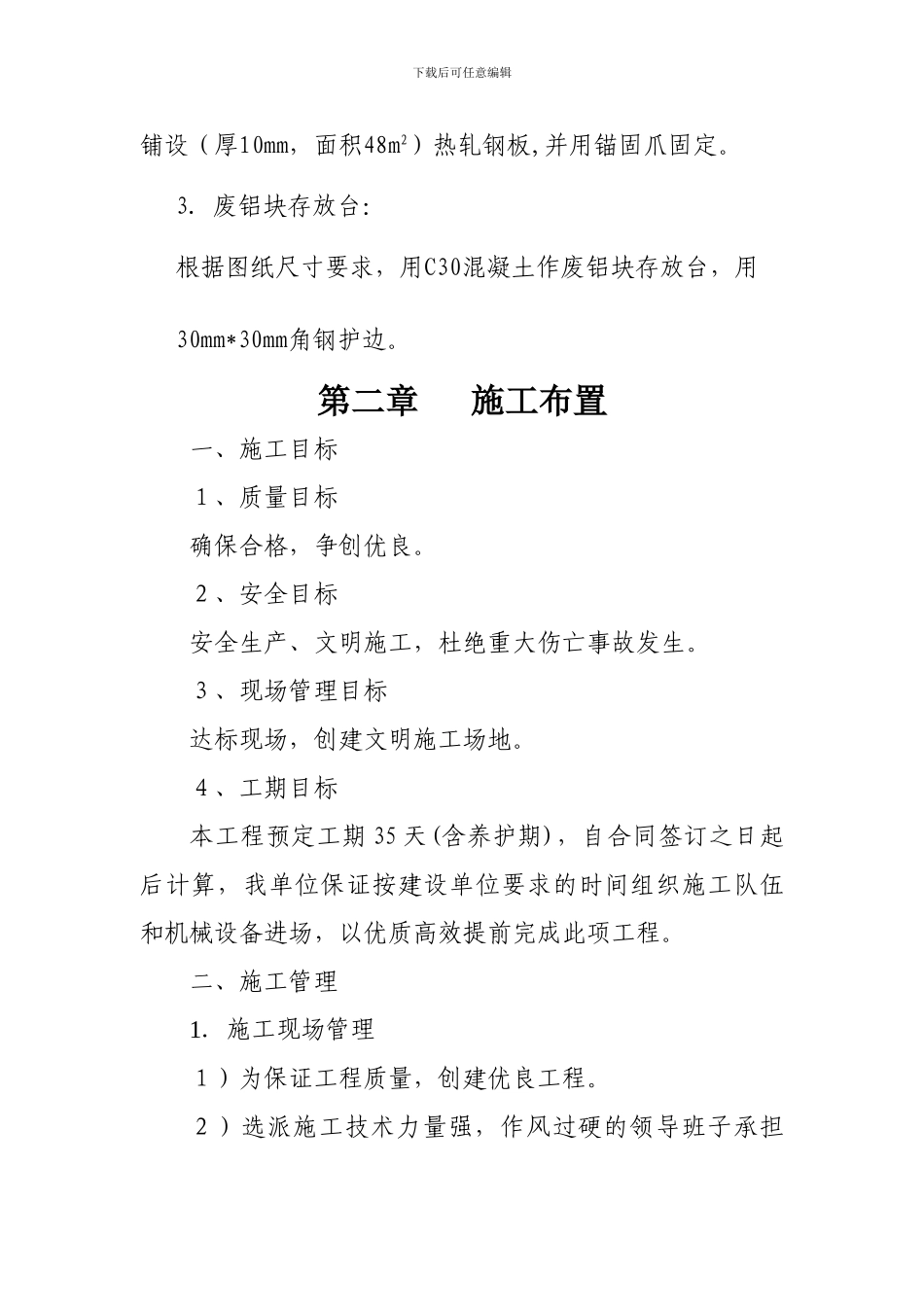

加料桶存放地坑周边钢板铺设在地坪施工时,根据图示位置在原有加料桶存放坑周边下载后可任意编辑铺设(厚10mm,面积48m2)热轧钢板,并用锚固爪固定
废铝块存放台:根据图纸尺寸要求,用C30混凝土作废铝块存放台,用30mm*30mm角钢护边
第二章 施工布置一、施工目标1、质量目标确保合格,争创优良
2、安全目标安全生产、文明施工,杜绝重大伤亡事故发生
3、现场管理目标达标现场,创建文明施工场地
4、工期目标本工程预定工期 35 天(含养护期),自合同签订之日起后计算,我单位保证按建设单位要求的时间组织施工队伍和机械设备进场,以优质高效提前完成此项工程
二、施工管理1.施工现场管理1)为保证工程质量,创建优良工程

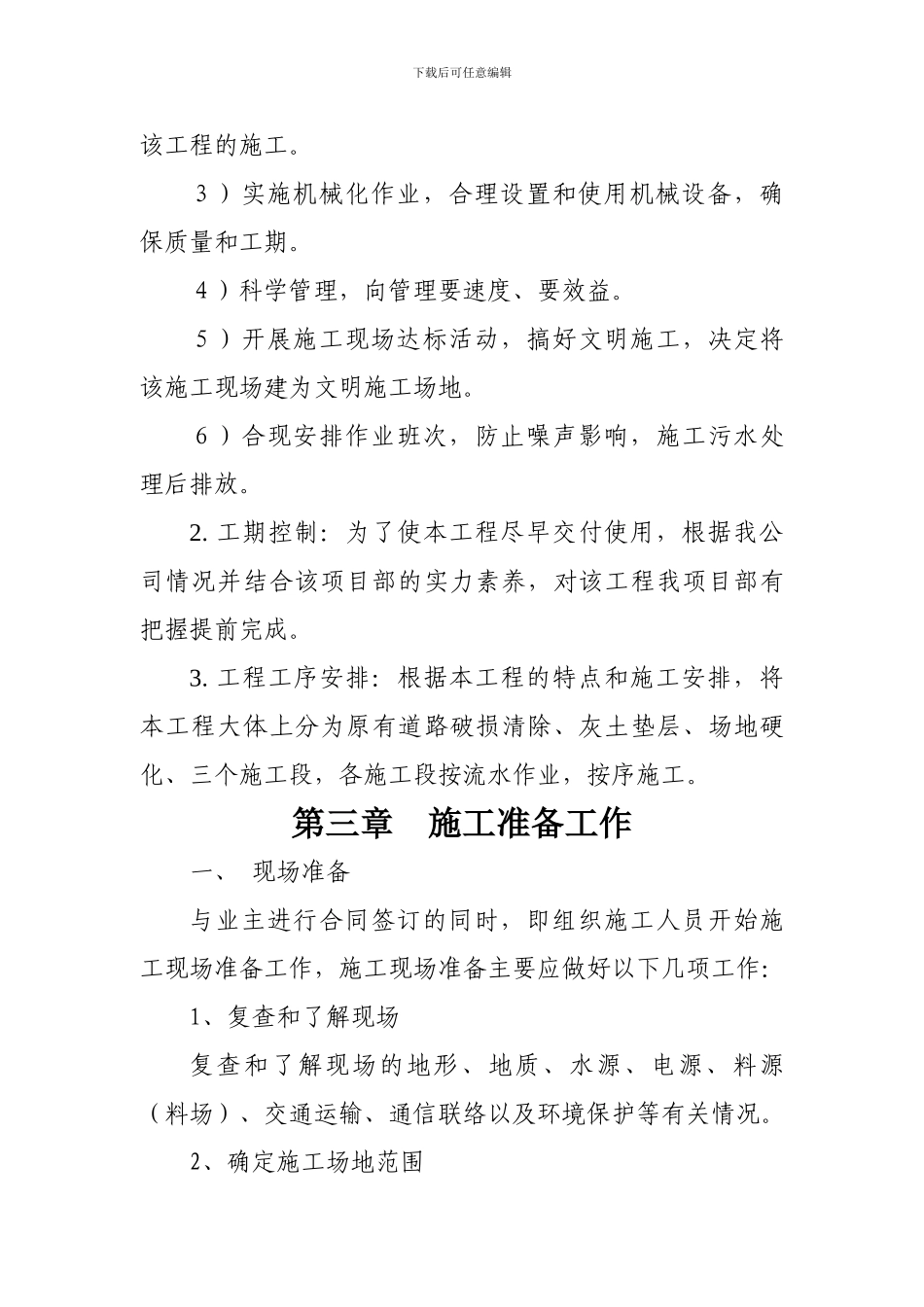

2)选派施工技术力量强,作风过硬的领导班子承担下载后可任意编辑该工程的施工
3)实施机械化作业,合理设置和使用机械设备,确保质量和工期
4)科学管理,向管理要速度、要效益
5)开展施工现场达标活动,搞好文明施工,决定将该施工现场建为文明施工场地
6)合现安排作业班次,防止噪声影响,施工污水处理后排放
工期控制:为了使本工程尽早交付使用,根据我公司情况并结合该项目部的实力素养,
