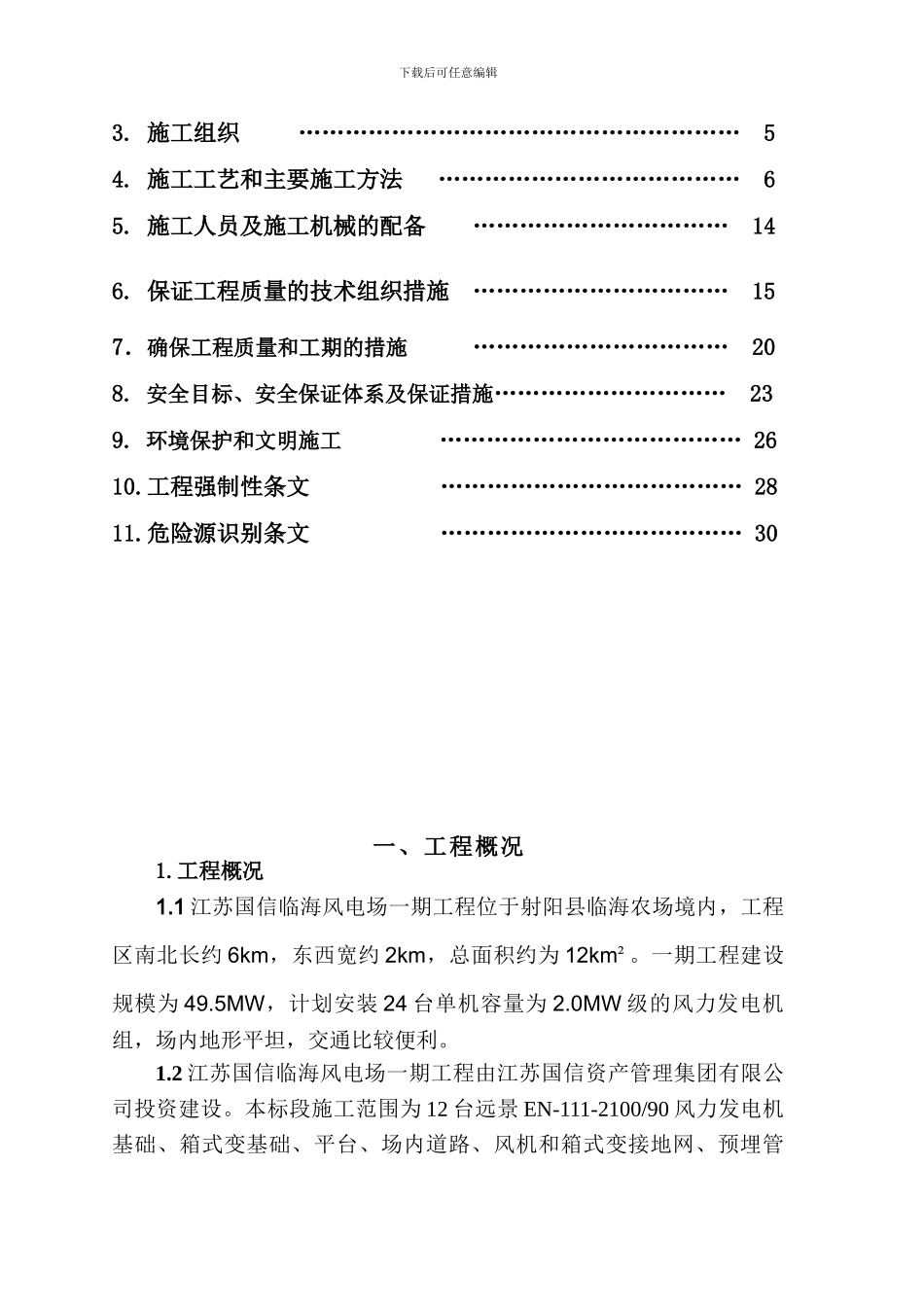

下载后可任意编辑江苏国信临海风电场一期工程 (一标段)场内道路施工方案 审批:审核:编制:江苏省千和建设工程有限公司2024 年 11 月目 录1
工程概况 ………………………………………………… 32
主要施工方法 ……………………………………………… 4下载后可任意编辑3
施工组织 ………………………………………………… 54
施工工艺和主要施工方法 ………………………………… 65
施工人员及施工机械的配备 …………………………… 146
保证工程质量的技术组织措施 …………………………… 157.确保工程质量和工期的措施 …………………………… 208
安全目标、安全保证体系及保证措施………………………… 239
环境保护和文明施工 ………………………………… 2610
工程强制性条文 ………………………………… 2811
危险源识别条文 ………………………………… 30 一、工程概况1
1 江苏国信临海风电场一期工程位于射阳县临海农场境内,工程区南北长约 6km,东西宽约 2km,总面积约为 12km²
一期工程建设规模为 49
5MW,计划安装 24 台单机容量为 2
0MW 级的风力发电机组,场内地形平坦,交通比较便利
2 江苏国信临海风电场一期工程由江苏国信资产管理集团有限公司投资建设
本标段施工范围为 12 台远景 EN-111-2100/90 风力发电机基础、箱式变基础、平台、场内道路、风机和箱式变接地网、预埋管下载后可任意编辑施工等项目
3 该方案主要针对是本项目工程中一标段的场内道路及道路的过路涵管施工的专项施工方案
工程主要技术标准2
1 道路等级:四级公路标准2
2 路面结构类型:石灰土碎砾石面层加砂砾磨耗层2
3 道路宽 5
工程主要形式及概况3
1 道路结构设计
上面层:3cm 砂砾磨耗层下面层
