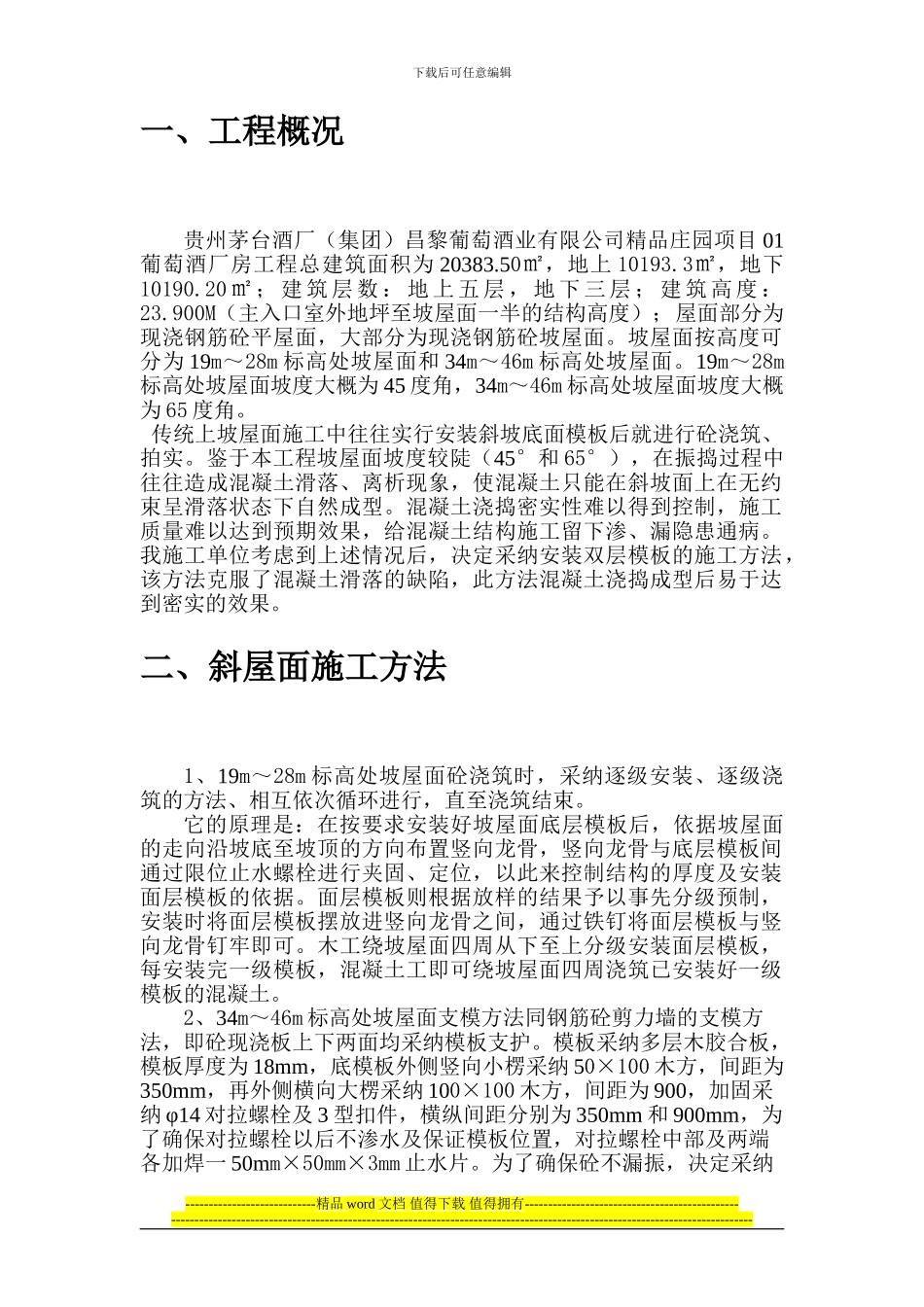

下载后可任意编辑一、工程概况贵州茅台酒厂(集团)昌黎葡萄酒业有限公司精品庄园项目 01葡萄酒厂房工程总建筑面积为 20383
50㎡,地上 10193
3㎡,地下10190
20 ㎡ ; 建 筑 层 数 : 地 上 五 层 , 地 下 三 层 ; 建 筑 高 度 :23
900M(主入口室外地坪至坡屋面一半的结构高度);屋面部分为现浇钢筋砼平屋面,大部分为现浇钢筋砼坡屋面
坡屋面按高度可分为 19m~28m 标高处坡屋面和 34m~46m 标高处坡屋面
19m~28m标高处坡屋面坡度大概为 45 度角,34m~46m 标高处坡屋面坡度大概为 65 度角
传统上坡屋面施工中往往实行安装斜坡底面模板后就进行砼浇筑、拍实
鉴于本工程坡屋面坡度较陡(45°和 65°),在振捣过程中往往造成混凝土滑落、离析现象,使混凝土只能在斜坡面上在无约束呈滑落状态下自然成型
混凝土浇捣密实性难以得到控制,施工质量难以达到预期效果,给混凝土结构施工留下渗、漏隐患通病
我施工单位考虑到上述情况后,决定采纳安装双层模板的施工方法,该方法克服了混凝土滑落的缺陷,此方法混凝土浇捣成型后易于达到密实的效果

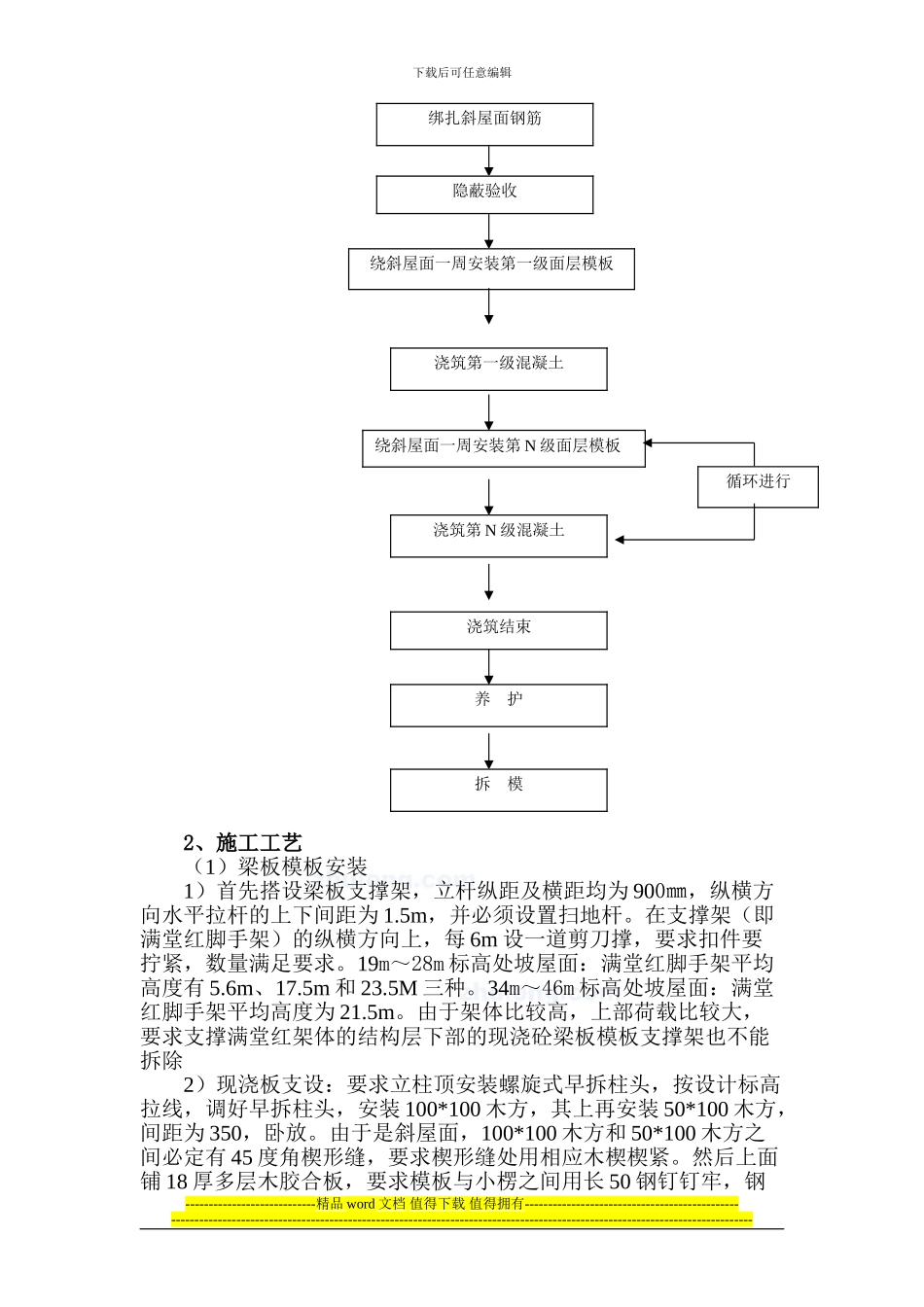

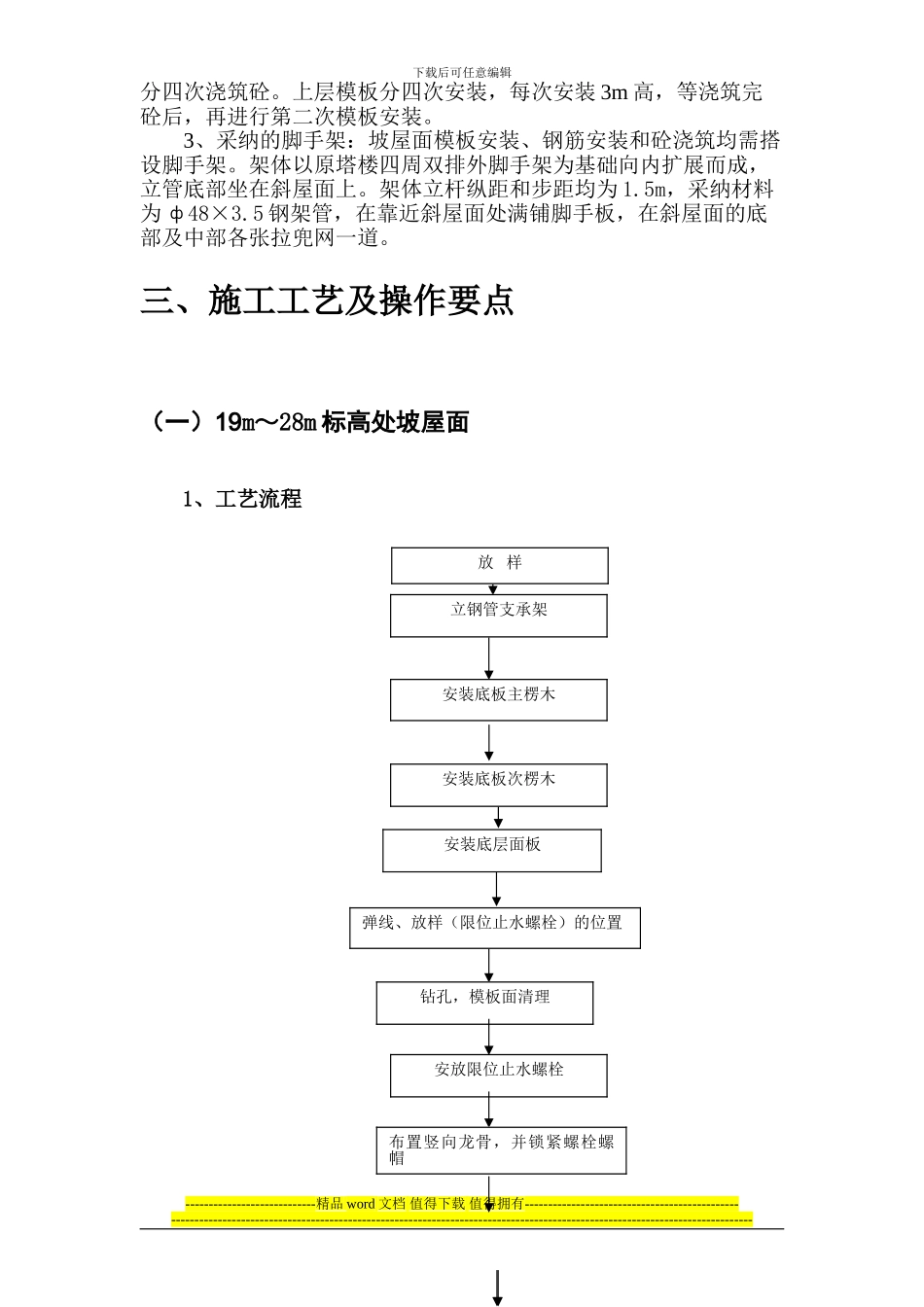

二、斜屋面施工方法1、19m~28m 标高处坡屋面砼浇筑时,采纳逐级安装、逐级浇筑的方法、相互依次循环进行,直至浇筑结束
它的原理是:在按要求安装好坡屋面底层模板后,依据坡屋面的走向沿坡底至坡顶的方向布置竖向龙骨,竖向龙骨与底层模板间通过限位止水螺栓进行夹固、定位,以此来控制结构的厚度及安装面层模板的依据
面层模板则根据放样的结果予以事先分级预制,安装时将面层模板摆放进竖向龙骨之间,通过铁钉将面层模板与竖向龙骨钉牢即可
木工绕坡屋面四周从下至上分级安装面层模板,每安装完一级模板,混凝土工即可绕坡屋面四周浇筑已安装好一级模板的混凝土
2、34m~46m 标高处坡屋面支模方法同钢筋砼剪力墙的支模方法,即砼现
