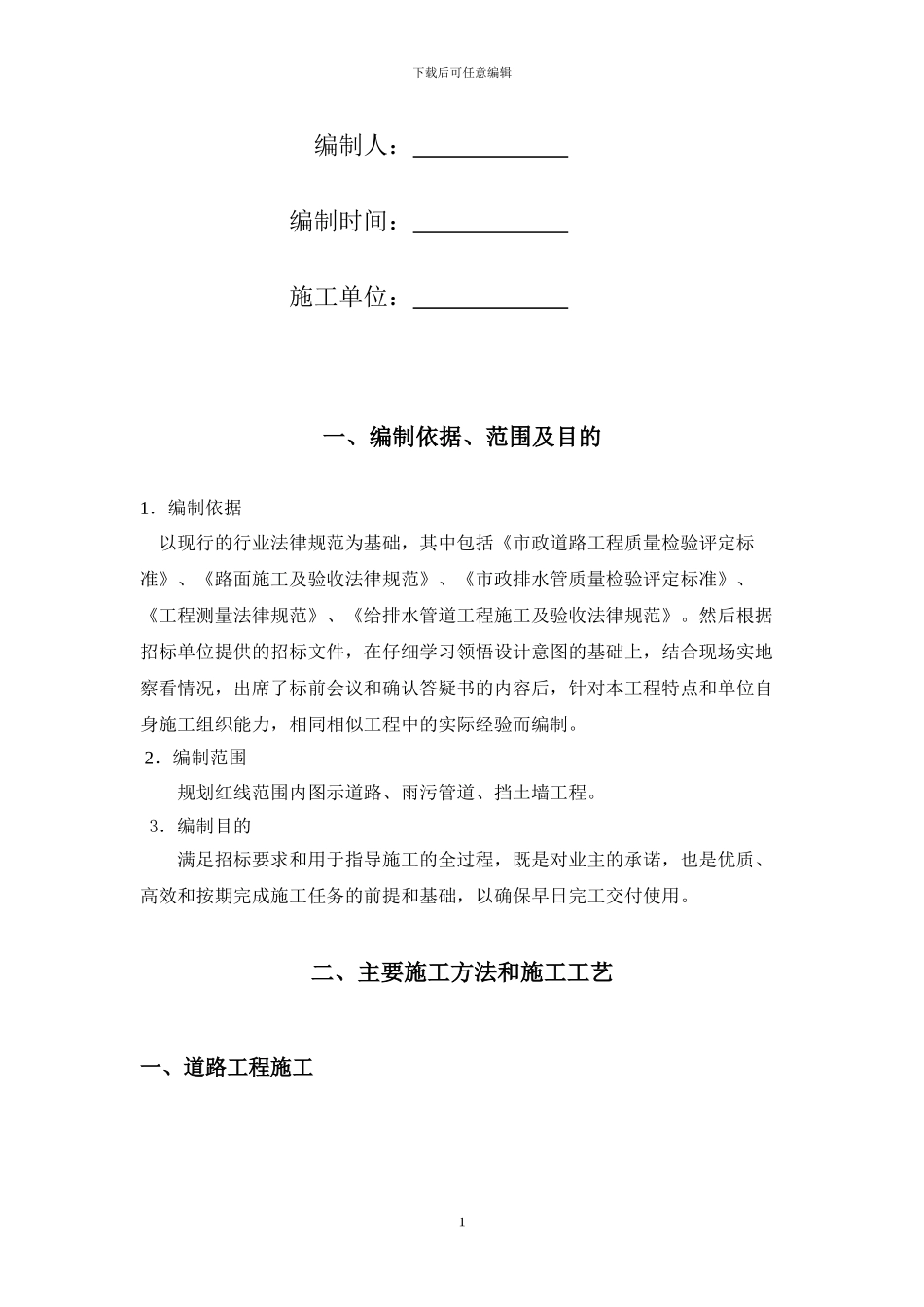

坤泰实业厂区内道路、雨污管道、挡土墙施工方案下载后可任意编辑编制人: 编制时间: 施工单位: 一、编制依据、范围及目的1.编制依据 以现行的行业法律规范为基础,其中包括《市政道路工程质量检验评定标准》、《路面施工及验收法律规范》、《市政排水管质量检验评定标准》、《工程测量法律规范》、《给排水管道工程施工及验收法律规范》
然后根据招标单位提供的招标文件,在仔细学习领悟设计意图的基础上,结合现场实地察看情况,出席了标前会议和确认答疑书的内容后,针对本工程特点和单位自身施工组织能力,相同相似工程中的实际经验而编制
2.编制范围 规划红线范围内图示道路、雨污管道、挡土墙工程
3.编制目的满足招标要求和用于指导施工的全过程,既是对业主的承诺,也是优质、高效和按期完成施工任务的前提和基础,以确保早日完工交付使用

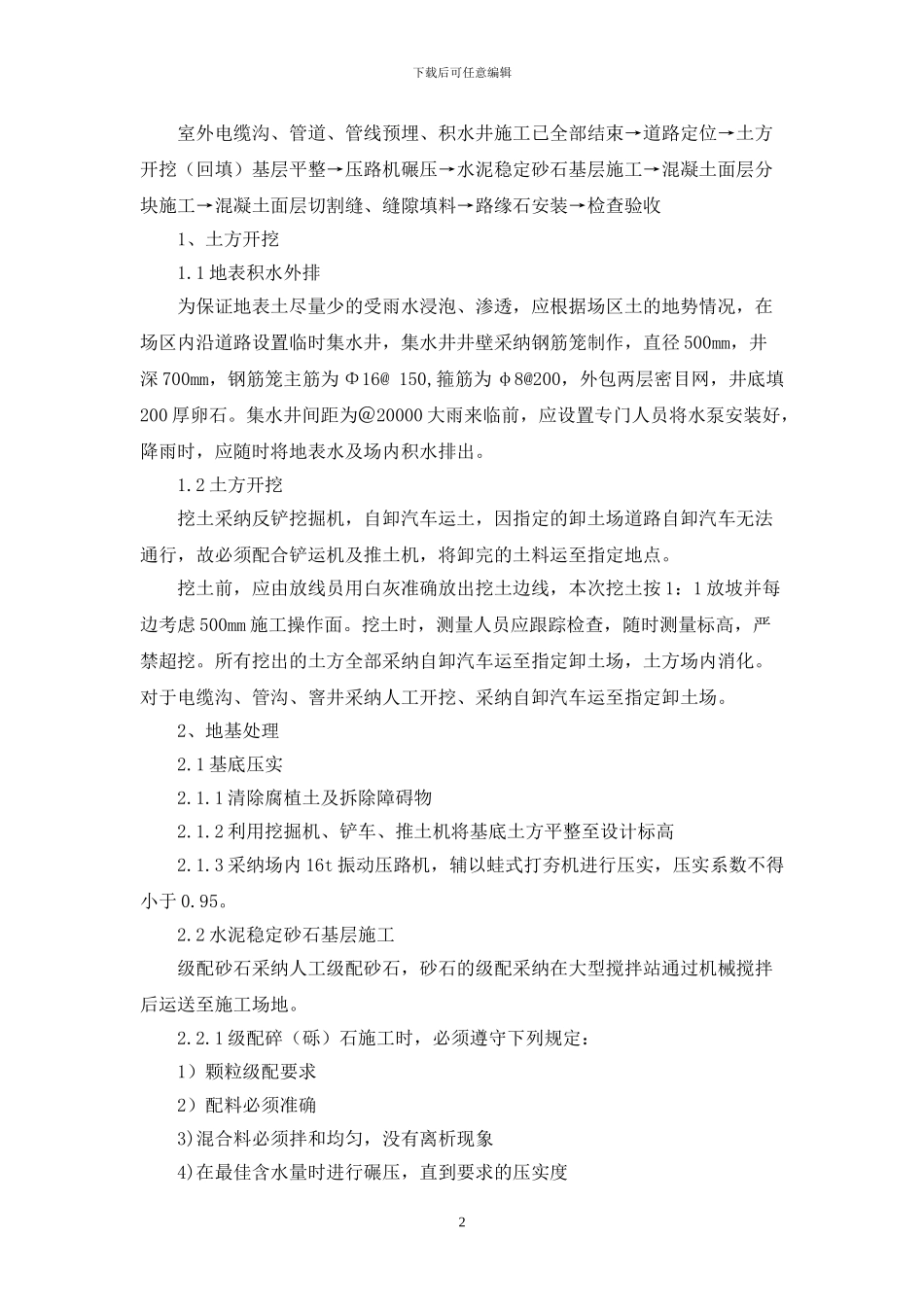

二、主要施工方法和施工工艺一、道路工程施工1下载后可任意编辑室外电缆沟、管道、管线预埋、积水井施工已全部结束→道路定位→土方开挖(回填)基层平整→压路机碾压→水泥稳定砂石基层施工→混凝土面层分块施工→混凝土面层切割缝、缝隙填料→路缘石安装→检查验收1、土方开挖1
1 地表积水外排为保证地表土尽量少的受雨水浸泡、渗透,应根据场区土的地势情况,在场区内沿道路设置临时集水井,集水井井壁采纳钢筋笼制作,直径 500mm,井深 700mm,钢筋笼主筋为 Φ16@ 150,箍筋为 φ8@200,外包两层密目网,井底填200 厚卵石
集水井间距为@20000 大雨来临前,应设置专门人员将水泵安装好,降雨时,应随时将地表水及场内积水排出
2 土方开挖挖土采纳反铲挖掘机,自卸汽车运土,因指定的卸土场道路自卸汽车无法通行,故必须配合铲运机及推土机,将卸完的土料运至指定地点
挖土前,应由放线员用白灰准确放出挖土边线,本次挖土按 1:1 放坡并每边考虑 500mm 施工操作面
挖土时,测量人员
