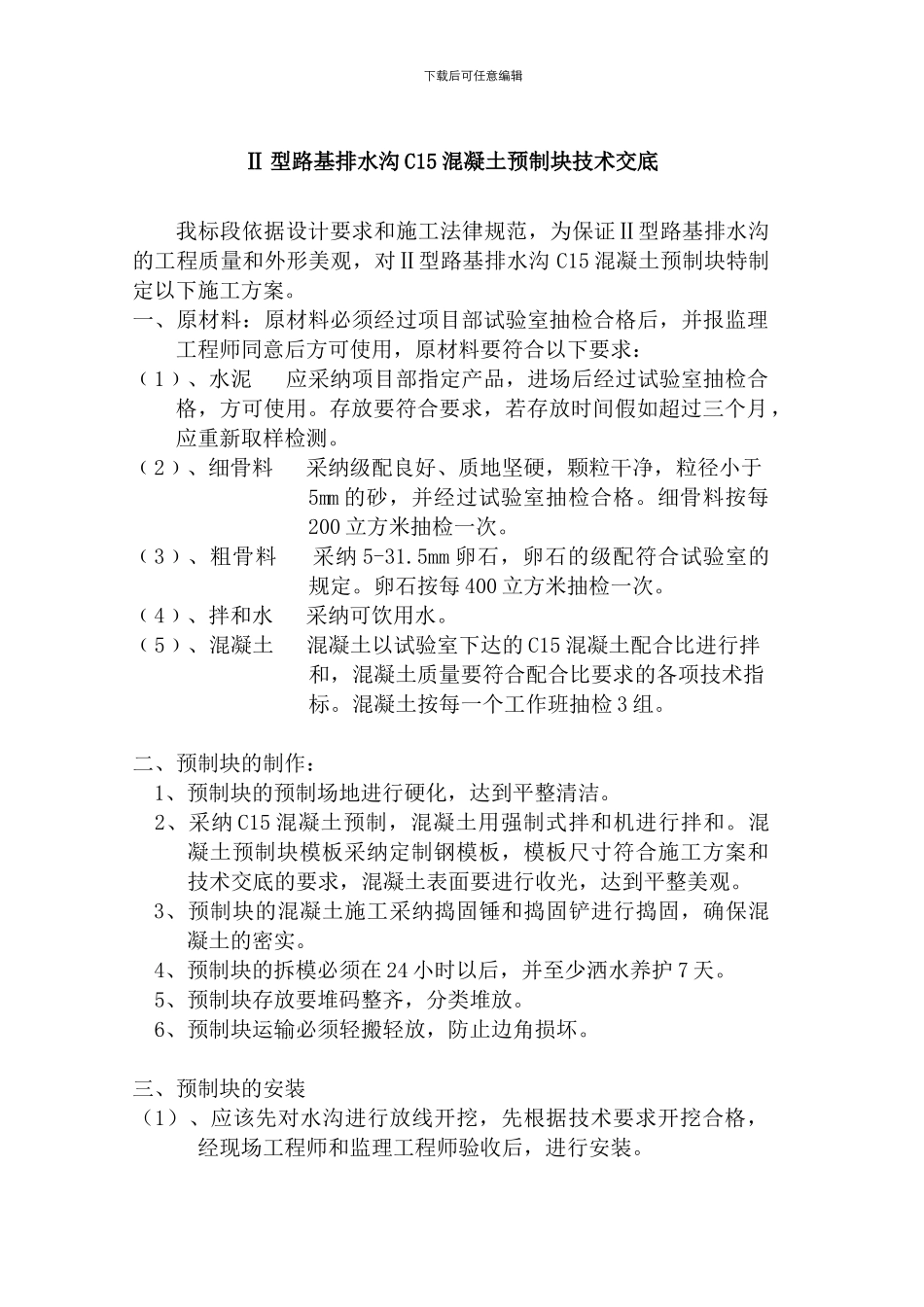

下载后可任意编辑Ⅱ 型路基排水沟 C15 混凝土预制块技术交底我标段依据设计要求和施工法律规范,为保证Ⅱ型路基排水沟的工程质量和外形美观,对Ⅱ型路基排水沟 C15 混凝土预制块特制定以下施工方案
一、原材料:原材料必须经过项目部试验室抽检合格后,并报监理工程师同意后方可使用,原材料要符合以下要求:﹙1﹚、水泥 应采纳项目部指定产品,进场后经过试验室抽检合格,方可使用
存放要符合要求,若存放时间假如超过三个月,应重新取样检测
﹙2﹚、细骨料 采纳级配良好、质地坚硬,颗粒干净,粒径小于5mm 的砂,并经过试验室抽检合格
细骨料按每200 立方米抽检一次
﹙3﹚、粗骨料 采纳 5-31
5mm 卵石,卵石的级配符合试验室的规定
卵石按每 400 立方米抽检一次
﹙4﹚、拌和水 采纳可饮用水
﹙5﹚、混凝土 混凝土以试验室下达的 C15 混凝土配合比进行拌和,混凝土质量要符合配合比要求的各项技术指标
混凝土按每一个工作班抽检 3 组
二、预制块的制作:1、预制块的预制场地进行硬化,达到平整清洁
2、采纳 C15 混凝土预制,混凝土用强制式拌和机进行拌和
混凝土预制块模板采纳定制钢模板,模板尺寸符合施工方案和技术交底的要求,混凝土表面要进行收光,达到平整美观
3、预制块的混凝土施工采纳捣固锤和捣固铲进行捣固,确保混凝土的密实
4、预制块的拆模必须在 24 小时以后,并至少洒水养护 7 天
5、预制块存放要堆码整齐,分类堆放
6、预制块运输必须轻搬轻放,防止边角损坏

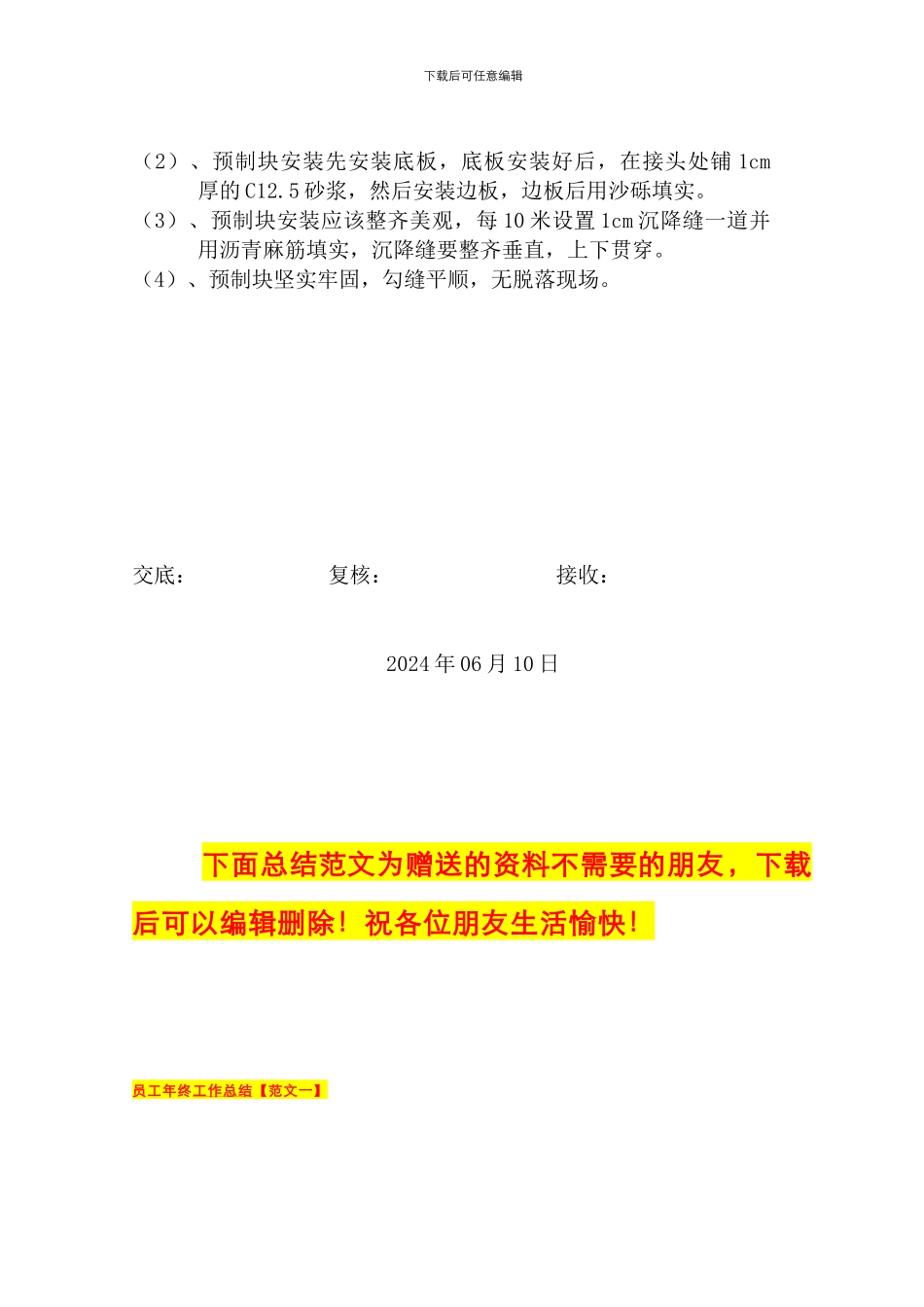

三、预制块的安装(1)、应该先对水沟进行放线开挖,先根据技术要求开挖合格,经现场工程师和监理工程师验收后,进行安装
下载后可任意编辑(2)、预制块安装先安装底板,底板安装好后,在接头处铺 1cm 厚的 C12
5 砂浆,然后安装边板,边板后用沙砾填实
(3)、预制块安装应该整齐美观,每 10 米设置 1cm 沉降缝一道并用
