路基土石方工程施工施工方案 一、编制依据 1、金台区洪水沟至陵玉公路改建工程施工图纸; 2、《公路工程技术标准》(JTGB01—2003); 3、《公路工程质量检验评定标准》(JTGF80/1-2004); 4、《公路土工实验规程》(JTJ051-93); 5、《公路路基施工技术规范》(JTGF10—2006); 6、国家、建设部有关施工规范、验收规范
二、工程概况 宝鸡金台区洪水沟至陵玉公路改建工程(K0+000—K5+912)由我公司施工,该路段总长 5
该路段中有 14处圆管涵洞
三、技术质量要求 1、在路基用地和取土坑范围内,清除地表植被、杂物、表土,并按规范和设计要求对基底进行压实度试验
2、路基填料应符合规范和设计的规定,经认真调查、试验后合理选用
3、填方路基须分层填筑压实,每层表面平整,路拱合适,排水良好
4、施工临时排水系统应与设计排水系统结合,避免冲刷边坡,勿使路基附近积水
5、在设定取土区合理取土,不得滥开滥挖
完工后应按要求对取土坑和弃土场进行修整,保持合理的几何外形
6、路基表面平整,边线直顺,曲线圆滑,便坡坡面平顺、稳定,无亏坡
四、施工工期 本标段路基施工时间 2014年 4月 01日至2014年 7月 01日

五、路基施工方案 1、技术准备 施工前对本合同段的导线点、水准点的进行闭合复测工作,并对图纸进行复核确认工作,同时加强水准点、导线点加密布设以及测量放样工作
进行细部、中边桩放样、恢复定线工作,进行横断面复核确认工作,对结复核中实际地面线与设计横断面不符、用地范围不够等情况,应保持原地面在不被破坏的情况下,立即向监理工程师上报测量结果,申请现场复测并进行确认工作

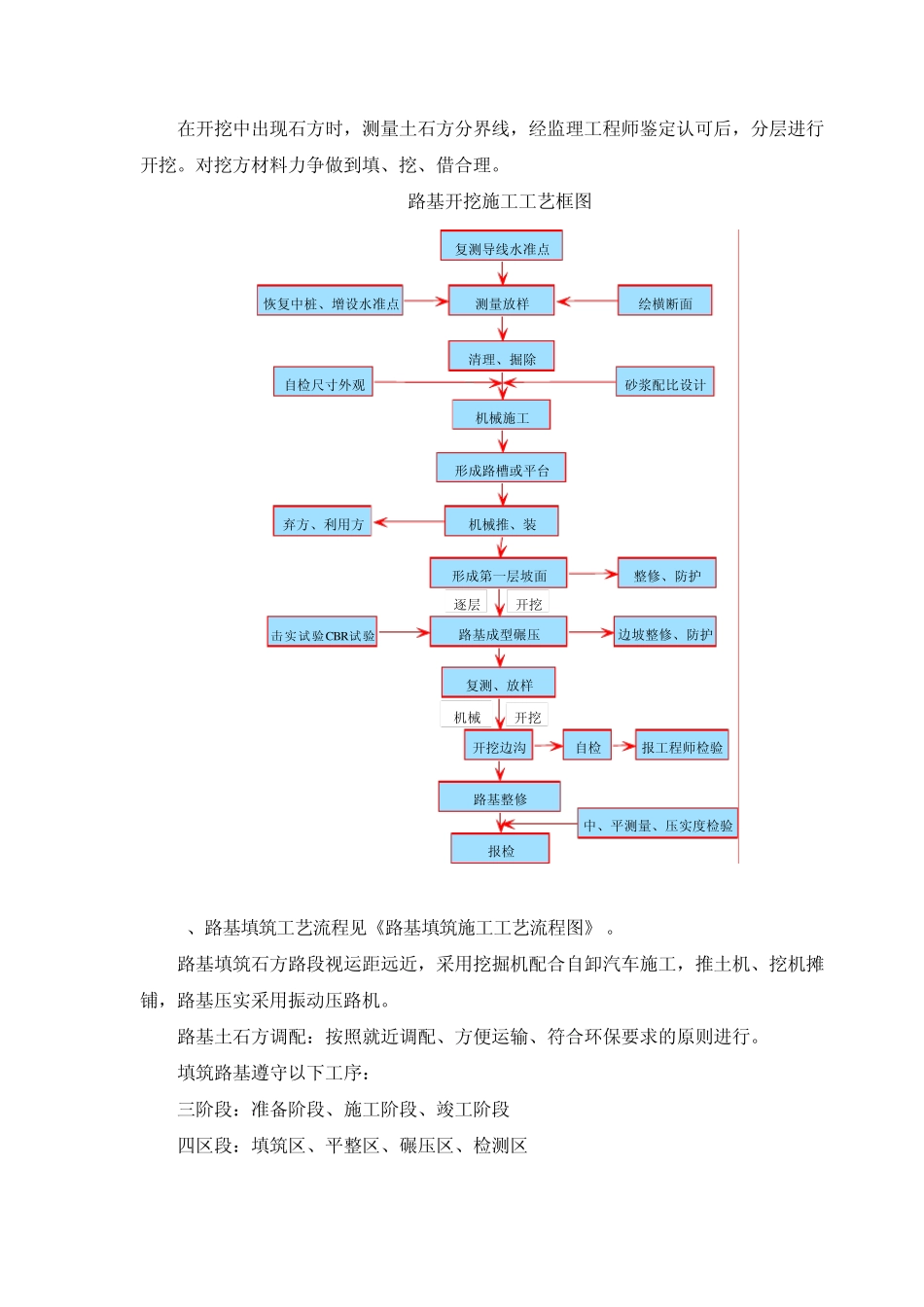

在项目总工主持下组织技术人员对设计文件的学习和图纸会审工作,全面熟悉施工图纸、设计文件和设计技术交底,为顺利开展施工做好准备工
