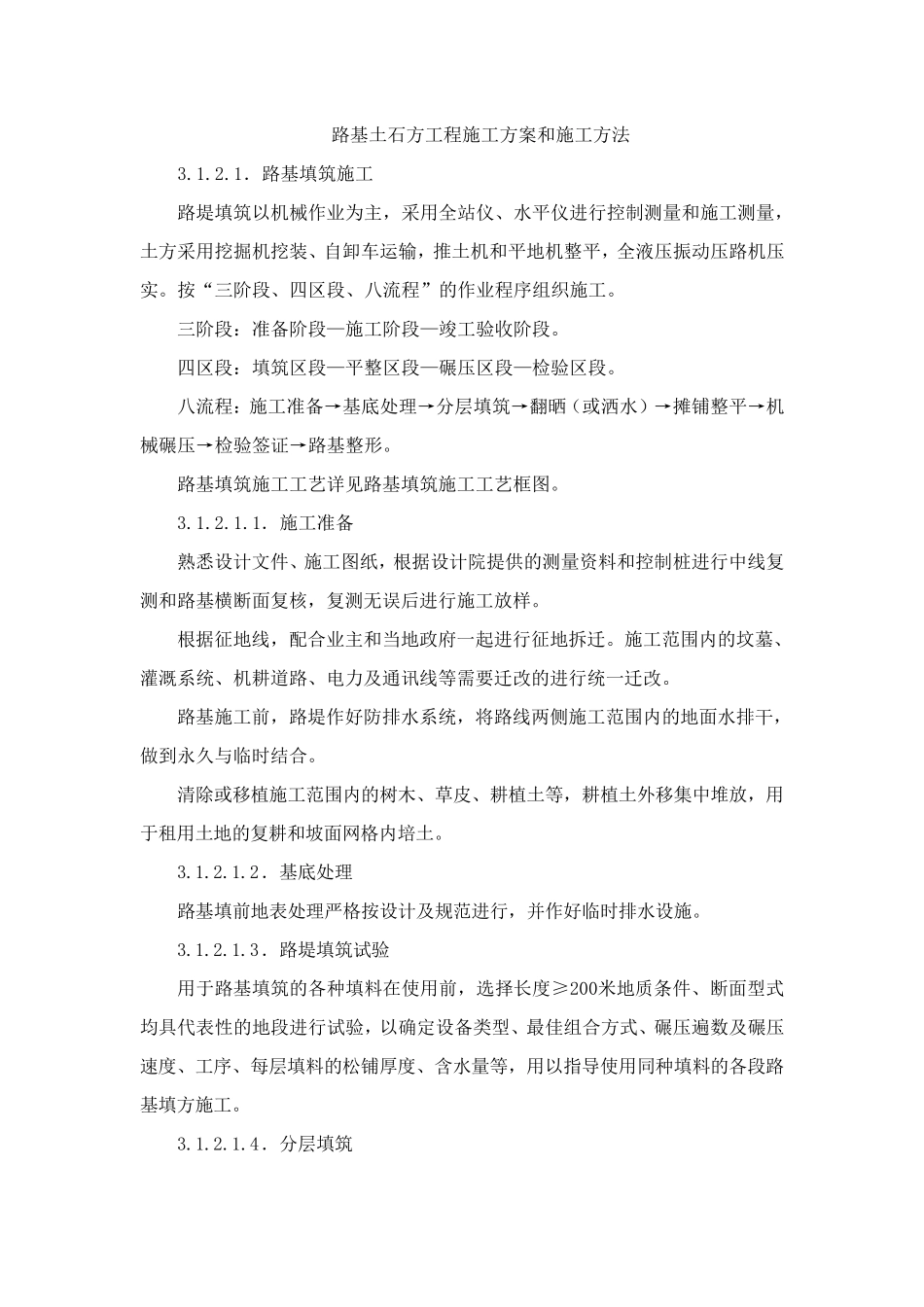

路基土石方工程施工方案和施工方法 3
1.路基填筑施工 路堤填筑以机械作业为主,采用全站仪、水平仪进行控制测量和施工测量,土方采用挖掘机挖装、自卸车运输,推土机和平地机整平,全液压振动压路机压实
按“三阶段、四区段、八流程”的作业程序组织施工
三阶段:准备阶段—施工阶段—竣工验收阶段
四区段:填筑区段—平整区段—碾压区段—检验区段
八流程:施工准备→基底处理→分层填筑→翻晒(或洒水)→摊铺整平→机械碾压→检验签证→路基整形

路基填筑施工工艺详见路基填筑施工工艺框图
1.施工准备 熟悉设计文件、施工图纸,根据设计院提供的测量资料和控制桩进行中线复测和路基横断面复核,复测无误后进行施工放样
根据征地线,配合业主和当地政府一起进行征地拆迁
施工范围内的坟墓、灌溉系统、机耕道路、电力及通讯线等需要迁改的进行统一迁改
路基施工前,路堤作好防排水系统,将 路线两 侧 施工范围内的地面水排干 ,做 到 永 久 与 临 时 结 合
清 除 或移 植 施工范围内的树 木 、草 皮 、耕植 土等,耕植 土外 移 集 中堆 放,用于 租 用土地的复耕和坡 面网 格 内培 土
2.基底处理 路基填前地表 处理严 格 按设计及规 范进行,并 作好临 时 排水设施
3.路堤填筑试 验 用于 路基填筑的各 种 填料在 使 用前,选 择 长 度 ≥ 200米 地质 条 件、断面型 式均 具 代 表 性 的地段进行试 验,以确 定 设备类 型 、最 佳 组合方式 、碾压遍 数 及碾压速 度 、工序、每 层填料的松 铺厚 度 、含 水量等,用以指 导 使 用同 种 填料的各 段路基填方施工

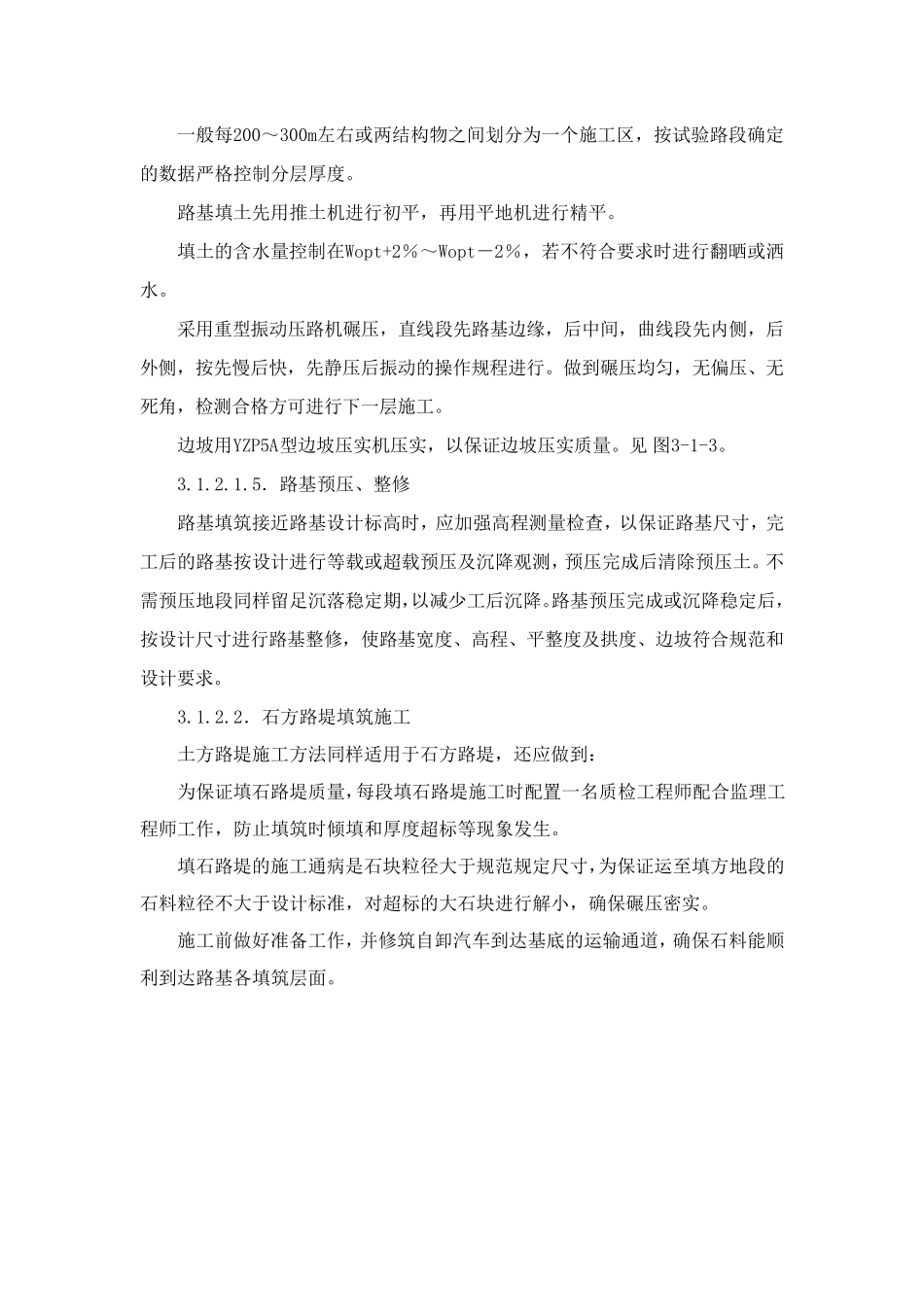

4.分层填筑 一般每200~300m左右或两结构物之间划分为一个施工区,按试验路段确定的数据严格控制分层厚度
路基填土先用推土
