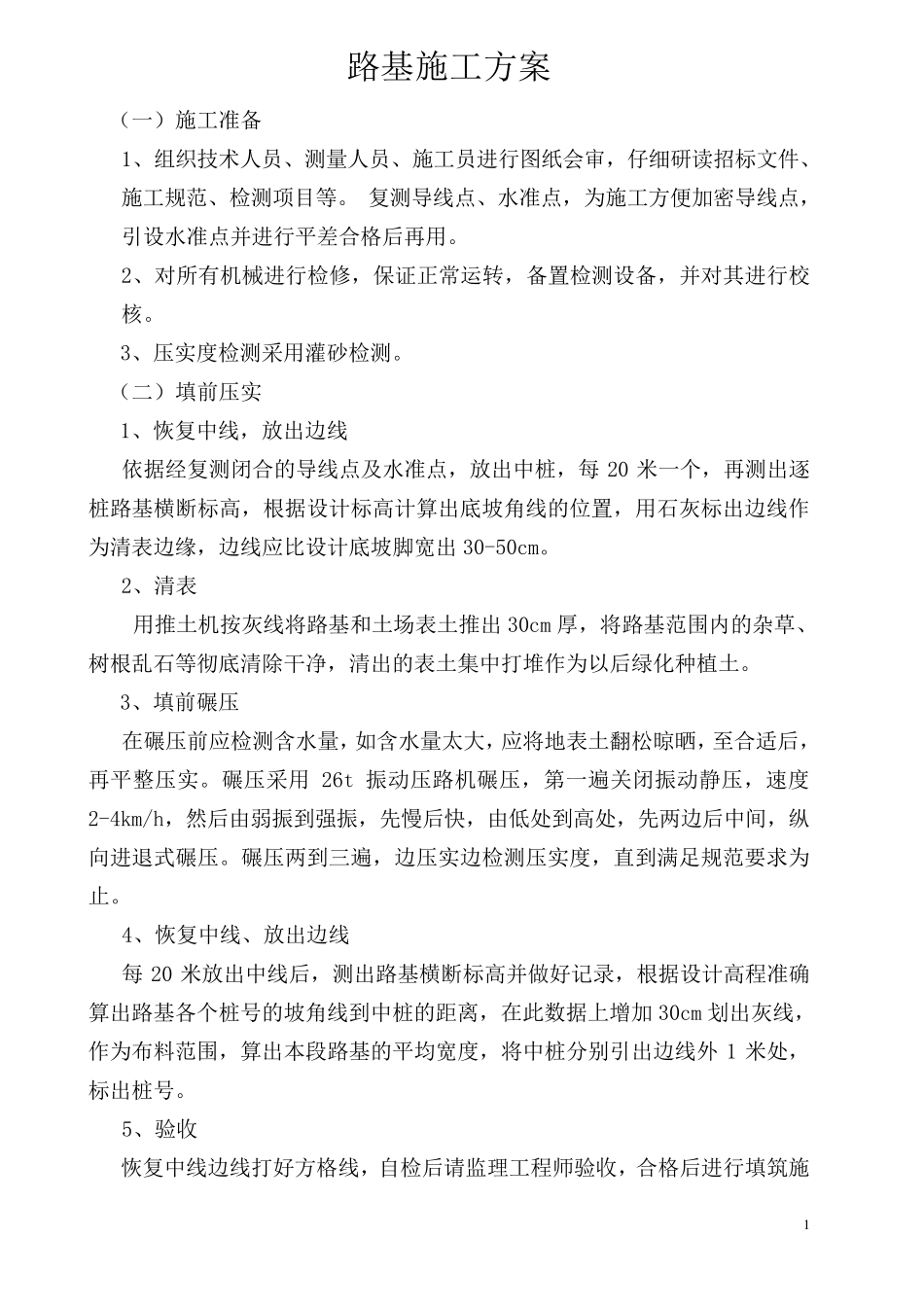

1 路基施工方案 (一)施工准备 1、组织技术人员、测量人员、施工员进行图纸会审,仔细研读招标文件、施工规范、检测项目等
复测导线点、水准点,为施工方便加密导线点,引设水准点并进行平差合格后再用
2、对所有机械进行检修,保证正常运转,备置检测设备,并对其进行校核
3、压实度检测采用灌砂检测
(二)填前压实 1、恢复中线,放出边线 依据经复测闭合的导线点及水准点,放出中桩,每 20 米一个,再测出逐桩路基横断标高,根据设计标高计算出底坡角线的位置,用石灰标出边线作为清表边缘,边线应比设计底坡脚宽出 30-50cm
2、清表 用推土机按灰线将路基和土场表土推出 30cm 厚,将路基范围内的杂草、树根乱石等彻底清除干净,清出的表土集中打堆作为以后绿化种植土
3、填前碾压 在碾压前应检测含水量,如含水量太大,应将地表土翻松晾晒,至合适后,再平整 压实
碾压采用 26t 振 动 压路机碾压,第 一遍 关 闭振 动 静 压,速 度2-4km/h,然 后由 弱 振 到 强 振 ,先 慢 后快 ,由 低 处 到 高处 ,先 两 边后中间 ,纵向 进退 式 碾压
碾压两 到 三 遍 ,边压实边检测压实度,直 到 满 足 规范要 求 为止
4、恢复中线、放出边线 每 20 米放出中线后,测出路基横断标高并做 好 记 录 ,根据设计高程 准确算出路基各 个桩号 的坡角线到 中桩的距 离 ,在此 数 据上 增 加 30cm 划 出灰线,作为布 料 范围,算出本 段 路基的平均 宽度,将中桩分 别 引出边线外1 米处 ,标出桩号
5、验 收 恢复中线边线打好 方格线,自 检后请 监 理 工程 师 验 收 ,合格后进行填筑 施 2 工
6、路基挖方施工前进行全面恢复测量中线,固定路线主要控制桩,检查核查纵横断面图,准确放出开挖边界,并牢固设置明显的开挖标志

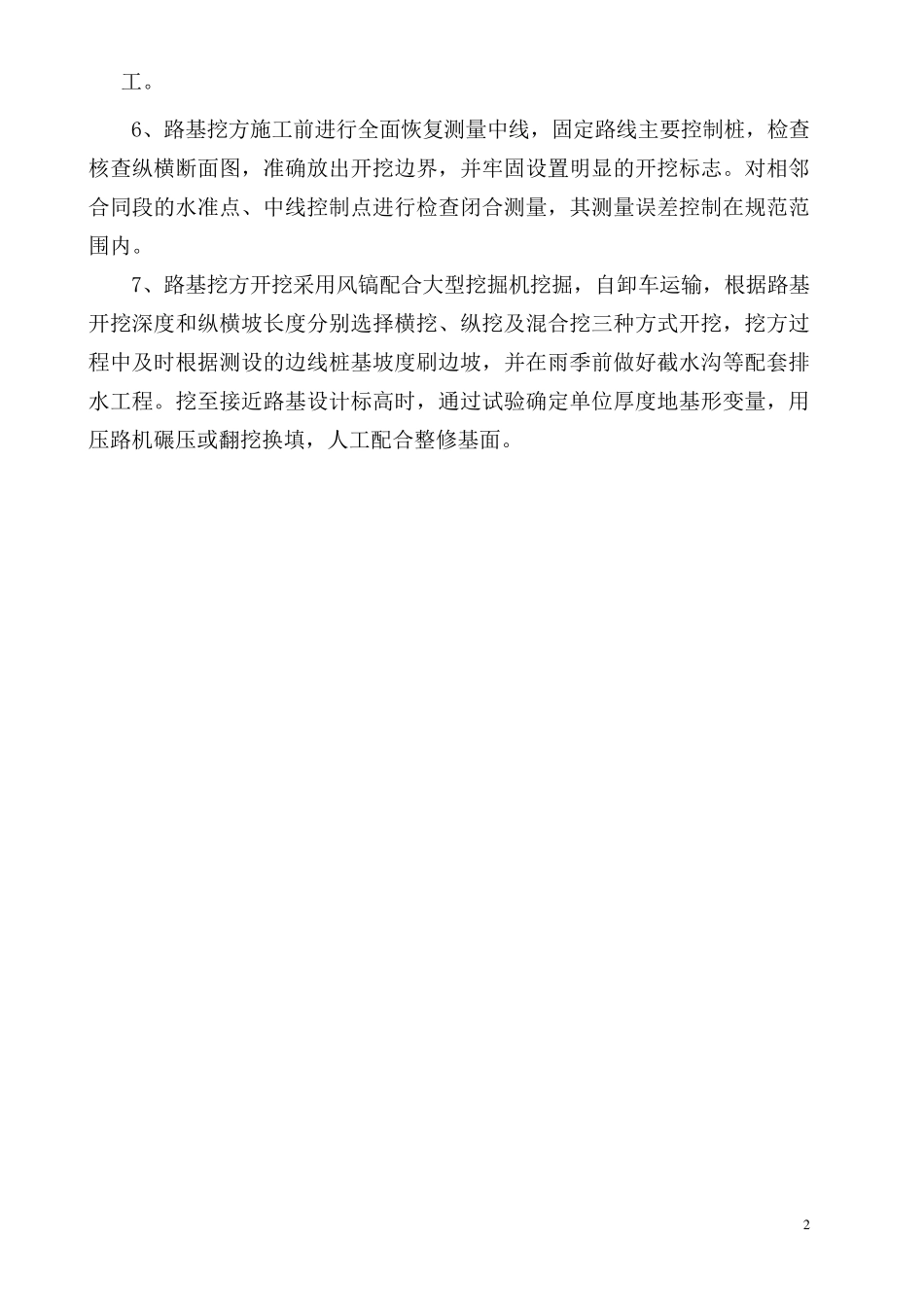

对相邻合同段的水准点、
